编号:WZ-JD-3技 术 交 底 书 工 程 名 称 工 程 项 目: 灌注桩桩头剔凿、桩基检测配合 编 制: 审 批: x xx x x工程项目经理部2 009 年 月 日单元工程灌注桩桩头剔凿、桩基检测配合分部工程桩基工程数量Φ 1 600mm 冲孔灌注桩 80 根进度要求1、1 0月 30 日之前完成所有桩头剔凿2、1 0 月 30 日之前完成所有桩基超声波检测3、1 2月0 5 日之前完成 5 根桩基得高应变动力检测交底提要:桩头剔凿得数量、技术要求及桩基检测得配合工作交底依据:《建筑桩基检测技术法律规范》(JG J106-2025)《港口工程桩基动力检测规程》(J T J2 4 9-2001)交底内容:1工程概况1

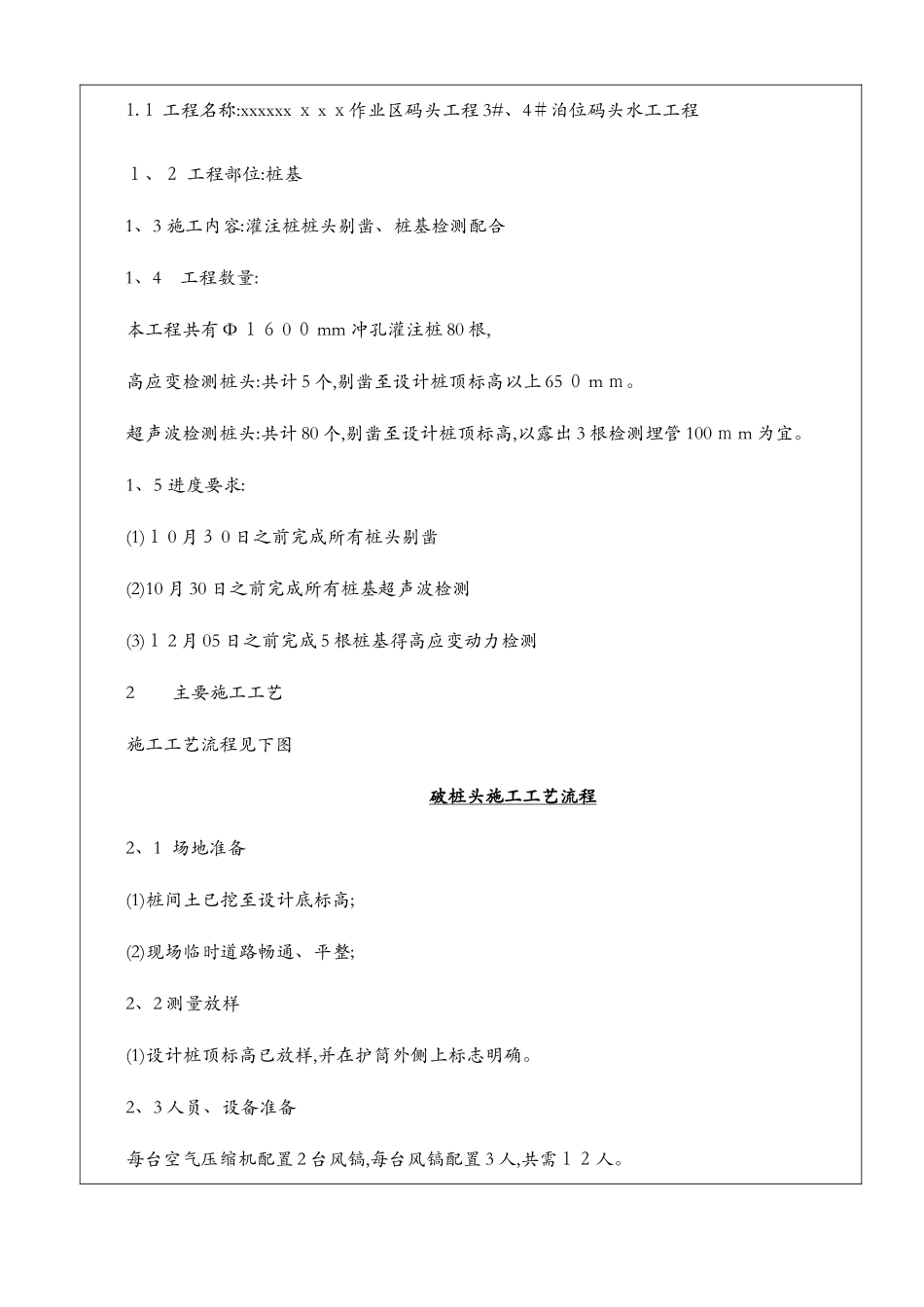

1 工程名称:xxxxxx x x x作业区码头工程 3#、4#泊位码头水工工程1、2 工程部位:桩基1、3 施工内容:灌注桩桩头剔凿、桩基检测配合1、4 工程数量:本工程共有 Φ 16 0 0 mm 冲孔灌注桩 80 根,高应变检测桩头:共计 5 个,剔凿至设计桩顶标高以上 65 0 m m
超声波检测桩头:共计 80 个,剔凿至设计桩顶标高,以露出 3 根检测埋管 100 m m 为宜
1、5 进度要求:(1)1 0 月3 0 日之前完成所有桩头剔凿(2)10 月 30 日之前完成所有桩基超声波检测(3)1 2 月 05 日之前完成 5 根桩基得高应变动力检测2 主要施工工艺施工工艺流程见下图 破桩头施工工艺流程2、1 场地准备(1)桩间土已挖至设计底标高;(2)现场临时道路畅通、平整;2、2 测量放样(1)设计桩顶标高已放样,并在护筒外侧上标志明确
2、3 人员、设备准备每台空气压缩机配置 2 台风镐,每台风镐配置 3 人,共需12人
空气压缩机2台(15kW),风镐 4 台,铁铲 6 把,手推车2台

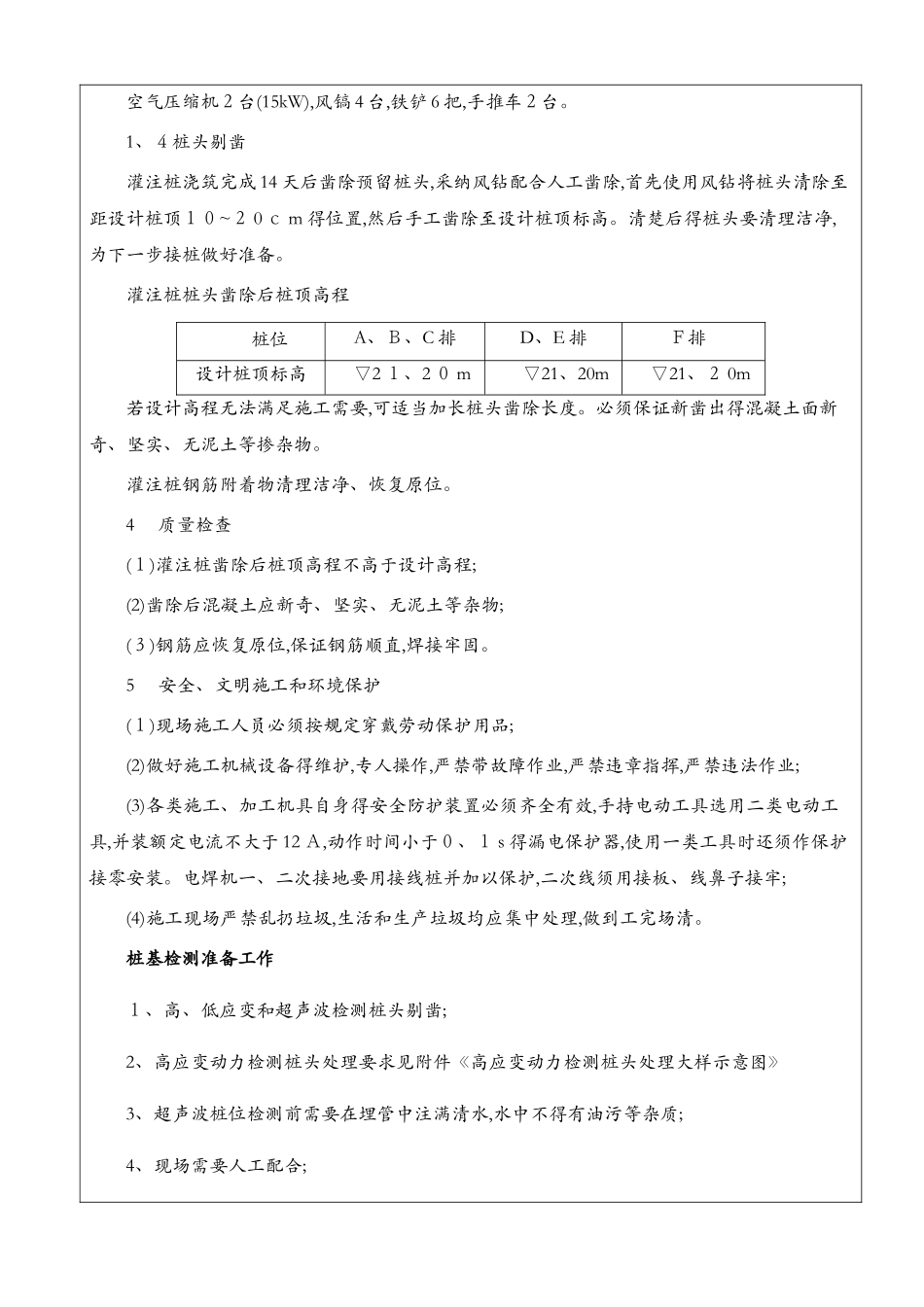

1、4桩头剔凿灌注桩浇筑完成 14 天后凿
