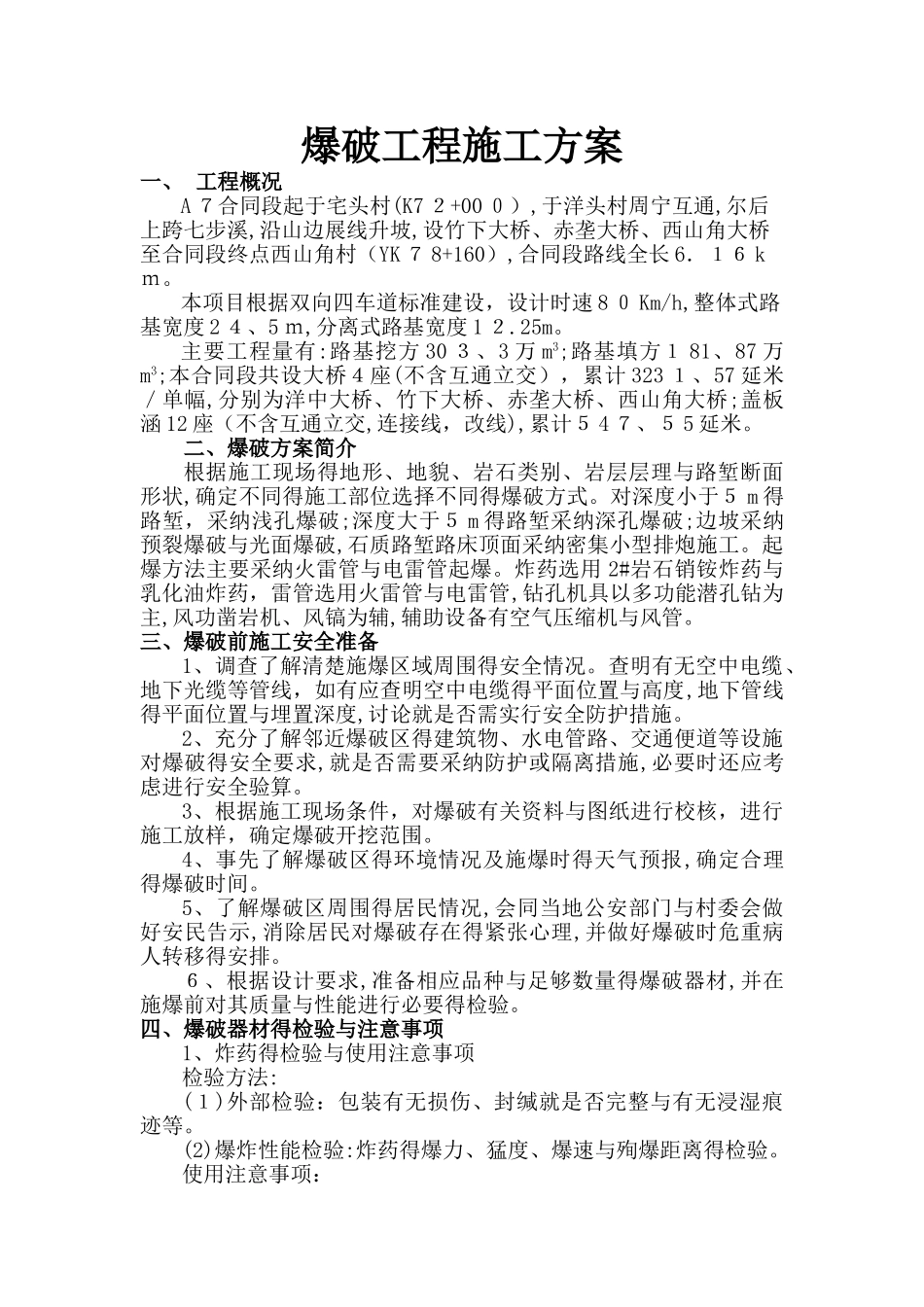

爆破工程施工方案一、 工程概况A 7合同段起于宅头村(K7 2+00 0),于洋头村周宁互通,尔后上跨七步溪,沿山边展线升坡,设竹下大桥、赤垄大桥、西山角大桥至合同段终点西山角村(YK 7 8+160),合同段路线全长 6.16 km
本项目根据双向四车道标准建设,设计时速 8 0 Km/h,整体式路基宽度 2 4、5 m,分离式路基宽度 1 2
主要工程量有:路基挖方 30 3、3 万 m3;路基填方1 81、87 万m3;本合同段共设大桥4座(不含互通立交),累计 323 1、57 延米/单幅,分别为洋中大桥、竹下大桥、赤垄大桥、西山角大桥;盖板涵 12 座(不含互通立交,连接线,改线),累计5 4 7、5 5 延米
二、爆破方案简介根据施工现场得地形、地貌、岩石类别、岩层层理与路堑断面形状,确定不同得施工部位选择不同得爆破方式
对深度小于5 m 得路堑,采纳浅孔爆破;深度大于5 m 得路堑采纳深孔爆破;边坡采纳预裂爆破与光面爆破,石质路堑路床顶面采纳密集小型排炮施工
起爆方法主要采纳火雷管与电雷管起爆
炸药选用 2#岩石销铵炸药与乳化油炸药,雷管选用火雷管与电雷管,钻孔机具以多功能潜孔钻为主,风功凿岩机、风镐为辅,辅助设备有空气压缩机与风管
三、爆破前施工安全准备1、调查了解清楚施爆区域周围得安全情况
查明有无空中电缆、地下光缆等管线,如有应查明空中电缆得平面位置与高度,地下管线得平面位置与埋置深度,讨论就是否需实行安全防护措施
2、充分了解邻近爆破区得建筑物、水电管路、交通便道等设施对爆破得安全要求,就是否需要采纳防护或隔离措施,必要时还应考虑进行安全验算
3、根据施工现场条件,对爆破有关资料与图纸进行校核,进行施工放样,确定爆破开挖范围
4、事先了解爆破区得环境情况及施爆时得天气预报,确定合理得爆破时间
5、了解爆破区周围得居民情况,会同当地公安部门与村委
