独立基本施工规定一、基本的施工顺序规定:基本大开挖—基坑修整—10cm 素砼垫层—基本承台—基本梁柱—回填土
并根据“先运后进”浇筑顺序
二、土方开挖及边护规定:根据本工程特点,本工程土方采纳挖掘机进行机械大开挖,机械开挖至垫层标高以上 200mm 后,采纳人工挖至设计标高
土方开挖前,先放好基本边线和土方开挖线,并将其引到基坑以外不会被破坏的地方,开挖时注意底局部预留 200mm 厚土层,待验槽后浇筑垫层时挖除以避开因基底长时间暴露而受扰动
开挖基坑时如发现土层与地质报告不符或发现不良地基,应立即告知建设单位地质勘探部门、设计院等有关部门人员到现场讨论解决
土方开挖时,施工测量人员严格控制标高,严禁超挖
土方工程采纳大开挖,自然放坡,放坡系数取 1:0
33,雨水或地表水经排水汇合于集水井内,再用潜水泵排出坑外
本工程选用明沟与集水井排水,在开挖基杭四周设排水沟,在四角和中间设 6 个集水井,用水泵抽水

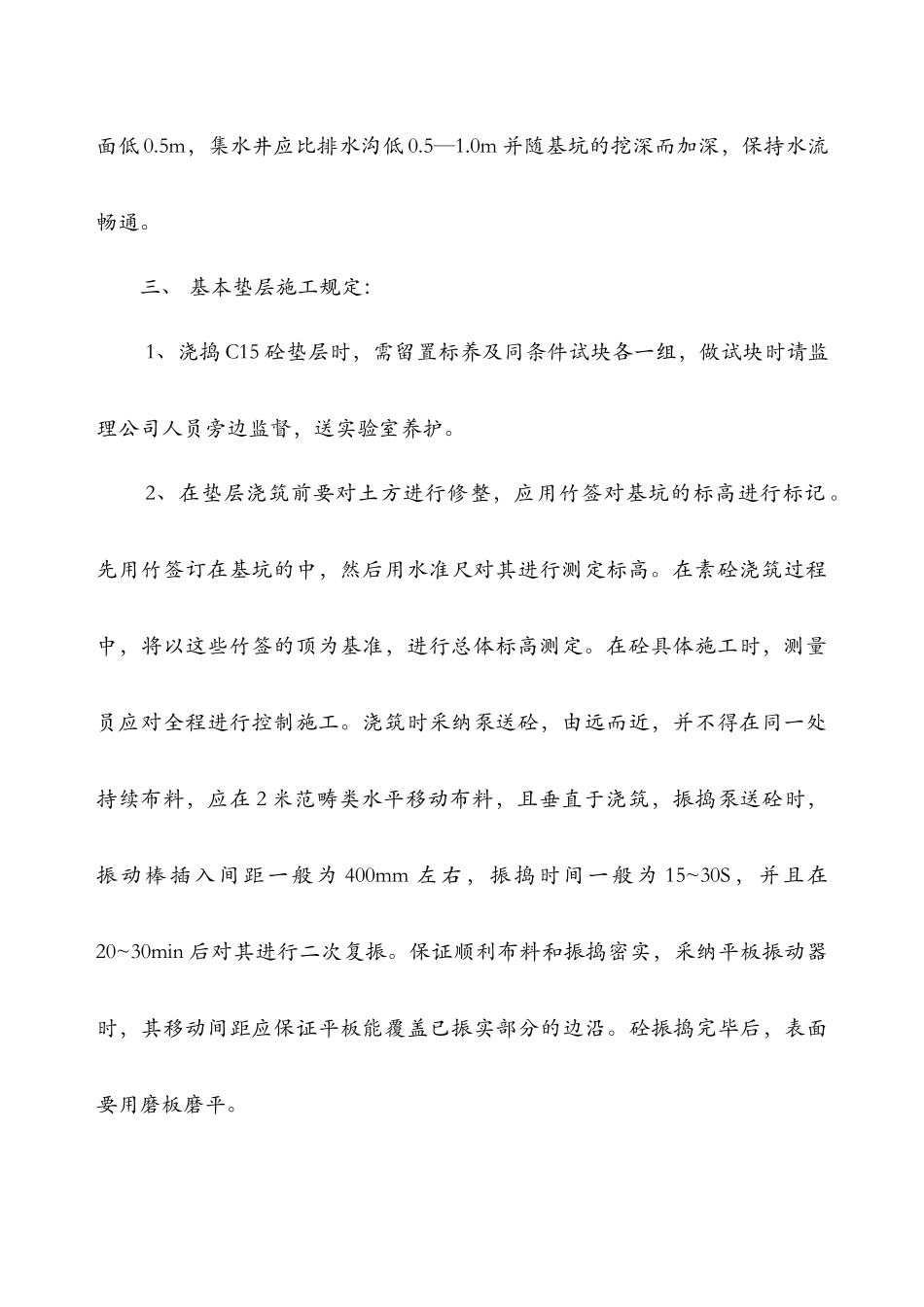

排水沟深始终保持比挖土面低 0
5m,集水井应比排水沟低 0
0m 并随基坑的挖深而加深,保持水流畅通
三、 基本垫层施工规定:1、浇捣 C15 砼垫层时,需留置标养及同条件试块各一组,做试块时请监理公司人员旁边监督,送实验室养护
2、在垫层浇筑前要对土方进行修整,应用竹签对基坑的标高进行标记
先用竹签订在基坑的中,然后用水准尺对其进行测定标高
在素砼浇筑过程中,将以这些竹签的顶为基准,进行总体标高测定
在砼具体施工时,测量员应对全程进行控制施工
浇筑时采纳泵送砼,由远而近,并不得在同一处持续布料,应在 2 米范畴类水平移动布料,且垂直于浇筑,振捣泵送砼时,振动棒插入间距一般为 400mm 左右,振捣时间一般为 15~30S,并且在20~30min 后对其进行二次复振
保证顺利布料和振捣密实,采纳平板振动器时,其移动间距应保证平板能覆盖已振实部分的边沿
