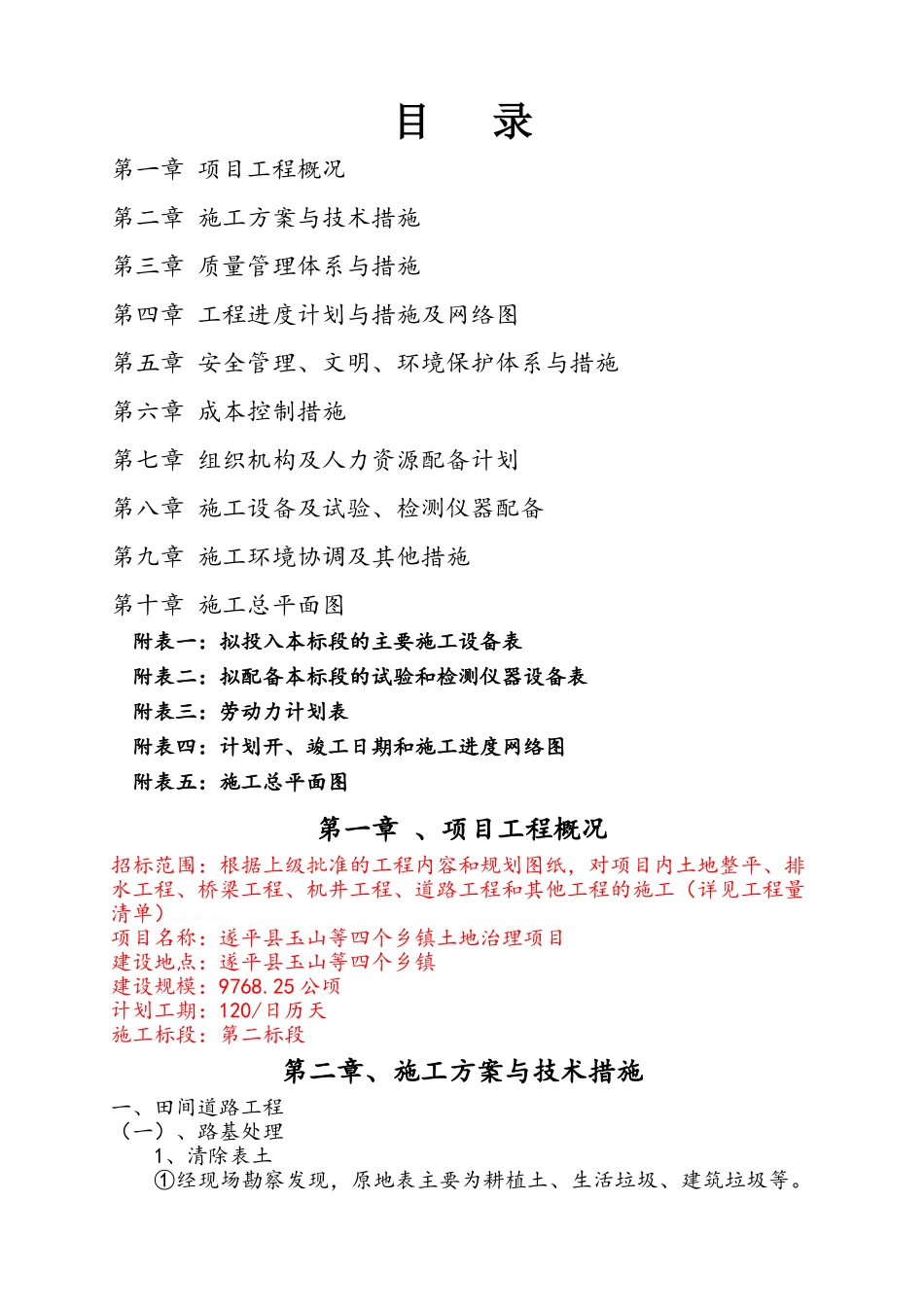

目 录第一章 项目工程概况第二章 施工方案与技术措施第三章 质量管理体系与措施第四章 工程进度计划与措施及网络图第五章 安全管理、文明、环境保护体系与措施第六章 成本控制措施第七章 组织机构及人力资源配备计划第八章 施工设备及试验、检测仪器配备第九章 施工环境协调及其他措施第十章 施工总平面图 附表一:拟投入本标段的主要施工设备表 附表二:拟配备本标段的试验和检测仪器设备表 附表三:劳动力计划表 附表四:计划开、竣工日期和施工进度网络图 附表五:施工总平面图第一章 、项目工程概况招标范围:根据上级批准的工程内容和规划图纸,对项目内土地整平、排水工程、桥梁工程、机井工程、道路工程和其他工程的施工(详见工程量清单)kTtWUxk
项目名称:遂平县玉山等四个乡镇土地治理项目建设地点:遂平县玉山等四个乡镇建设规模:9768

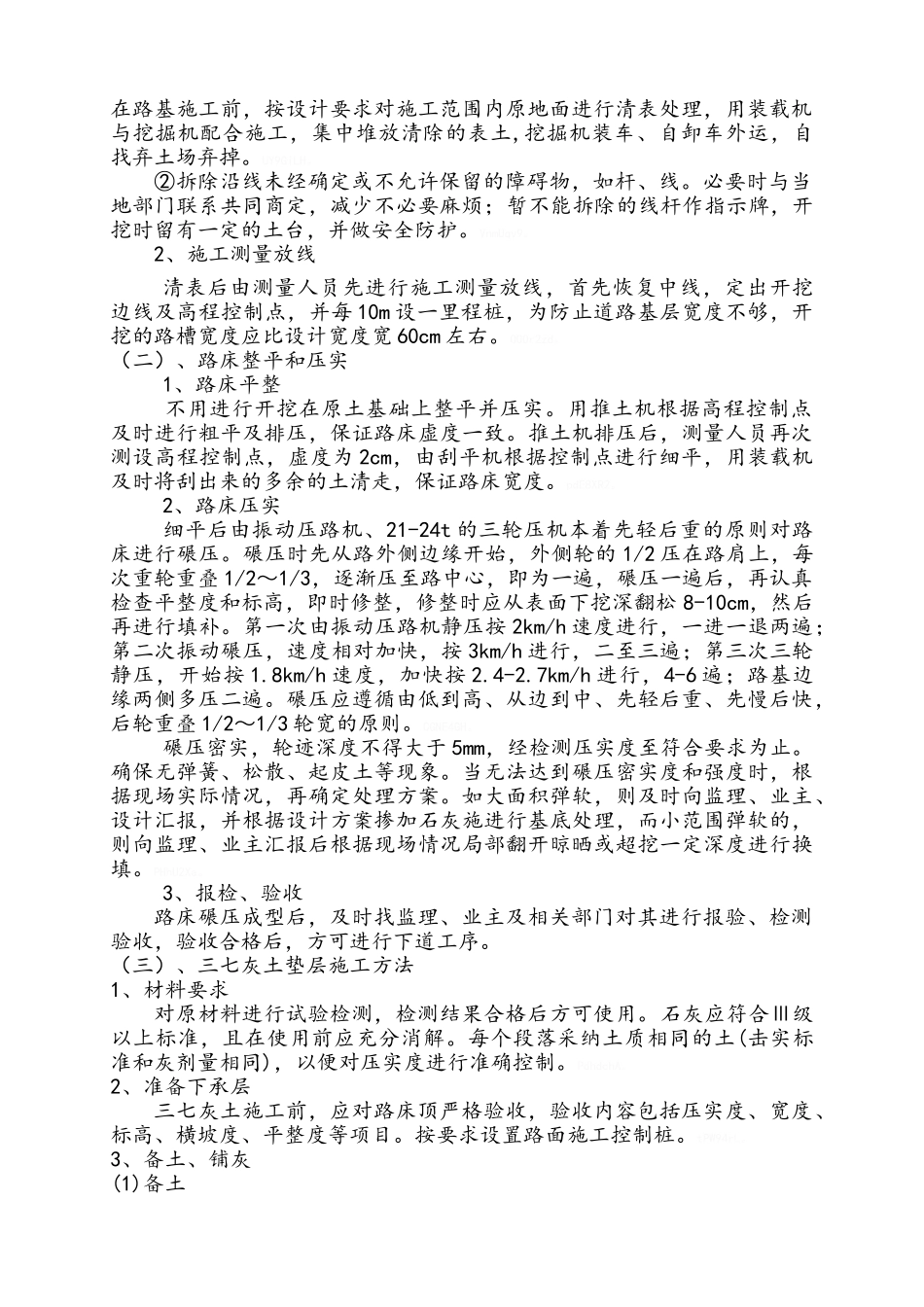

25 公顷计划工期:120/日历天施工标段:第二标段第二章、施工方案与技术措施一、田间道路工程(一)、路基处理1、清除表土①经现场勘察发现,原地表主要为耕植土、生活垃圾、建筑垃圾等
在路基施工前,按设计要求对施工范围内原地面进行清表处理,用装载机与挖掘机配合施工,集中堆放清除的表土,挖掘机装车、自卸车外运,自找弃土场弃掉
UY9GiLH
②拆除沿线未经确定或不允许保留的障碍物,如杆、线
必要时与当地部门联系共同商定,减少不必要麻烦;暂不能拆除的线杆作指示牌,开挖时留有一定的土台,并做安全防护
VnmUqv9
2、施工测量放线清表后由测量人员先进行施工测量放线,首先恢复中线,定出开挖边线及高程控制点,并每 10m 设一里程桩,为防止道路基层宽度不够,开挖的路槽宽度应比设计宽度宽 60cm 左右
O00r2zd
(二)、路床整平和压实1、路床平整不用进行开挖在原土基础上整平并压实
用推土机根据高程控制点及时进行粗平及排压,保证路床虚度一致

推土机排压后,测量人员再次
