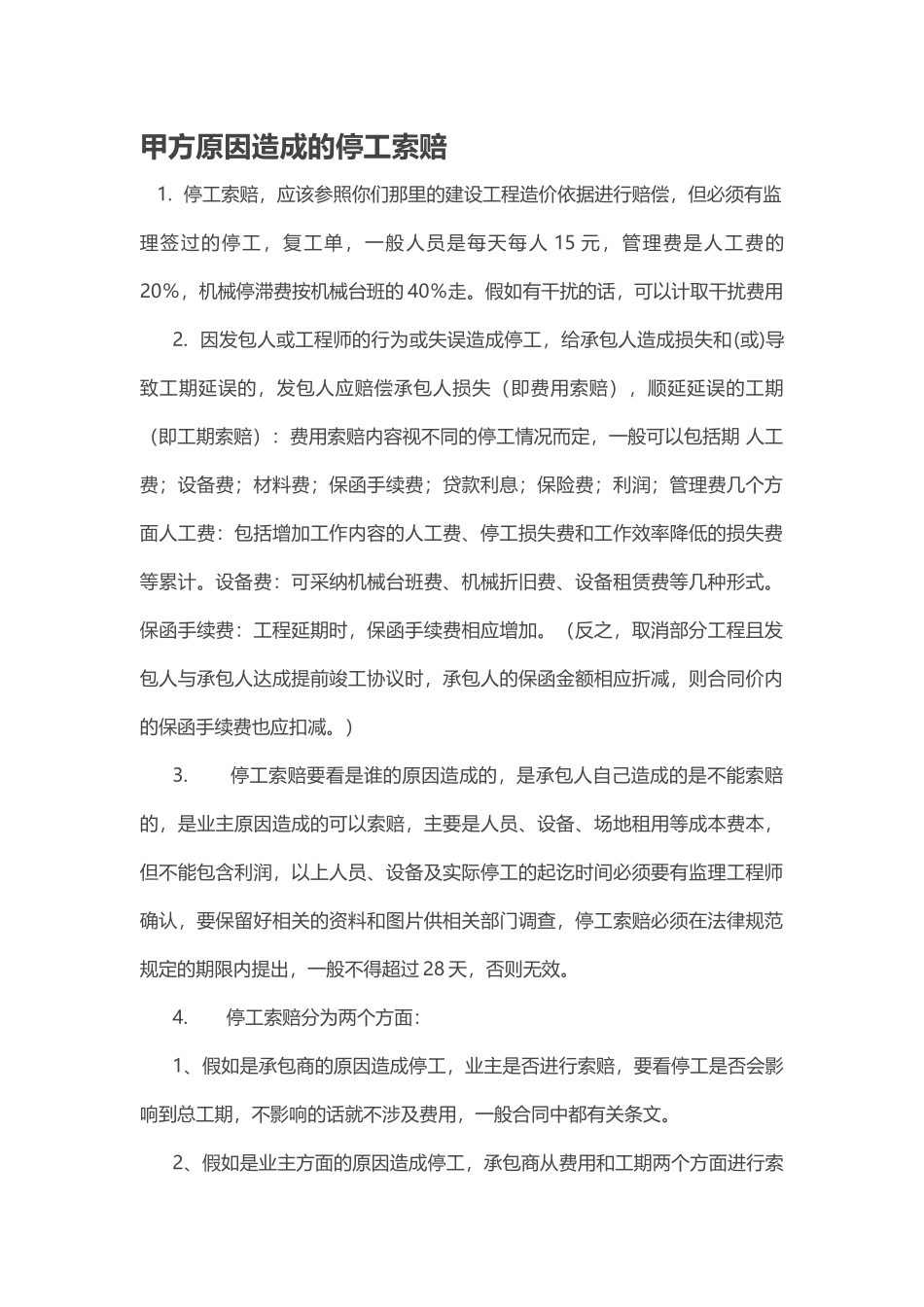

甲方原因造成的停工索赔 1. 停工索赔,应该参照你们那里的建设工程造价依据进行赔偿,但必须有监理签过的停工,复工单,一般人员是每天每人 15 元,管理费是人工费的20%,机械停滞费按机械台班的 40%走。假如有干扰的话,可以计取干扰费用2. 因发包人或工程师的行为或失误造成停工,给承包人造成损失和(或)导致工期延误的,发包人应赔偿承包人损失(即费用索赔),顺延延误的工期(即工期索赔):费用索赔内容视不同的停工情况而定,一般可以包括期 人工费;设备费;材料费;保函手续费;贷款利息;保险费;利润;管理费几个方面人工费:包括增加工作内容的人工费、停工损失费和工作效率降低的损失费等累计。设备费:可采纳机械台班费、机械折旧费、设备租赁费等几种形式。保函手续费:工程延期时,保函手续费相应增加。(反之,取消部分工程且发包人与承包人达成提前竣工协议时,承包人的保函金额相应折减,则合同价内的保函手续费也应扣减。)3. 停工索赔要看是谁的原因造成的,是承包人自己造成的是不能索赔的,是业主原因造成的可以索赔,主要是人员、设备、场地租用等成本费本,但不能包含利润,以上人员、设备及实际停工的起讫时间必须要有监理工程师确认,要保留好相关的资料和图片供相关部门调查,停工索赔必须在法律规范规定的期限内提出,一般不得超过 28 天,否则无效。4. 停工索赔分为两个方面:1、假如是承包商的原因造成停工,业主是否进行索赔,要看停工是否会影响到总工期,不影响的话就不涉及费用,一般合同中都有关条文。 2、假如是业主方面的原因造成停工,承包商从费用和工期两个方面进行索赔:索赔费用包括人工窝工费、机械停滞费、停工期间的管理费用。(1)人工窝工费应按窝工人数、天数、工日单价计算;(2)机械停滞费的计算要区分是租赁机械还是自有机械,租赁机械停滞费应按实际台班租金加上每台班分摊的机械调进调出费计算,自有机械一般按台班折旧费计算。(3)停工期间的管理费用包括现场管理费及企业管理费,按一定的比例计取。停工一般不会影响到工程量的变动,所以不存在利润索赔。工期索赔主要是要求顺延工期。5. 想按合同上有没有依据,假如没有的话,看你损失了什么损失人工按工日计算,损失材料按材料的市场价计算,机械损失按误工费+损耗费+油钱计算,完后合计计取定编税金。6. 项目管理中的索赔是综合性的、高层次的管理工作。索赔的成功与否直接影响到工程项目的工期和成本。索赔是项目管...
