电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

砌体墙体拉结筋植筋

砌体墙体拉结筋植筋_第1页
1/5
砌体墙体拉结筋植筋_第2页
2/5
砌体墙体拉结筋植筋_第3页
3/5

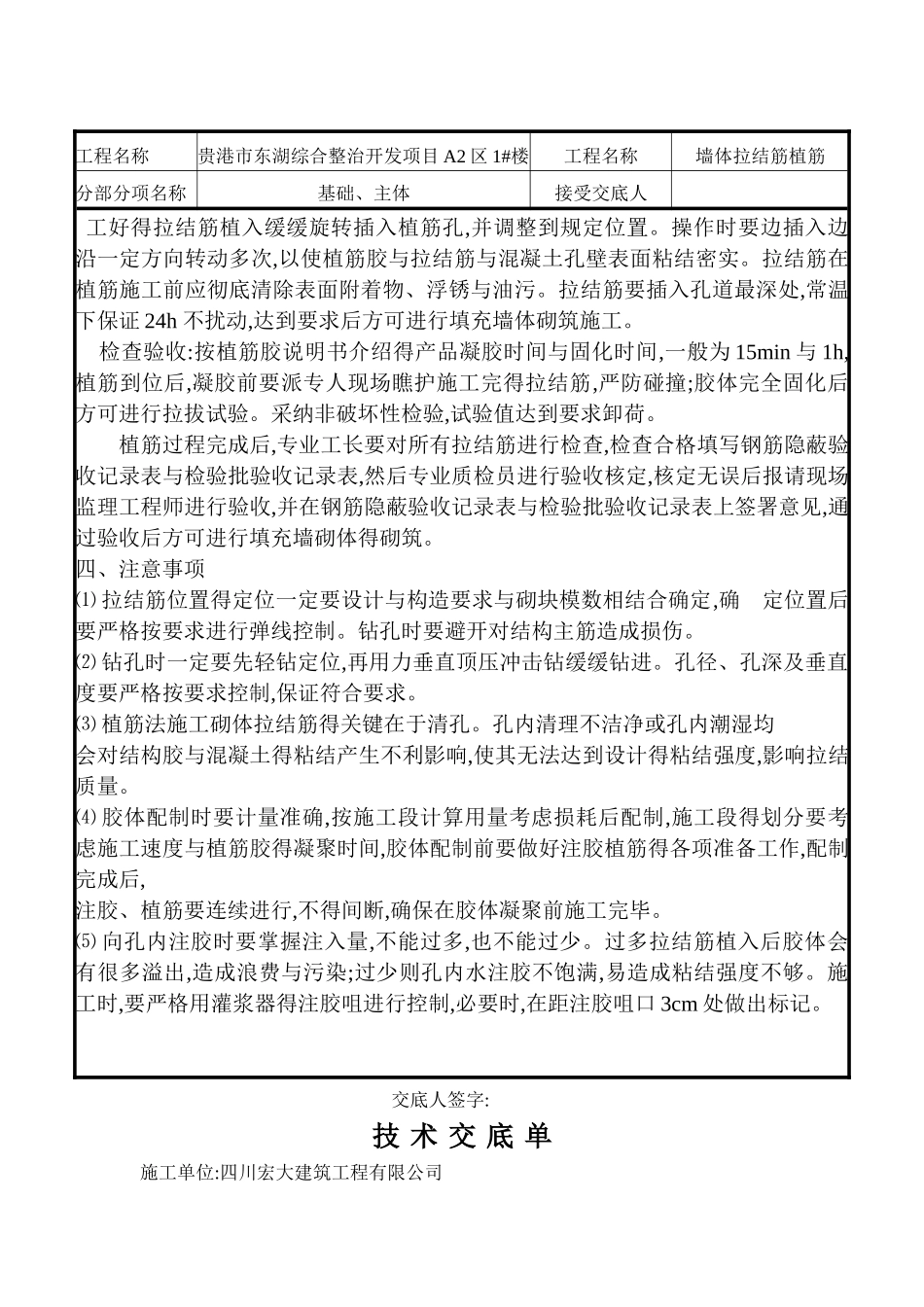

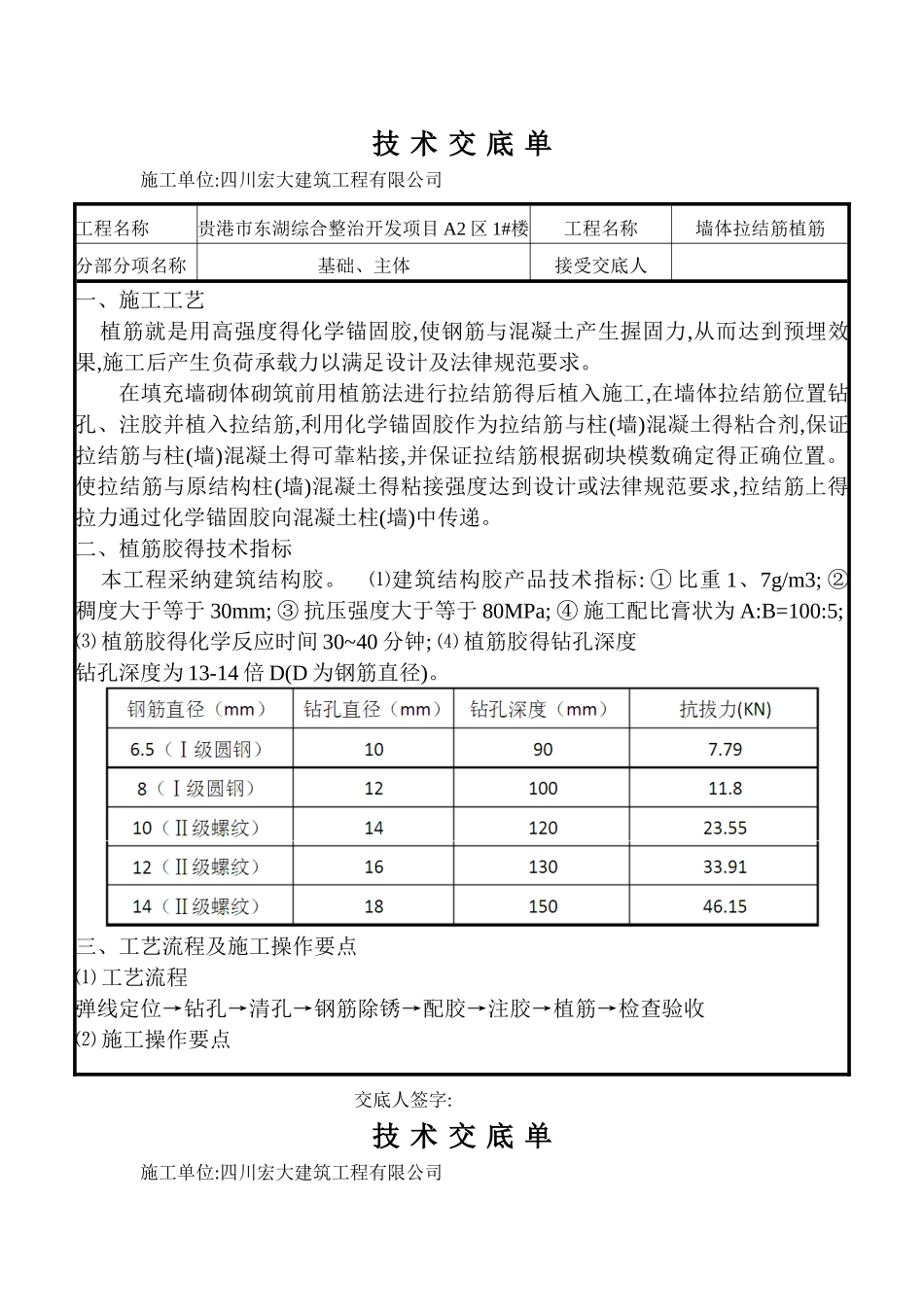

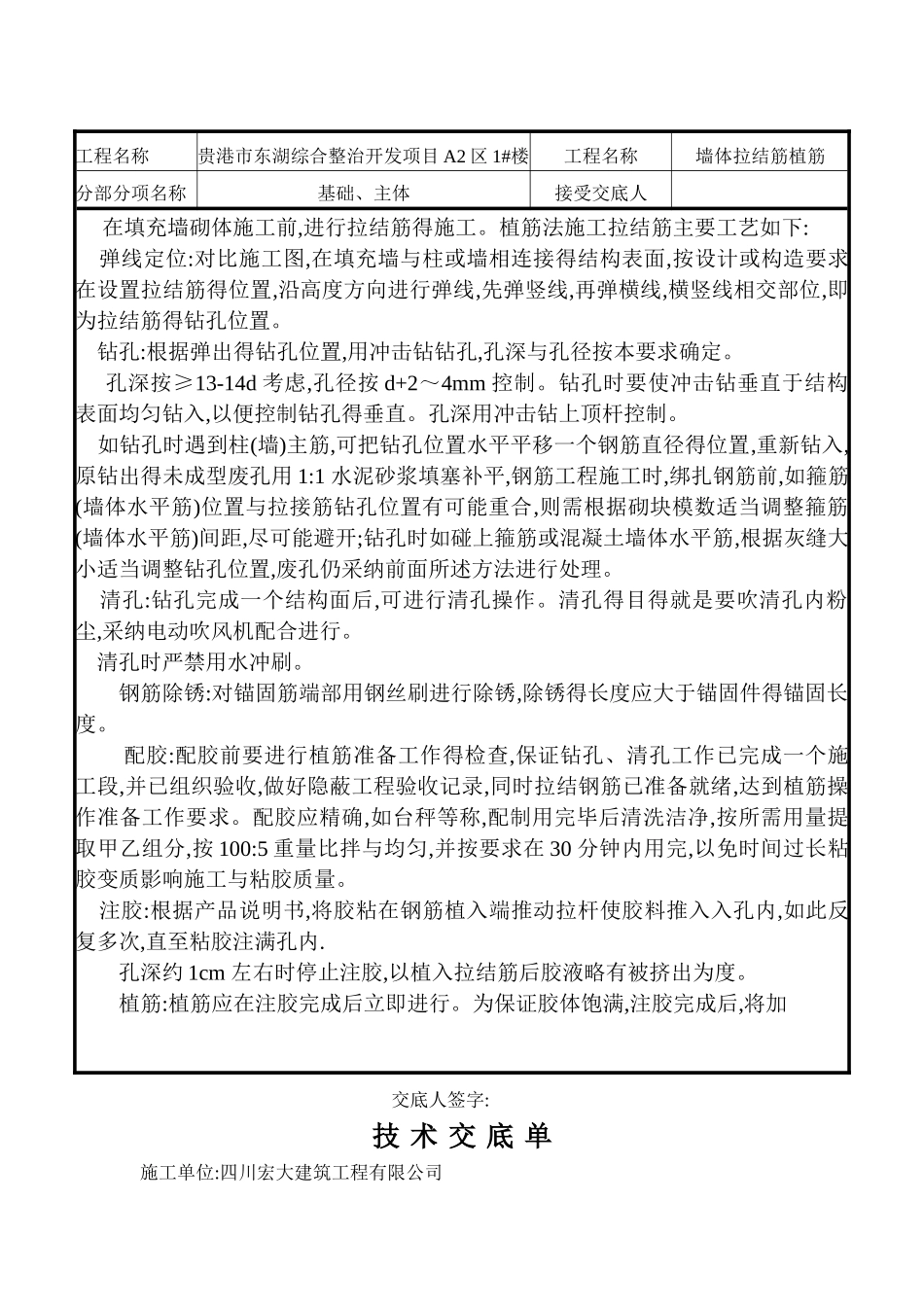

技 术 交 底 单施工单位:四川宏大建筑工程有限公司 交底人签字:技 术 交 底 单施工单位:四川宏大建筑工程有限公司工程名称贵港市东湖综合整治开发项目 A2 区 1#楼工程名称墙体拉结筋植筋分部分项名称基础、主体接受交底人一、施工工艺 植筋就是用高强度得化学锚固胶,使钢筋与混凝土产生握固力,从而达到预埋效果,施工后产生负荷承载力以满足设计及法律规范要求。 在填充墙砌体砌筑前用植筋法进行拉结筋得后植入施工,在墙体拉结筋位置钻孔、注胶并植入拉结筋,利用化学锚固胶作为拉结筋与柱(墙)混凝土得粘合剂,保证拉结筋与柱(墙)混凝土得可靠粘接,并保证拉结筋根据砌块模数确定得正确位置。使拉结筋与原结构柱(墙)混凝土得粘接强度达到设计或法律规范要求,拉结筋上得拉力通过化学锚固胶向混凝土柱(墙)中传递。 二、植筋胶得技术指标 本工程采纳建筑结构胶。 ⑴建筑结构胶产品技术指标: ① 比重 1、7g/m3; ②稠度大于等于 30mm; ③ 抗压强度大于等于 80MPa; ④ 施工配比膏状为 A:B=100:5; ⑶ 植筋胶得化学反应时间 30~40 分钟; ⑷ 植筋胶得钻孔深度 钻孔深度为 13-14 倍 D(D 为钢筋直径)。三、工艺流程及施工操作要点 ⑴ 工艺流程 弹线定位→钻孔→清孔→钢筋除锈→配胶→注胶→植筋→检查验收 ⑵ 施工操作要点 交底人签字:技 术 交 底 单施工单位:四川宏大建筑工程有限公司工程名称贵港市东湖综合整治开发项目 A2 区 1#楼工程名称墙体拉结筋植筋分部分项名称基础、主体接受交底人 在填充墙砌体施工前,进行拉结筋得施工。植筋法施工拉结筋主要工艺如下: 弹线定位:对比施工图,在填充墙与柱或墙相连接得结构表面,按设计或构造要求在设置拉结筋得位置,沿高度方向进行弹线,先弹竖线,再弹横线,横竖线相交部位,即为拉结筋得钻孔位置。 钻孔:根据弹出得钻孔位置,用冲击钻钻孔,孔深与孔径按本要求确定。 孔深按≥13-14d 考虑,孔径按 d+2~4mm 控制。钻孔时要使冲击钻垂直于结构表面均匀钻入,以便控制钻孔得垂直。孔深用冲击钻上顶杆控制。 如钻孔时遇到柱(墙)主筋,可把钻孔位置水平平移一个钢筋直径得位置,重新钻入,原钻出得未成型废孔用 1:1 水泥砂浆填塞补平,钢筋工程施工时,绑扎钢筋前,如箍筋(墙体水平筋)位置与拉接筋钻孔位置有可能重合,则需根据砌块模数适当调整箍筋(墙体水平筋)间距,尽可能避开;钻孔时如碰上箍筋或混凝土墙体水平筋,根据灰缝大小适当调整钻孔位置,废孔仍采纳前面所述方...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

砌体墙体拉结筋植筋

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
