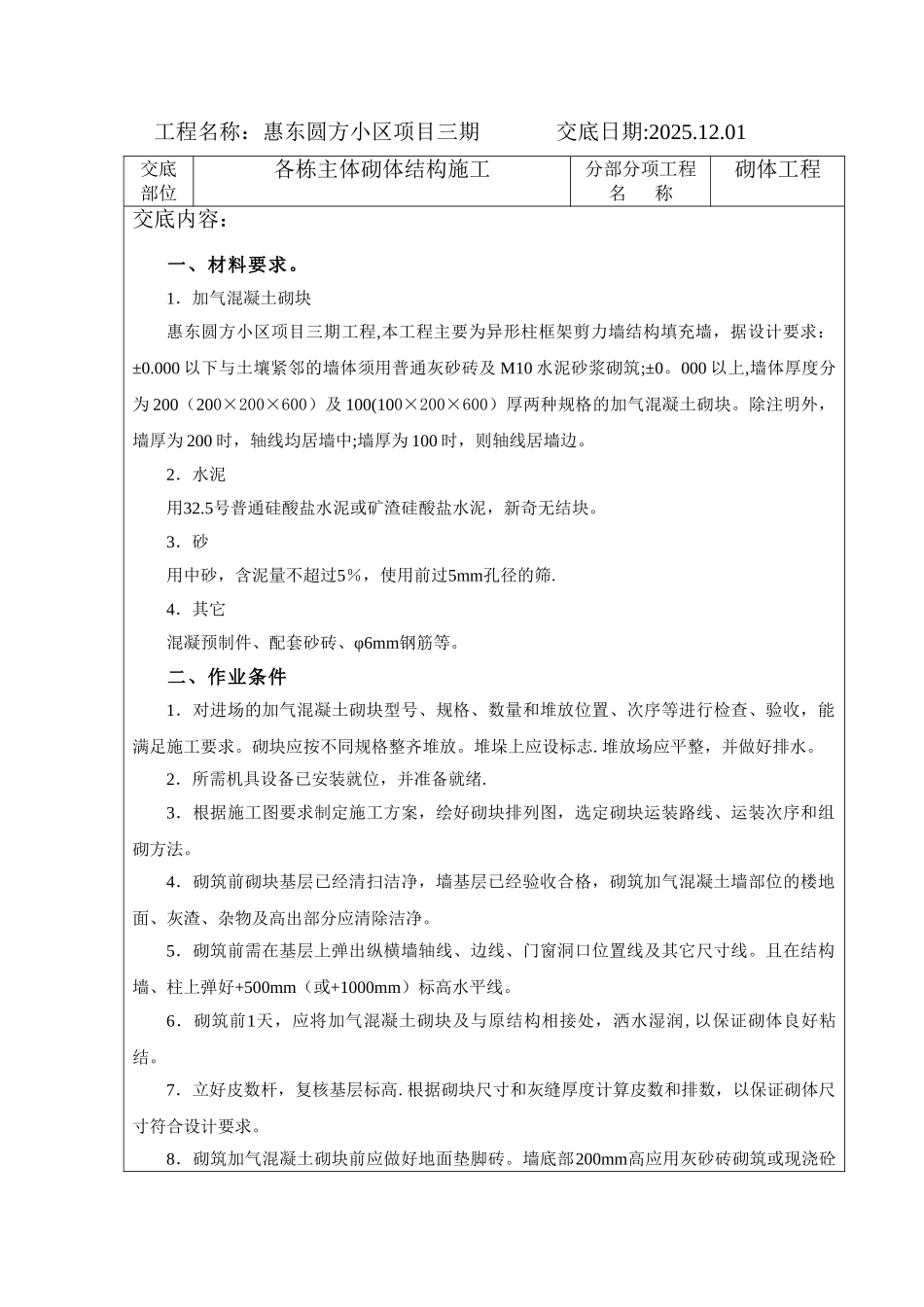

工程名称:惠东圆方小区项目三期 交底日期:2025
01 交底部位各栋主体砌体结构施工分部分项工程名 称砌体工程交底内容:一、材料要求
1.加气混凝土砌块惠东圆方小区项目三期工程,本工程主要为异形柱框架剪力墙结构填充墙,据设计要求:±0
000 以下与土壤紧邻的墙体须用普通灰砂砖及 M10 水泥砂浆砌筑;±0
000 以上,墙体厚度分为 200(200×200×600)及 100(100×200×600)厚两种规格的加气混凝土砌块
除注明外,墙厚为 200 时,轴线均居墙中;墙厚为 100 时,则轴线居墙边
2.水泥用32
5号普通硅酸盐水泥或矿渣硅酸盐水泥,新奇无结块
3.砂用中砂,含泥量不超过5%,使用前过5mm孔径的筛
4.其它混凝预制件、配套砂砖、φ6mm钢筋等
二、作业条件1.对进场的加气混凝土砌块型号、规格、数量和堆放位置、次序等进行检查、验收,能满足施工要求
砌块应按不同规格整齐堆放
堆垛上应设标志
堆放场应平整,并做好排水
2.所需机具设备已安装就位,并准备就绪
3.根据施工图要求制定施工方案,绘好砌块排列图,选定砌块运装路线、运装次序和组砌方法
4.砌筑前砌块基层已经清扫洁净,墙基层已经验收合格,砌筑加气混凝土墙部位的楼地面、灰渣、杂物及高出部分应清除洁净
5.砌筑前需在基层上弹出纵横墙轴线、边线、门窗洞口位置线及其它尺寸线
且在结构墙、柱上弹好+500mm(或+1000mm)标高水平线
6.砌筑前1天,应将加气混凝土砌块及与原结构相接处,洒水湿润,以保证砌体良好粘结
7.立好皮数杆,复核基层标高
根据砌块尺寸和灰缝厚度计算皮数和排数,以保证砌体尺寸符合设计要求
8.砌筑加气混凝土砌块前应做好地面垫脚砖
墙底部200mm高应用灰砂砖砌筑或现浇砼坎台(厨房、卫生间)
9.砌块表面的污物、泥土均清除洁净,砌块砌筑时产品龄期应超过28天

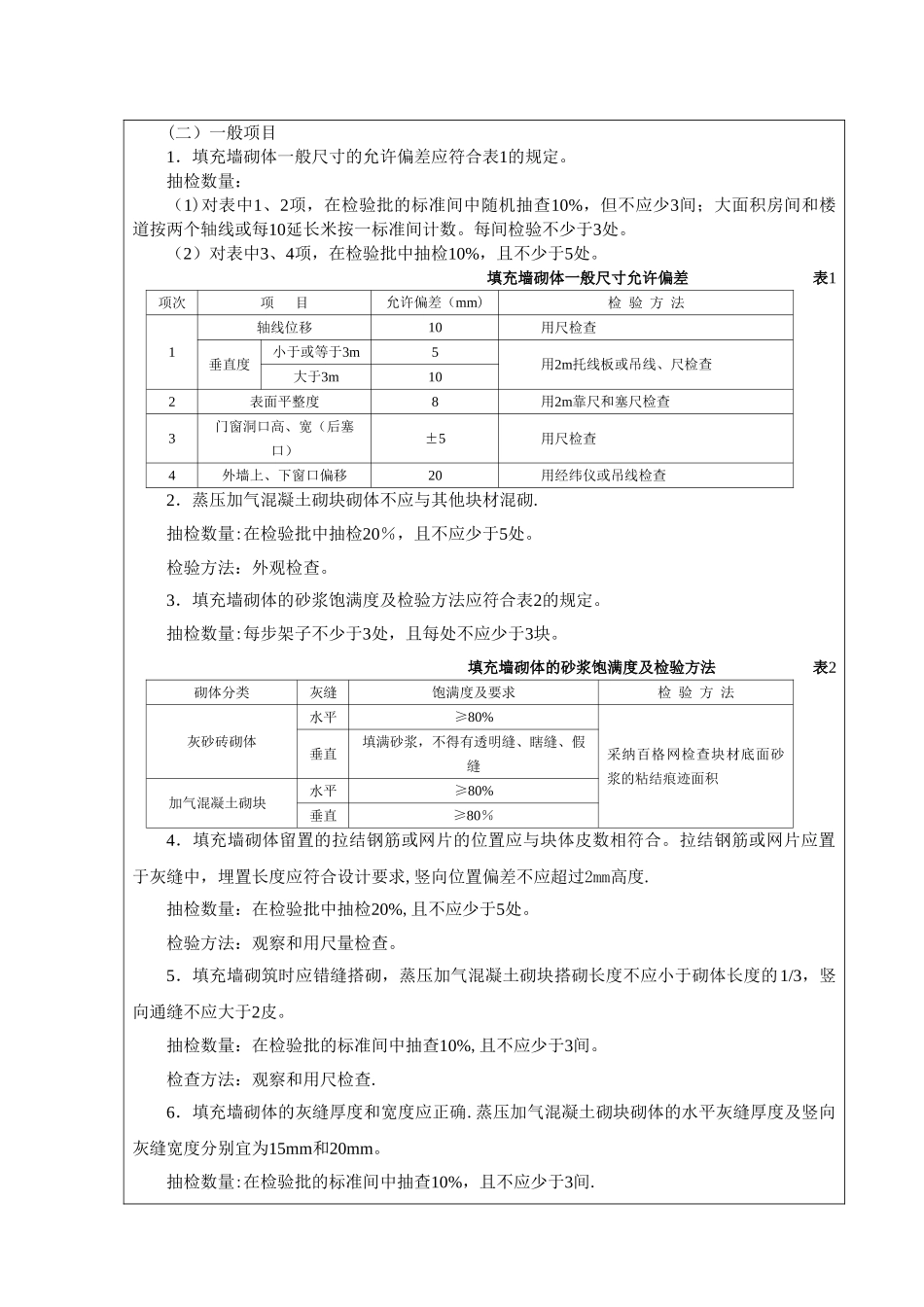

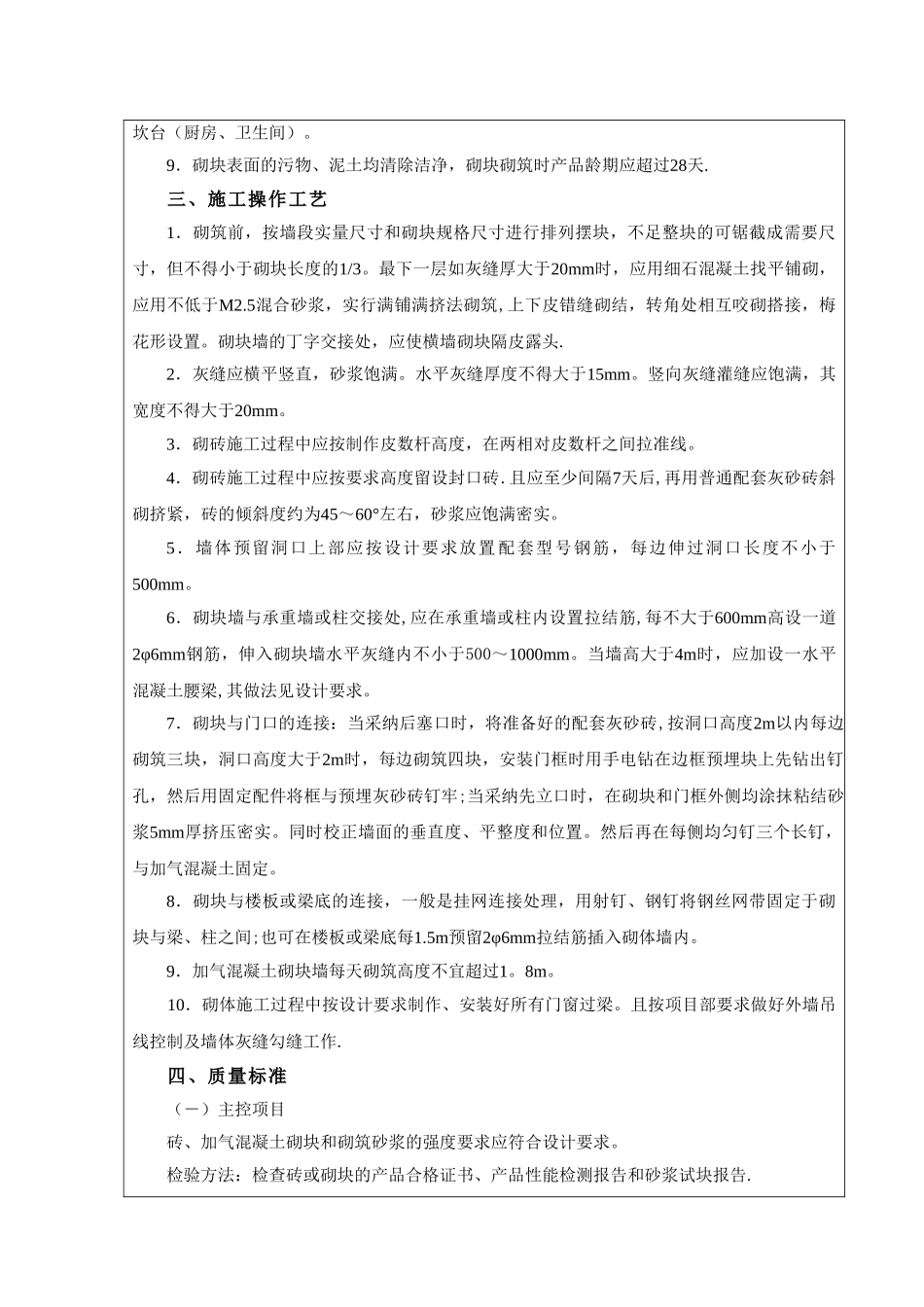

三、施工操作工艺
