1 工程概况及工程量1
1 工程概况本施工方案指导工程范围:主控楼、辅控楼、极 1 高阀厅、极 1 低阀厅、极 2 低阀厅等建筑物砌筑、抹灰
2 工期: 本工程计划开工日期为 2025 年 06 月 18 日,计划完工日期为 2025 年 09 月 18 日,总工期为 92 天
2 编制依据序号资料名称版本出版单位1天津电建作业指导书编制规定程序文件天津电建2建筑施工手册 第四版中国建筑工业出版社 3电力建设安全操作规程DL5009
1-2025中国电力出版4国家电网安全文明施工标准化手册2025版国网公司5国家电网公司输变电工程质量创优工作指导意见2025版国网公司6《砌体工程施工质量验收法律规范》GB50203-2025中华人民共和国建设部、中华人民共和国国家质量监督检验检9疫总局7《建筑装饰装修工程质量验收法律规范》GB 50210-2001中华人民共和国建设部、中华人民共和国国家质量监督检验检疫总局8施工项目管理实施规划/天津电建9国家电网公司施工项目部标准化工作手册2025版国家电网公司基建部10混 凝 土 结 构 工 程 施 工 质 量 验 收 法 律 规 范GB50204-2025局部修订的条文2025版中国建筑工业出版社3

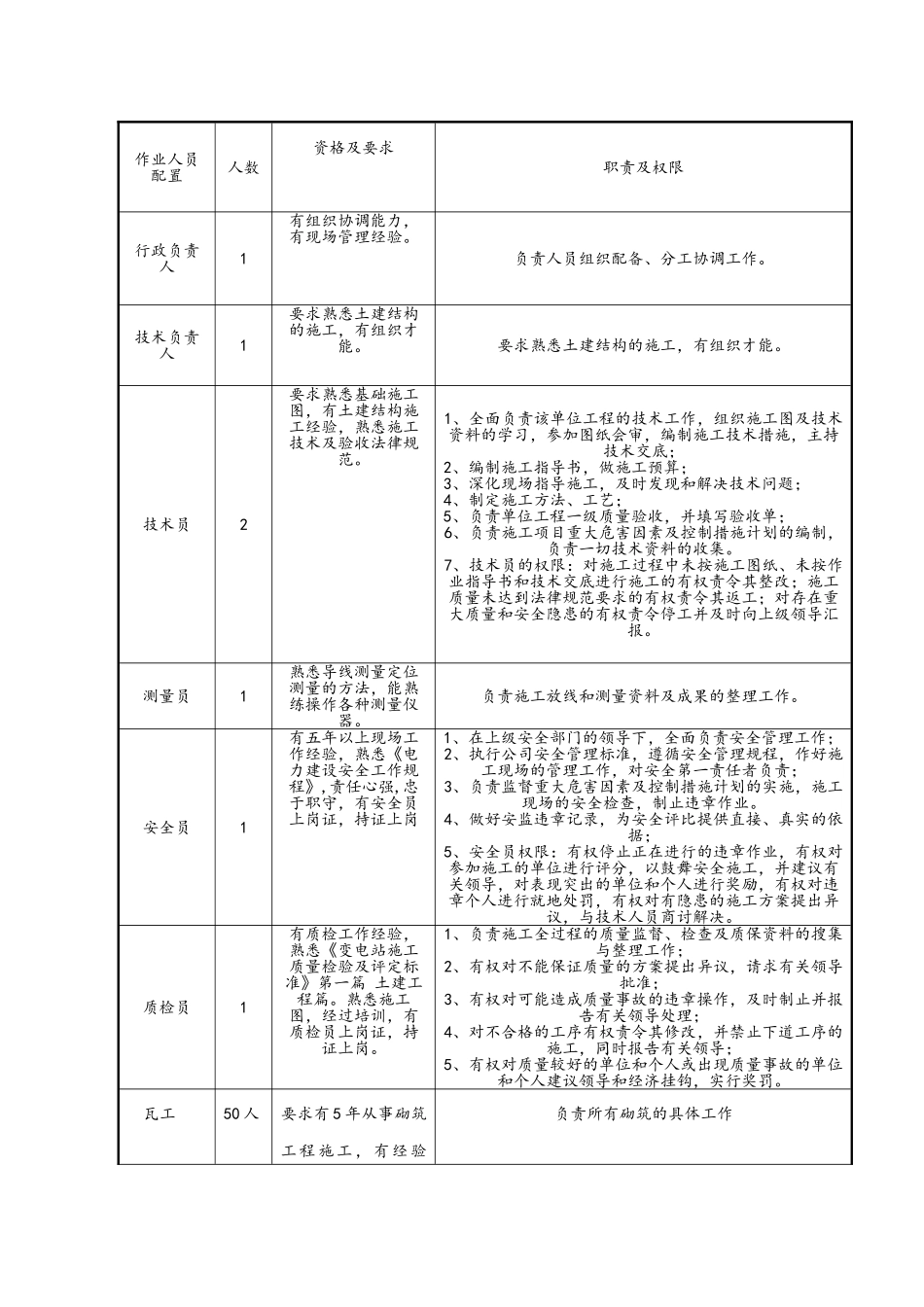

作业前的条件和准备3
1 技术准备序号必须具备的条件责任单位备注1图纸会审及设计交底完成工程专业/2单位工程定位放线完成,并验收完毕工程专业3作业指导书编制完毕、经审批合格工程专业/4安全技术交底及双签字进行完成工程专业/5材料到场齐全并经检验合格工程专业/6施工用工机具及计量器具准备完成并经检验合格工程专业/7现场通讯条件具备,上下联系方便工程专业/8现场安全设施准备到位工程专业/9各工种作业人员进场,满足施工要求综合专业/10施工工器具和小型机械齐备分包商/11施工场地、道路、水电、通讯满足要求工程专业/12施工记录、验收表格齐
