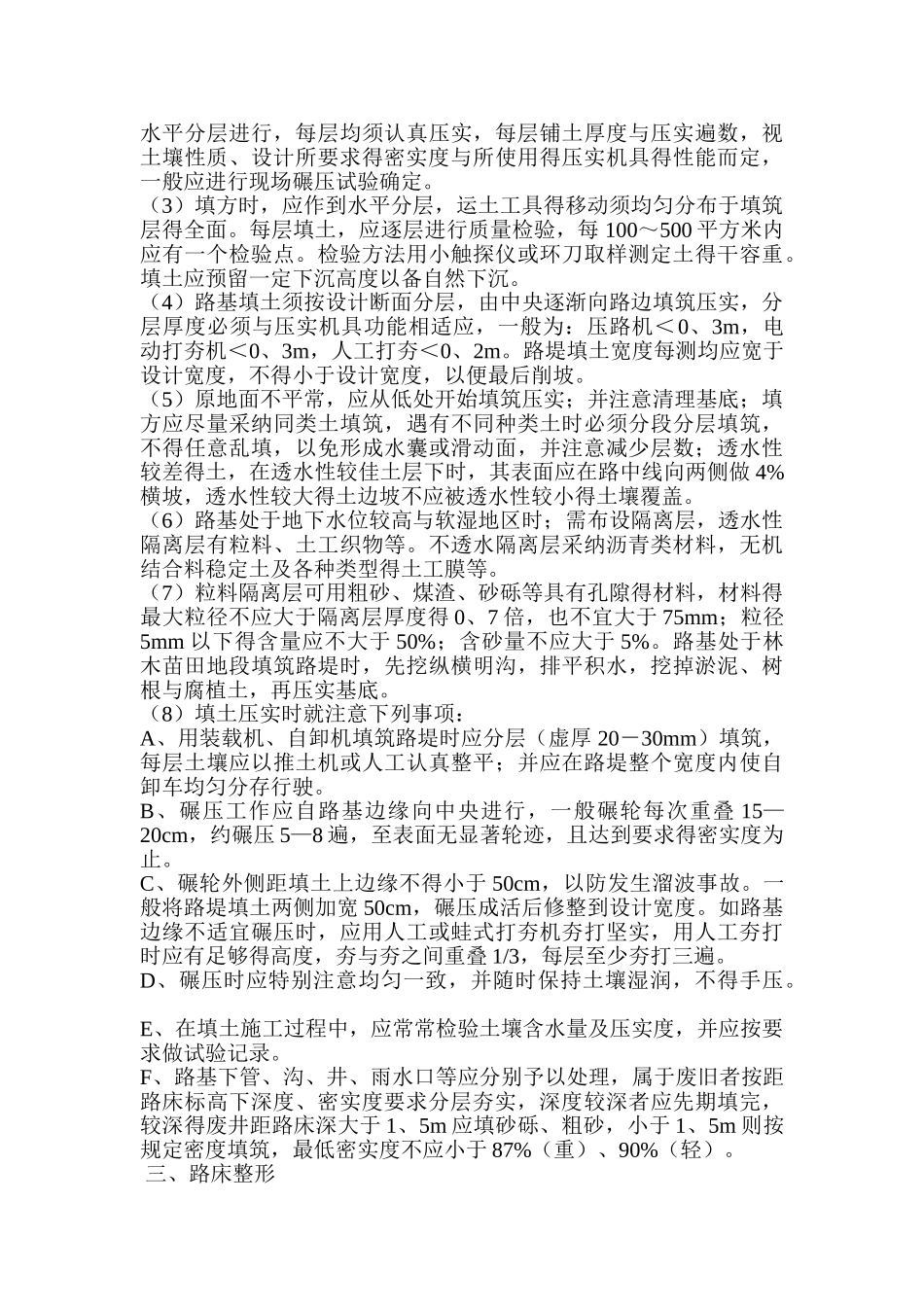

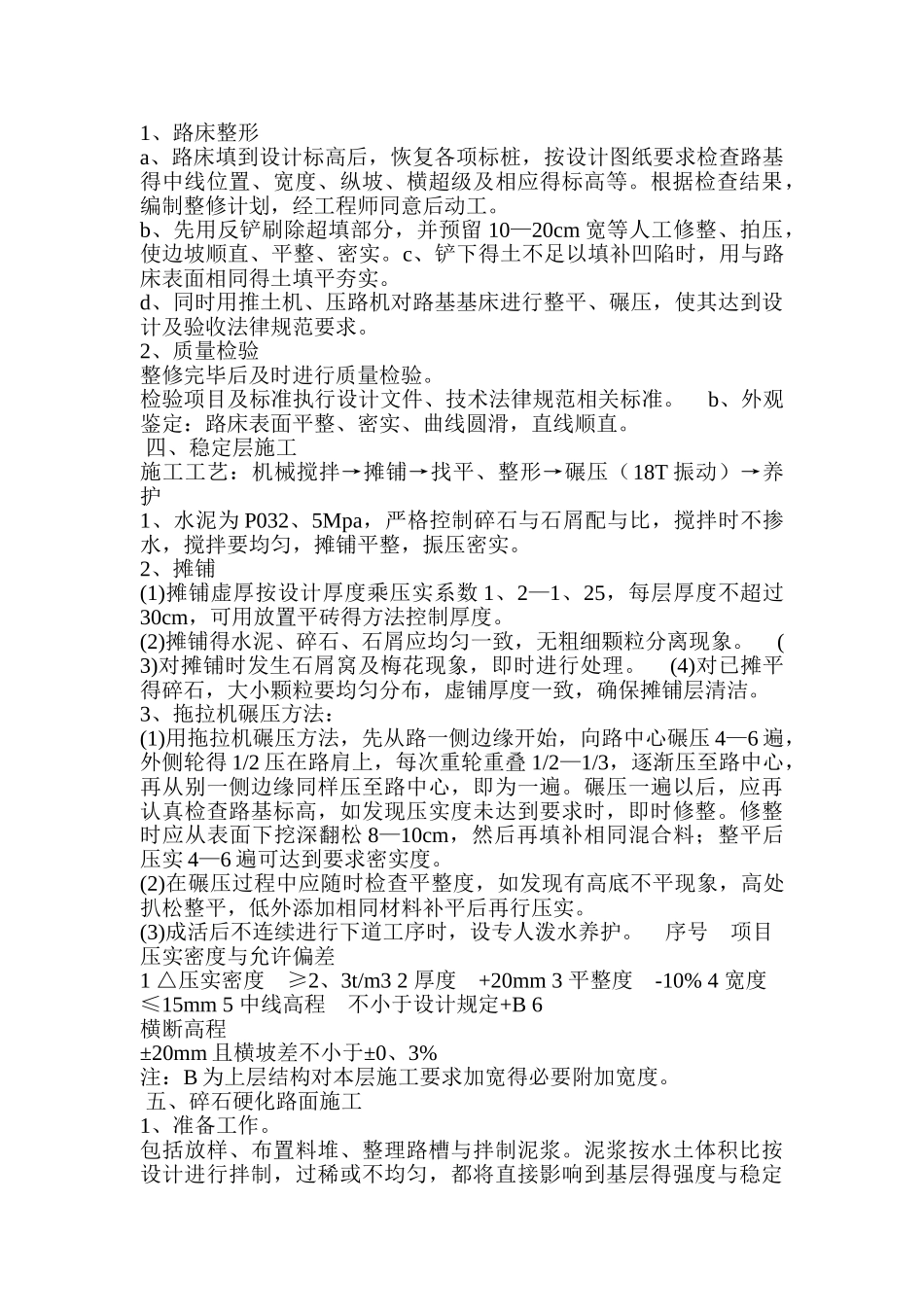

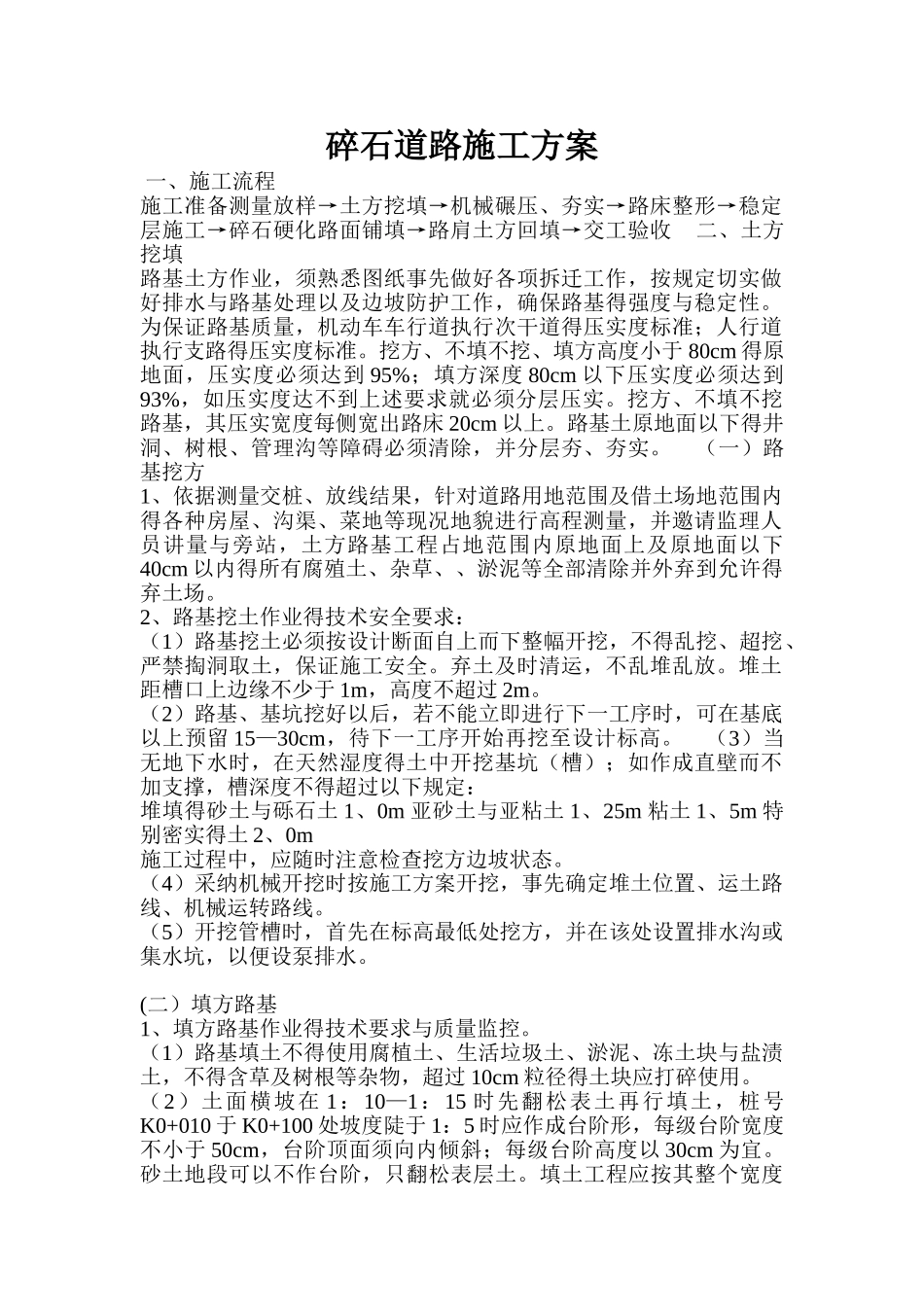

碎石道路施工方案 一、施工流程 施工准备测量放样→土方挖填→机械碾压、夯实→路床整形→稳定层施工→碎石硬化路面铺填→路肩土方回填→交工验收 二、土方挖填 路基土方作业,须熟悉图纸事先做好各项拆迁工作,按规定切实做好排水与路基处理以及边坡防护工作,确保路基得强度与稳定性
为保证路基质量,机动车车行道执行次干道得压实度标准;人行道执行支路得压实度标准
挖方、不填不挖、填方高度小于 80cm 得原地面,压实度必须达到 95%;填方深度 80cm 以下压实度必须达到93%,如压实度达不到上述要求就必须分层压实
挖方、不填不挖路基,其压实宽度每侧宽出路床 20cm 以上
路基土原地面以下得井洞、树根、管理沟等障碍必须清除,并分层夯、夯实
(一)路基挖方 1、依据测量交桩、放线结果,针对道路用地范围及借土场地范围内得各种房屋、沟渠、菜地等现况地貌进行高程测量,并邀请监理人员讲量与旁站,土方路基工程占地范围内原地面上及原地面以下40cm 以内得所有腐殖土、杂草、、淤泥等全部清除并外弃到允许得弃土场
2、路基挖土作业得技术安全要求: (1)路基挖土必须按设计断面自上而下整幅开挖,不得乱挖、超挖、严禁掏洞取土,保证施工安全
弃土及时清运,不乱堆乱放
堆土距槽口上边缘不少于 1m,高度不超过 2m
(2)路基、基坑挖好以后,若不能立即进行下一工序时,可在基底以上预留 15—30cm,待下一工序开始再挖至设计标高
(3)当无地下水时,在天然湿度得土中开挖基坑(槽);如作成直壁而不加支撑,槽深度不得超过以下规定: 堆填得砂土与砾石土 1、0m 亚砂土与亚粘土 1、25m 粘土 1、5m 特别密实得土 2、0m 施工过程中,应随时注意检查挖方边坡状态
(4)采纳机械开挖时按施工方案开挖,事先确定堆土位置、运土路线、机械运转路线
(5)开挖管槽时,首先在标高最低处挖方,并在该处设置排水沟或
