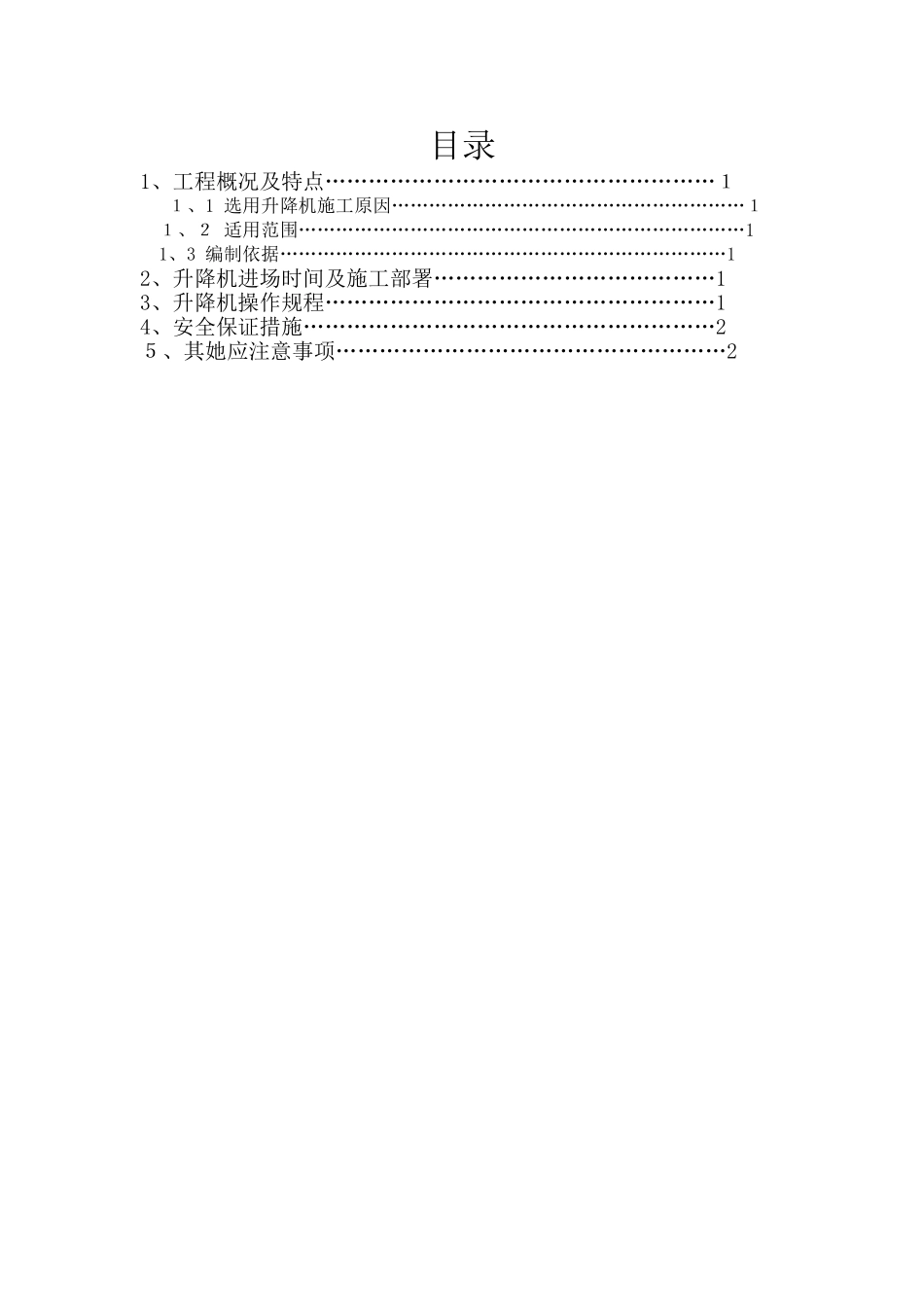

目录1、工程概况及特点………………………………………………1 1、1 选用升降机施工原因…………………………………………………1 1、2 适用范围………………………………………………………………1 1、3 编制依据………………………………………………………………12、升降机进场时间及施工部署…………………………………13、升降机操作规程………………………………………………14、安全保证措施…………………………………………………25、其她应注意事项………………………………………………21、工程概况及特点1、1 选用升降机施工原因 本工程分为两个厂房,3#库、4#库
3#库建筑面积为 57 83 6㎡,分为一、二、三层,一层层高 7、5m,二层层高 10m,三层层高 4、5m;4#库建筑面积为 44 00㎡,为地下一层、一层、二层,地下一层层高 3、8 m、一层层高8 m、二层层高1 0m
电气施工图纸(电施-0 1)设计说明中要求荧光灯、吸顶灯需要吸顶安装;暖通图纸中要求图纸贴梁底安装;给排水图纸中要求喷淋消防管穿梁安装,后经与建设单位,设计院讨论,喷淋管改为贴梁底安装
根据图纸要求,3#库一层7、5m,二层 10 m,所以电气、消防、暖通得施工高度都在 7 m左右
若实行常规方法,搭拆脚手架技术措施进行施工,搭建面积大,搭建难度增加,搭建消耗得人工工日也必定增加,而且在搭建过程中工人施工安全得不到保障,搭拆脚手架费用就就是一笔不小得开支,更重要得就是完成实体工程量需要得时间也将滞后,工期时间也将增加
由于上述原因,厂房操作高度最高净空为 1 0 m,施工难度非常大,我方从经济、安全及施工进度综合考虑,根据实际情况,拟定选用 10m 得高空升级机进行施工
1、2 适用范围适用本工程灯具安装、桥架安装、风管安装、喷淋消防管安装
1、3 编制依据《建筑施工高处作业安全技术法律
