新港 3#、4#泊位轨道安装施工方案编制: 审核: 审批: 威海鼎信建筑工程有限公司2025 年 5 月第一章 工程慨况1、1 工程概况3、4 期码头因港口工作需要,现进行门机导轨安装改造工程,改造长度约 800m
需要进行轨道施工、安装接电箱等工作
第二章 施工准备2、1 劳动力计划序号工种名称单位数量1铁路工人102混凝土工人53普工人24电焊工人22、2 主要机具设备序号设备名称单位数量1混凝土罐车辆12电锤个23角磨机个24乙炔电焊套15汽车吊台16起道机台17铲车带托盘台18磨光机个19钢轨钻孔机台110起丝机套1第三章 施工工艺3、1 施工工艺13-16#泊位:拆除切割导轨—→加工导轨—→混凝土填平坑位3-4#泊位:拆除联锁块—→硫磺水泥砂浆锚固螺栓—→打细石砼—→加工钢垫板—→安装导轨—→安装车档—→浇筑沥青砂浆接电箱安装:拆除沟盖板—→埋设电缆—→安装接电箱—→恢复沟盖板3、2 13-16#泊位3、2、1 拆除、切割导轨拆除13-16#泊位导轨,使用小铁锨清理,丝冒间距20cm一个,垃圾用人工装车汽车外运2公里
轨道两侧垃圾清扫洁净后,因轨枕上得螺栓腐朽严重,用空压机连接起丝机将22mm丝冒取出,再将扣件拆除
使用乙炔氧气将轨道下方钢板垫板及螺栓拆除
以上工作完成后,通过现场实际与各种运输论证后,决定轨道每节长度20米长,使用专业铁轨切割设备切割钢轨
3、2、2 加工导轨采纳两辆16吨汽车吊吊、吊起来待装车
采纳托盘4个连接在一起,用5吨铲车牵引
牵引至加工场地后根据图纸尺寸使用钢轨钻孔机在钢轨两头开孔
开孔尺寸根据图纸施工
再使用磨光机将钢轨上锈蚀得部位清理洁净
3、2、3 混凝土填平坑位轨道及丝垫板拆除后,租用新港洒水车清刷洁净,采纳砂垫层加联锁块铺设恢复

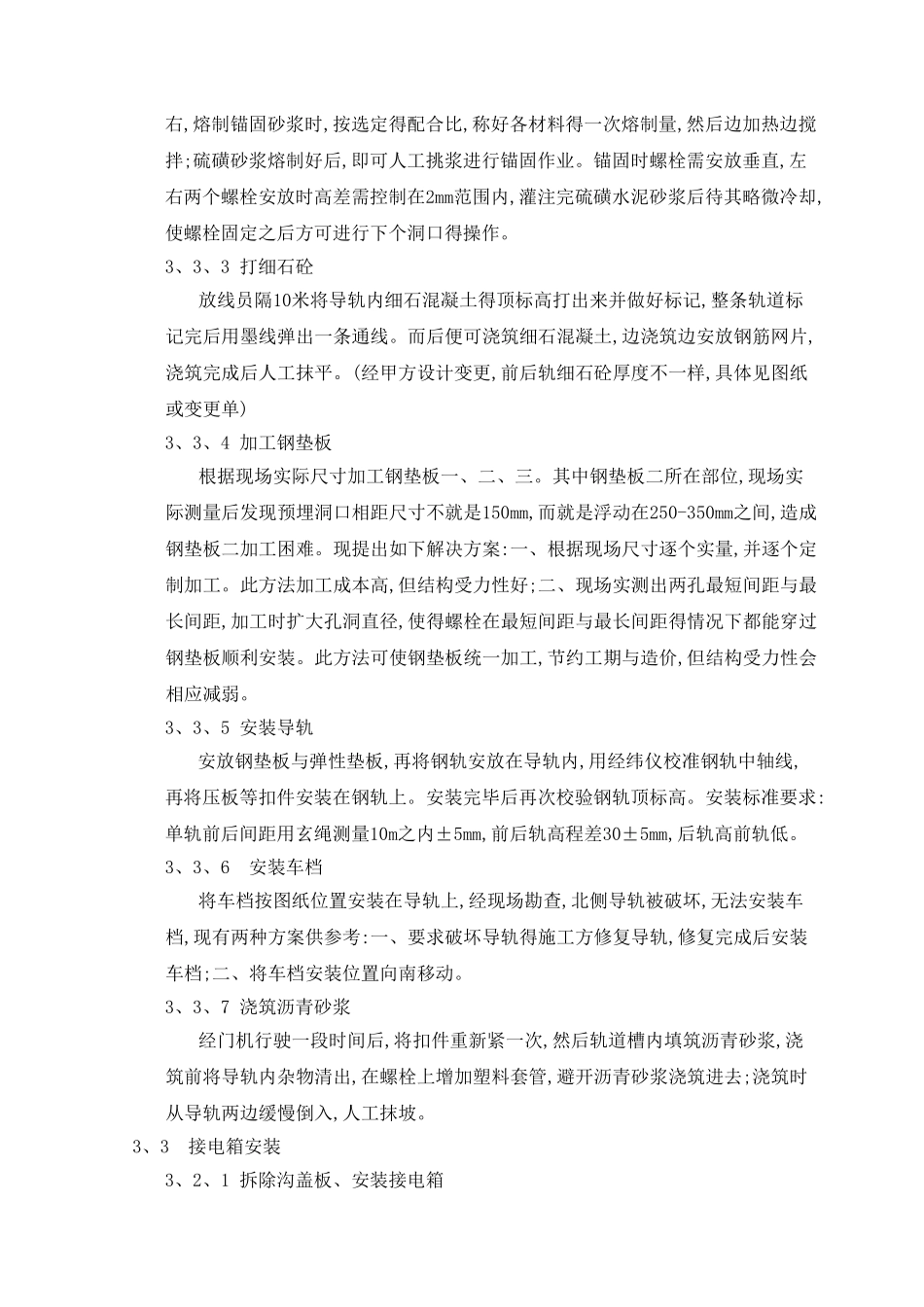

3、3 3-4#泊位3、3、1 拆除联锁块人工拆除导轨中间联锁块,放置导轨西侧,安排农用车将其运走
