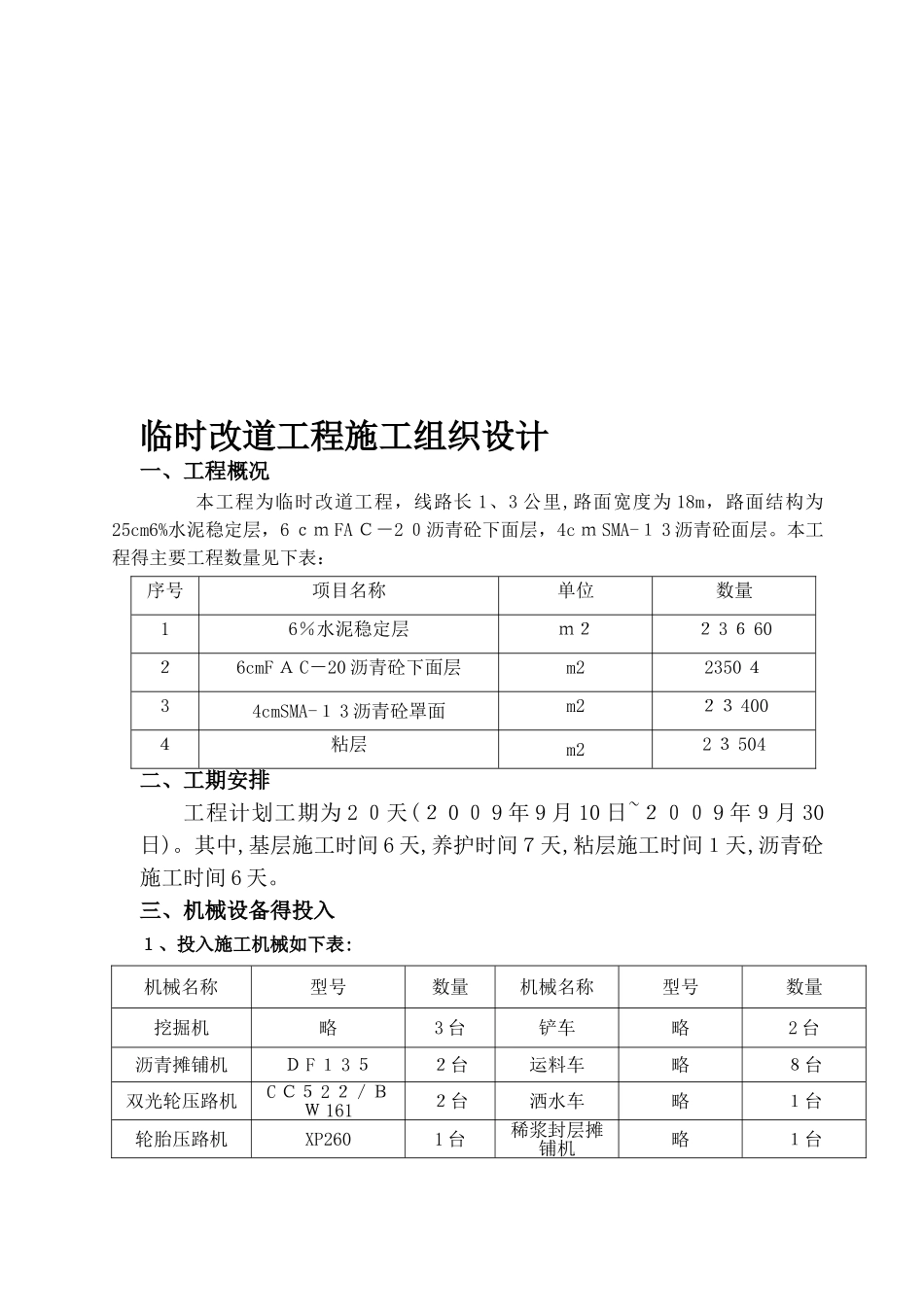

临时改道工程施工组织设计一、工程概况本工程为临时改道工程,线路长 1、3 公里,路面宽度为 18m,路面结构为25cm6%水泥稳定层,6 cm FA C-2 0沥青砼下面层,4c m SMA-1 3 沥青砼面层
本工程得主要工程数量见下表: 序号项目名称单位数量16%水泥稳定层m22 3 6 6026cmF A C-20 沥青砼下面层m22350 434cmSMA-1 3 沥青砼罩面m223 4004粘层m22 3 504二、工期安排工程计划工期为 2 0天(2 0 0 9 年 9 月 10 日~200 9 年9月 30日)
其中,基层施工时间 6 天,养护时间7天,粘层施工时间1天,沥青砼施工时间 6 天

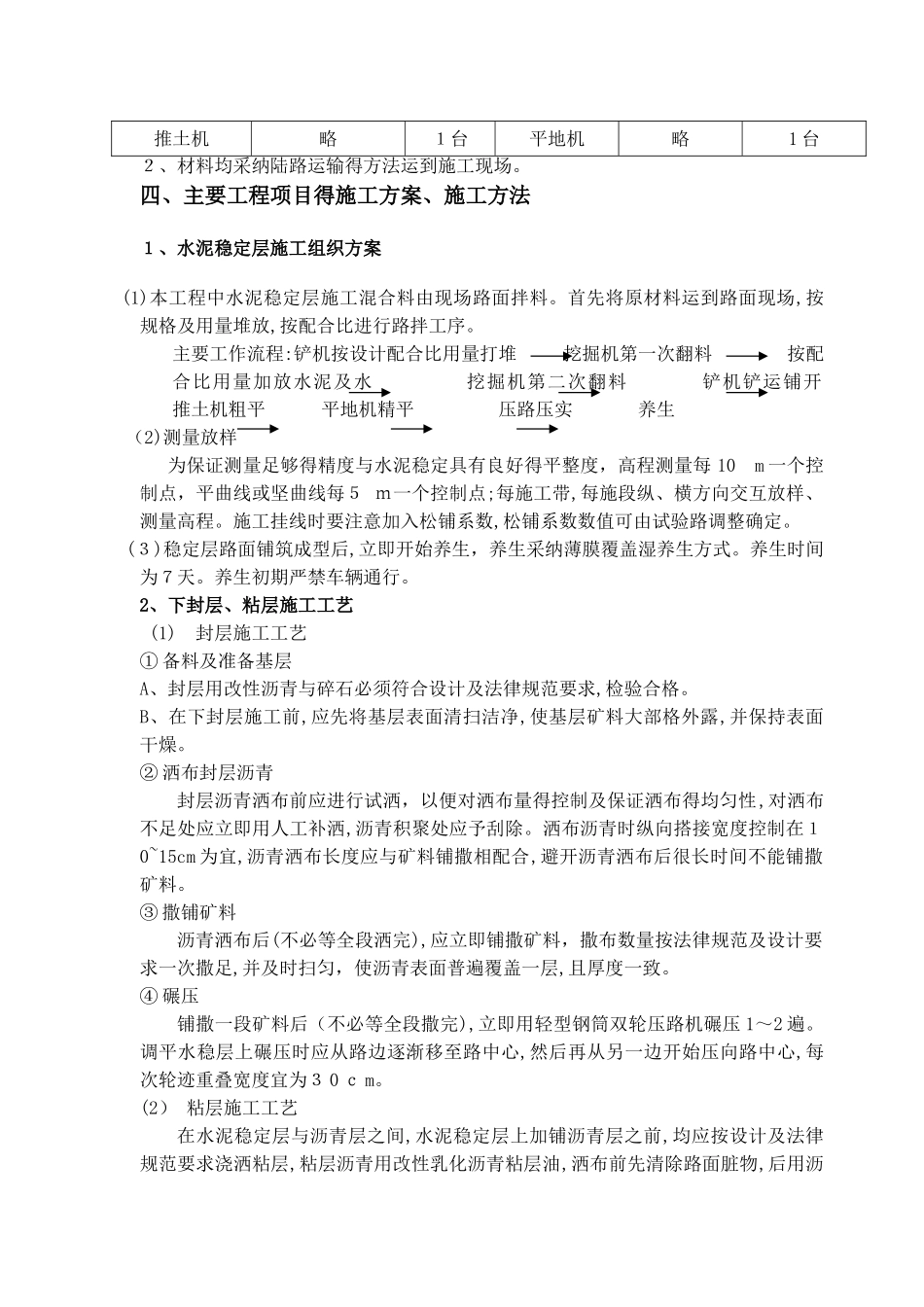

三、机械设备得投入1、投入施工机械如下表:机械名称型号数量机械名称型号数量挖掘机略3 台铲车略2 台沥青摊铺机D F 1 3 52台运料车略8台双光轮压路机C C5 2 2/BW 1612台洒水车略1台轮胎压路机XP2601 台稀浆封层摊铺机略1台推土机略1台平地机略1 台2、材料均采纳陆路运输得方法运到施工现场
四、主要工程项目得施工方案、施工方法1、水泥稳定层施工组织方案(1)本工程中水泥稳定层施工混合料由现场路面拌料
首先将原材料运到路面现场,按规格及用量堆放,按配合比进行路拌工序
主要工作流程:铲机按设计配合比用量打堆 挖掘机第一次翻料 按配合比用量加放水泥及水 挖掘机第二次翻料 铲机铲运铺开 推土机粗平 平地机精平 压路压实 养生(2)测量放样为保证测量足够得精度与水泥稳定具有良好得平整度,高程测量每 10 m 一个控制点,平曲线或坚曲线每5 m一个控制点;每施工带,每施段纵、横方向交互放样、测量高程
施工挂线时要注意加入松铺系数,松铺系数数值可由试验路调整确定
(3)稳定层路面铺筑成型后,立即开始养生,养生采纳薄膜覆盖湿养生方式
养生时间为7天

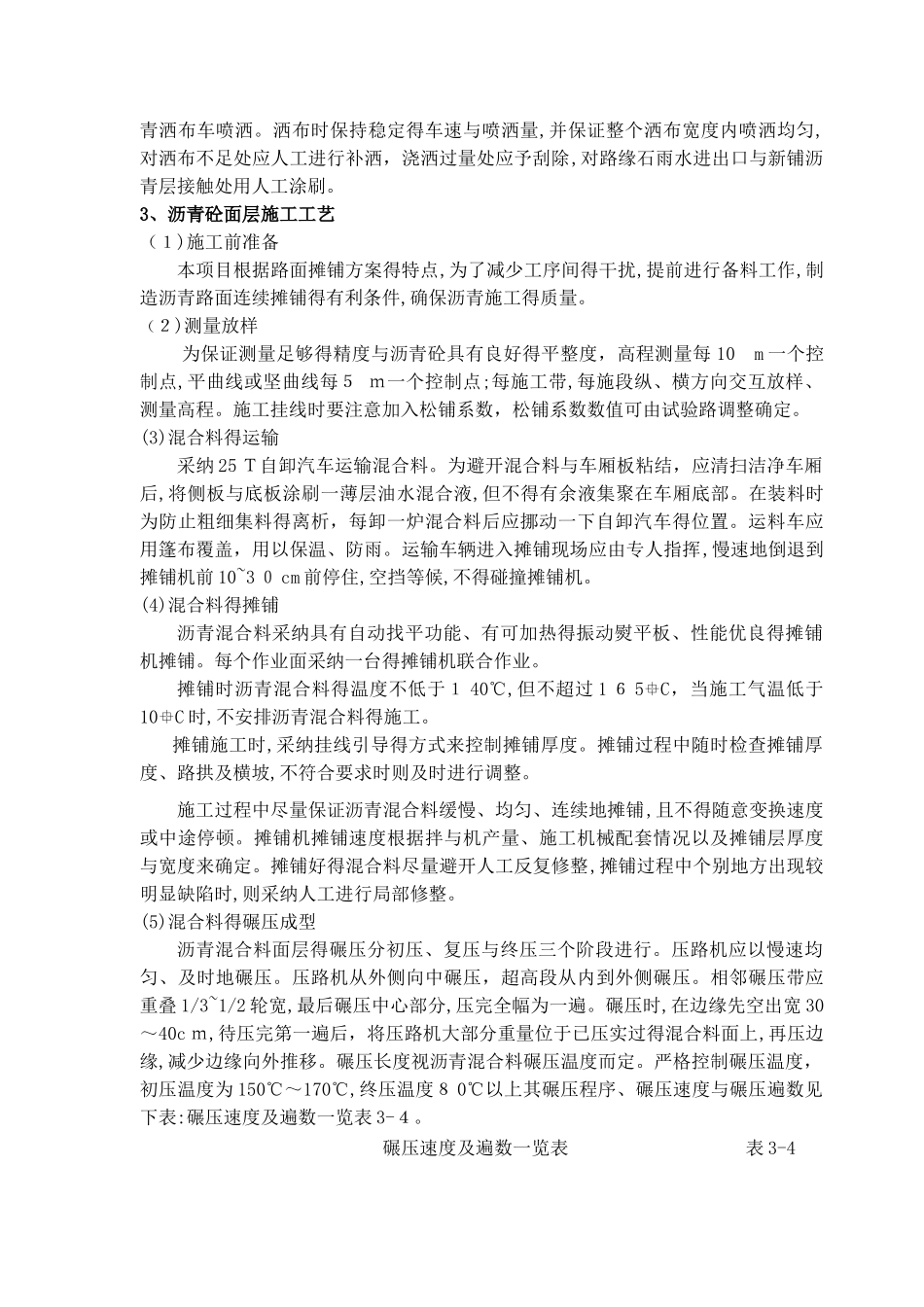

养生初期严禁
