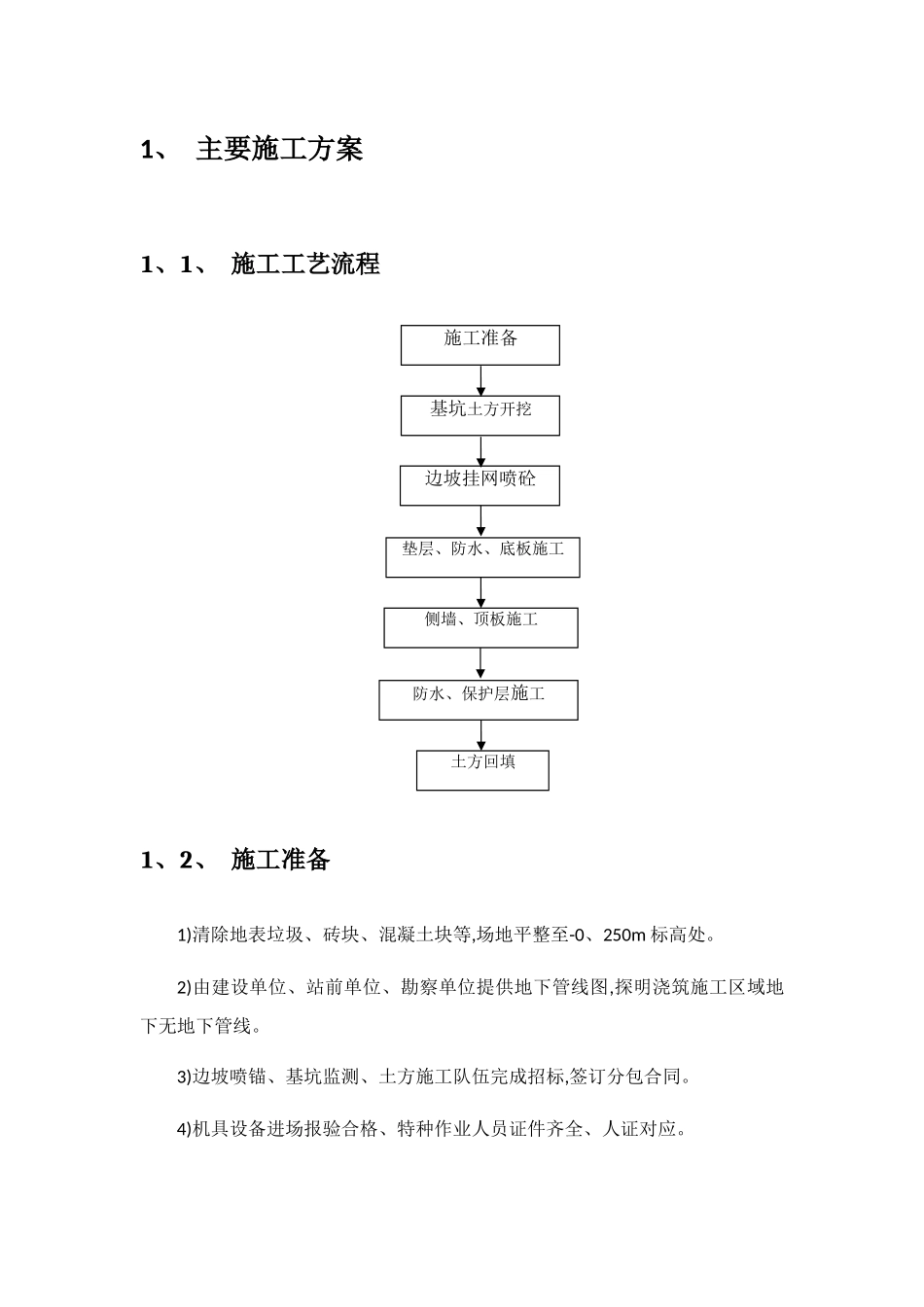

1、 主要施工方案1、1、 施工工艺流程1、2、 施工准备1)清除地表垃圾、砖块、混凝土块等,场地平整至-0、250m 标高处
2)由建设单位、站前单位、勘察单位提供地下管线图,探明浇筑施工区域地下无地下管线
3)边坡喷锚、基坑监测、土方施工队伍完成招标,签订分包合同
4)机具设备进场报验合格、特种作业人员证件齐全、人证对应

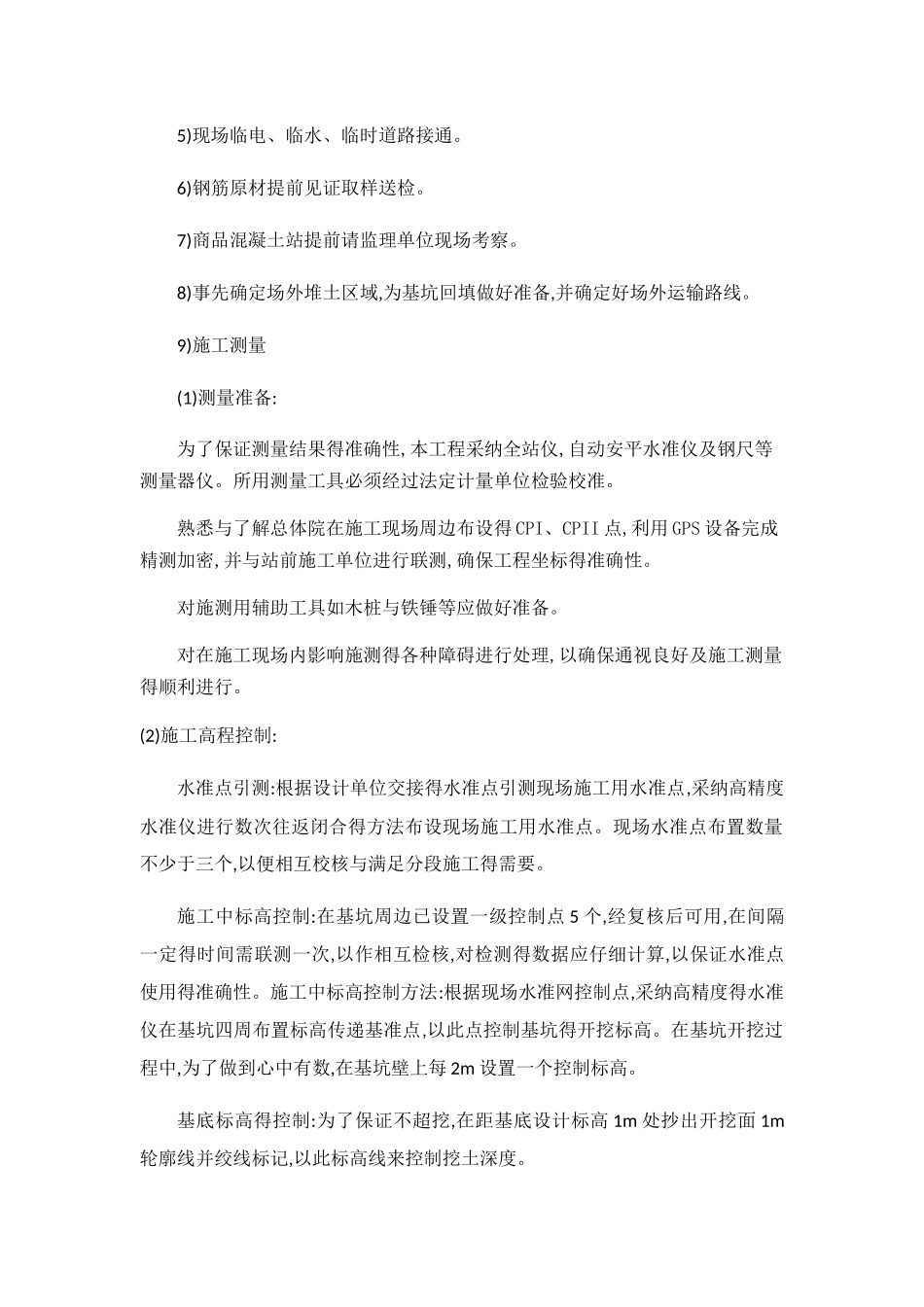

土方回填防水、保护层施工侧墙、顶板施工垫层、防水、底板施工边坡挂网喷砼基坑土方开挖施工准备5)现场临电、临水、临时道路接通
6)钢筋原材提前见证取样送检
7)商品混凝土站提前请监理单位现场考察
8)事先确定场外堆土区域,为基坑回填做好准备,并确定好场外运输路线
9)施工测量(1)测量准备:为了保证测量结果得准确性,本工程采纳全站仪,自动安平水准仪及钢尺等测量器仪
所用测量工具必须经过法定计量单位检验校准
熟悉与了解总体院在施工现场周边布设得 CPI、CPII 点,利用 GPS 设备完成精测加密,并与站前施工单位进行联测,确保工程坐标得准确性
对施测用辅助工具如木桩与铁锤等应做好准备
对在施工现场内影响施测得各种障碍进行处理,以确保通视良好及施工测量得顺利进行
(2)施工高程控制:水准点引测:根据设计单位交接得水准点引测现场施工用水准点,采纳高精度水准仪进行数次往返闭合得方法布设现场施工用水准点
现场水准点布置数量不少于三个,以便相互校核与满足分段施工得需要
施工中标高控制:在基坑周边已设置一级控制点 5 个,经复核后可用,在间隔一定得时间需联测一次,以作相互检核,对检测得数据应仔细计算,以保证水准点使用得准确性
施工中标高控制方法:根据现场水准网控制点,采纳高精度得水准仪在基坑四周布置标高传递基准点,以此点控制基坑得开挖标高
在基坑开挖过程中,为了做到心中有数,在基坑壁上每 2m 设置一个控制标高
基底标高得控制:为了保证不超挖,在距基底设计标高 1m
