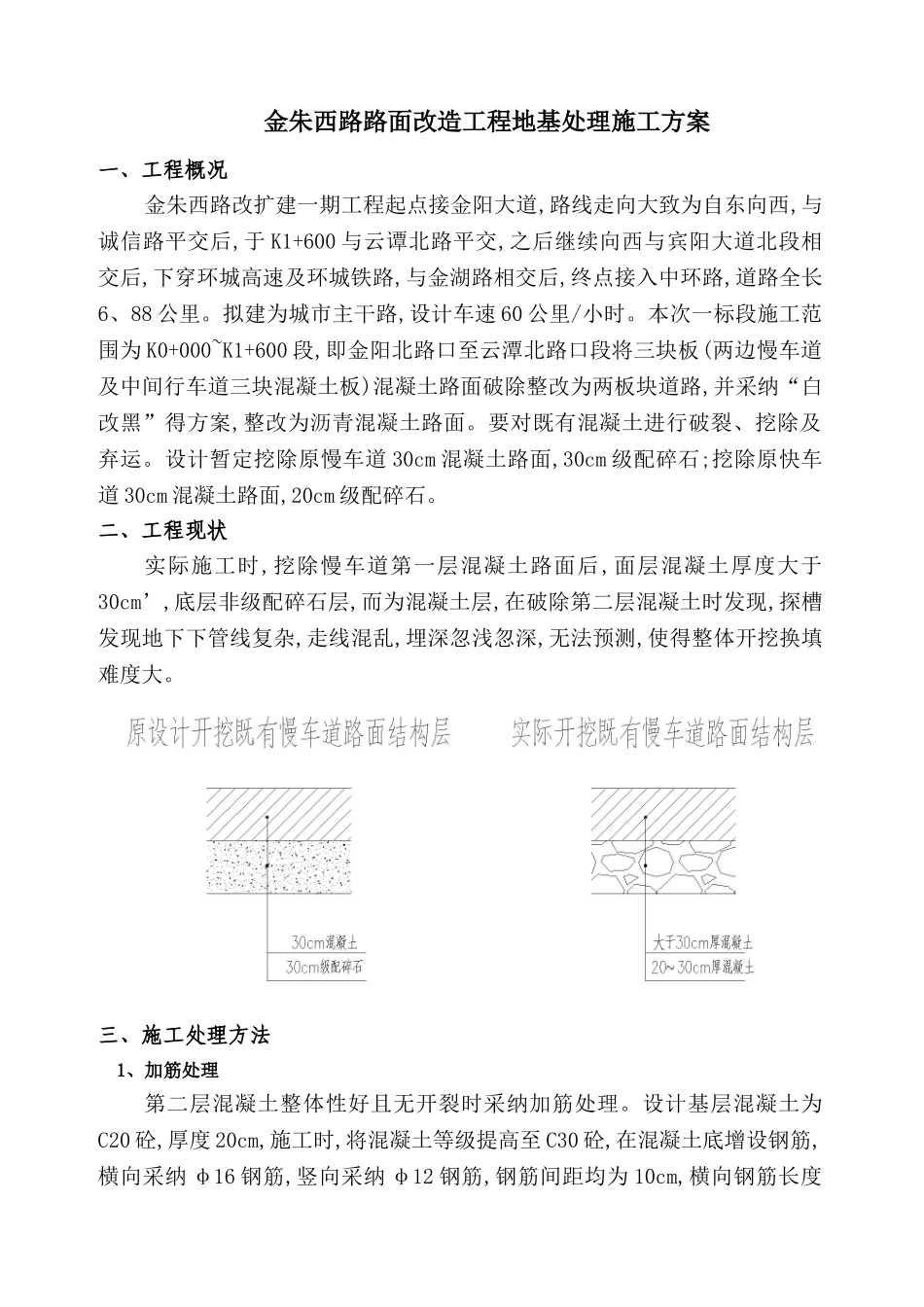

贵阳市百花新城金朱西路路面改造工程(K0+000~K1+600)地基处理施工方案编制:_______________审核:_______________审批:_______________中铁五局集团路桥工程有限责任公司金朱西路改扩建一期工程项目经理部二〇一五年十一月二十四日金朱西路路面改造工程地基处理施工方案一、工程概况金朱西路改扩建一期工程起点接金阳大道,路线走向大致为自东向西,与诚信路平交后,于 K1+600 与云谭北路平交,之后继续向西与宾阳大道北段相交后,下穿环城高速及环城铁路,与金湖路相交后,终点接入中环路,道路全长6、88 公里
拟建为城市主干路,设计车速 60 公里/小时
本次一标段施工范围为 K0+000~K1+600 段,即金阳北路口至云潭北路口段将三块板(两边慢车道及中间行车道三块混凝土板)混凝土路面破除整改为两板块道路,并采纳“白改黑”得方案,整改为沥青混凝土路面
要对既有混凝土进行破裂、挖除及弃运
设计暂定挖除原慢车道 30cm 混凝土路面,30cm 级配碎石;挖除原快车道 30cm 混凝土路面,20cm 级配碎石
二、工程现状实际施工时,挖除慢车道第一层混凝土路面后,面层混凝土厚度大于30cm’,底层非级配碎石层,而为混凝土层,在破除第二层混凝土时发现,探槽发现地下下管线复杂,走线混乱,埋深忽浅忽深,无法预测,使得整体开挖换填难度大
三、施工处理方法1、加筋处理第二层混凝土整体性好且无开裂时采纳加筋处理

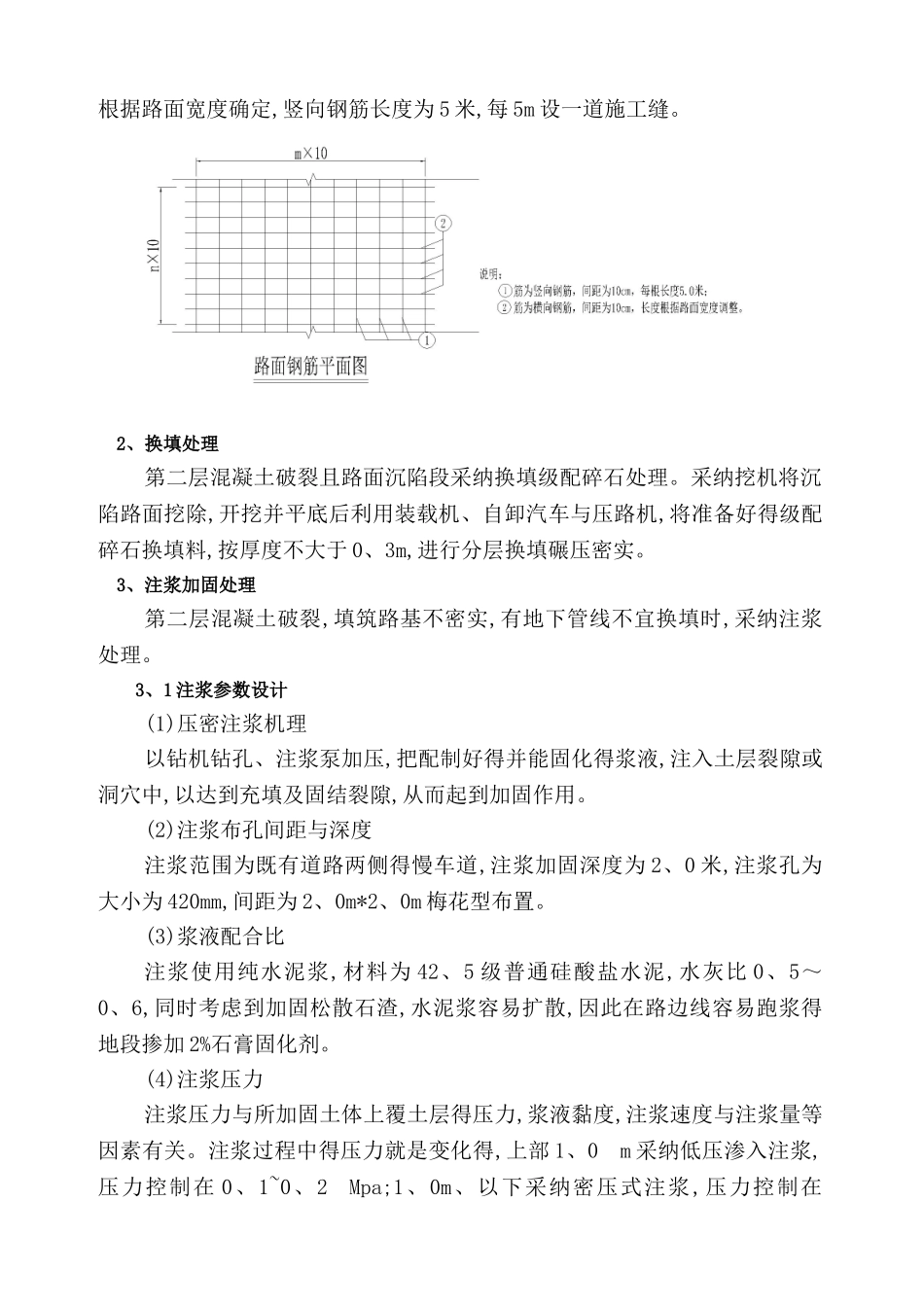

设计基层混凝土为C20 砼,厚度 20cm,施工时,将混凝土等级提高至 C30 砼,在混凝土底增设钢筋,横向采纳 φ16 钢筋,竖向采纳 φ12 钢筋,钢筋间距均为 10cm,横向钢筋长度根据路面宽度确定,竖向钢筋长度为 5 米,每 5m 设一道施工缝
2、换填处理第二层混凝土破裂且路面沉陷段采纳换填级配碎石处理
采纳挖机将沉陷路面挖除,开挖并平
