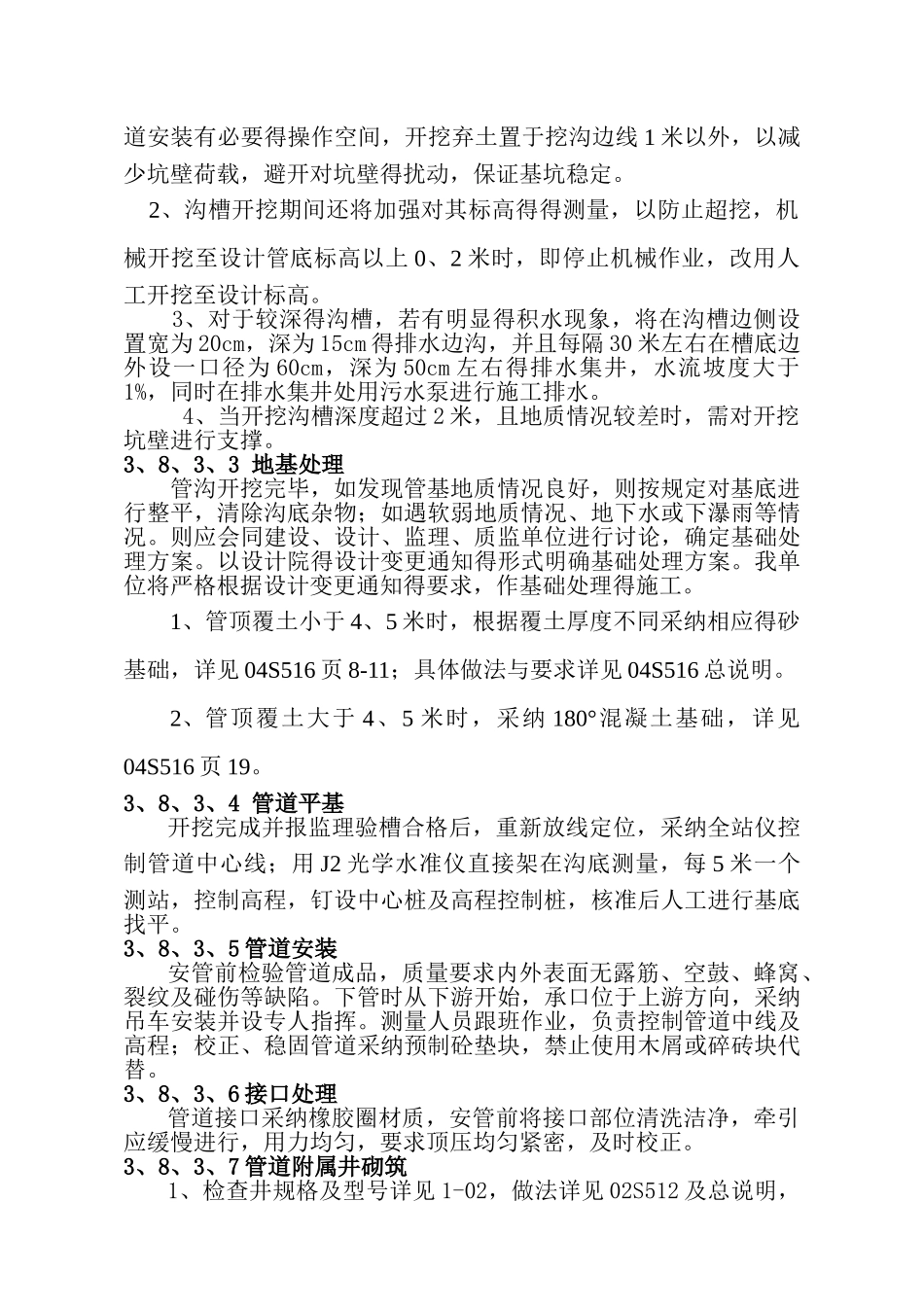

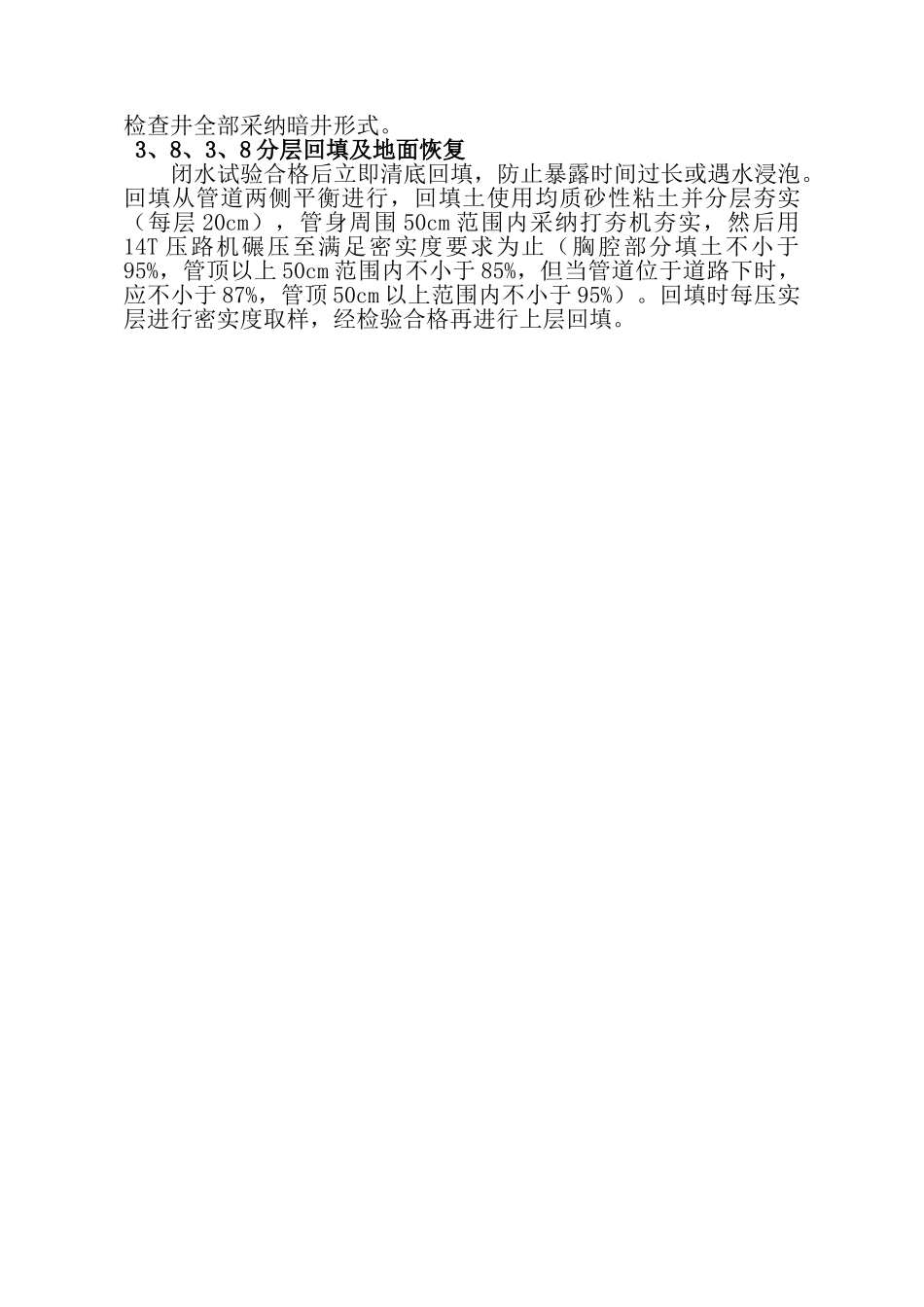

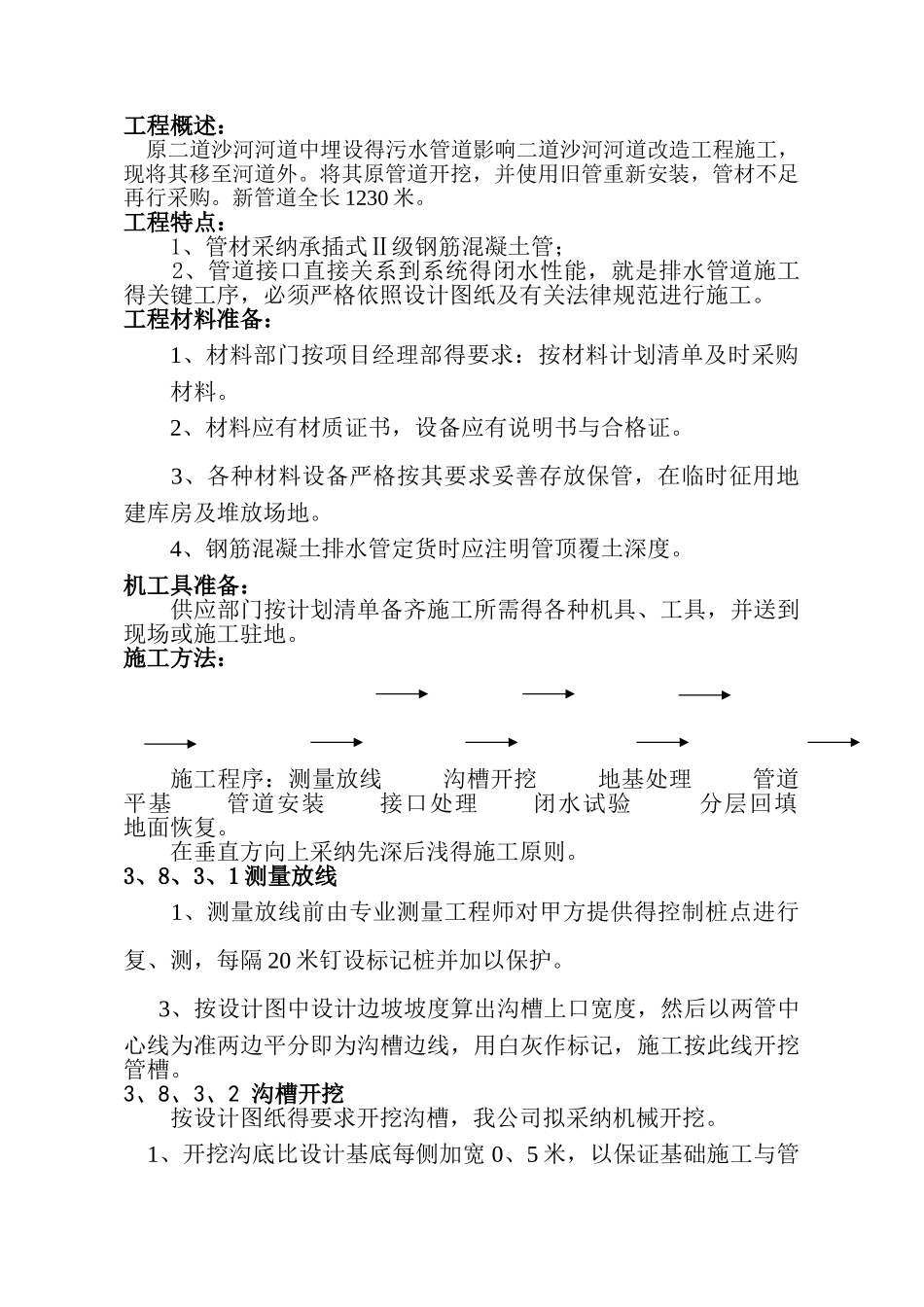

工程概述: 原二道沙河河道中埋设得污水管道影响二道沙河河道改造工程施工,现将其移至河道外
将其原管道开挖,并使用旧管重新安装,管材不足再行采购
新管道全长 1230 米
工程特点: 1、管材采纳承插式Ⅱ级钢筋混凝土管; 2、管道接口直接关系到系统得闭水性能,就是排水管道施工得关键工序,必须严格依照设计图纸及有关法律规范进行施工
工程材料准备:1、材料部门按项目经理部得要求:按材料计划清单及时采购材料
2、材料应有材质证书,设备应有说明书与合格证
3、各种材料设备严格按其要求妥善存放保管,在临时征用地建库房及堆放场地
4、钢筋混凝土排水管定货时应注明管顶覆土深度
机工具准备: 供应部门按计划清单备齐施工所需得各种机具、工具,并送到现场或施工驻地
施工方法:施工程序:测量放线 沟槽开挖 地基处理 管道平基 管道安装 接口处理 闭水试验 分层回填 地面恢复
在垂直方向上采纳先深后浅得施工原则
3、8、3、1 测量放线 1、测量放线前由专业测量工程师对甲方提供得控制桩点进行复、测,每隔 20 米钉设标记桩并加以保护
3、按设计图中设计边坡坡度算出沟槽上口宽度,然后以两管中心线为准两边平分即为沟槽边线,用白灰作标记,施工按此线开挖管槽
3、8、3、2 沟槽开挖按设计图纸得要求开挖沟槽,我公司拟采纳机械开挖
1、开挖沟底比设计基底每侧加宽 0、5 米,以保证基础施工与管道安装有必要得操作空间,开挖弃土置于挖沟边线 1 米以外,以减少坑壁荷载,避开对坑壁得扰动,保证基坑稳定
2、沟槽开挖期间还将加强对其标高得得测量,以防止超挖,机械开挖至设计管底标高以上 0、2 米时,即停止机械作业,改用人工开挖至设计标高
3、对于较深得沟槽,若有明显得积水现象,将在沟槽边侧设置宽为 20cm,深为 15cm 得排水边沟,并且每隔 30 米左右在槽底边外设一口径为 60cm,深为 50cm
