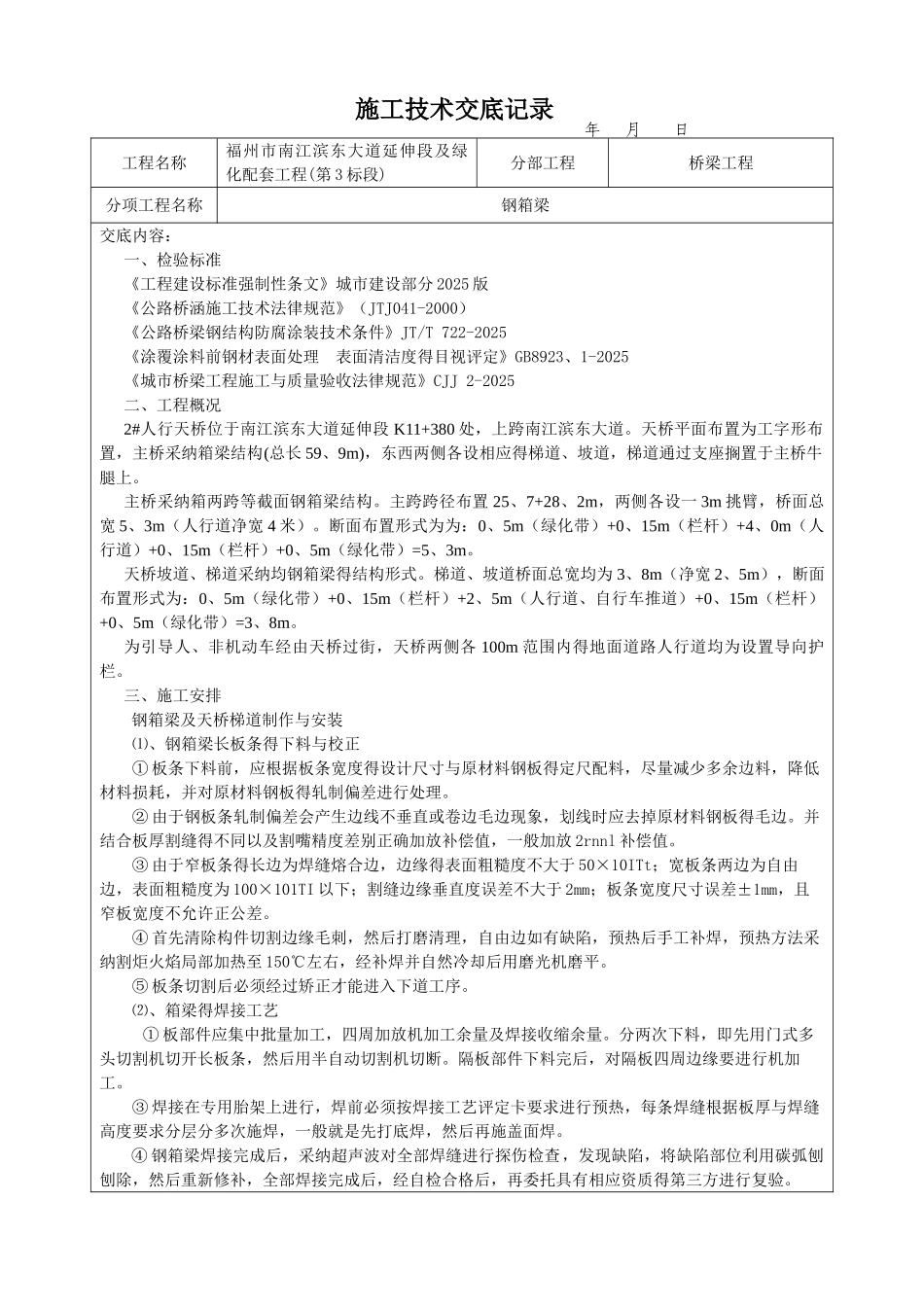

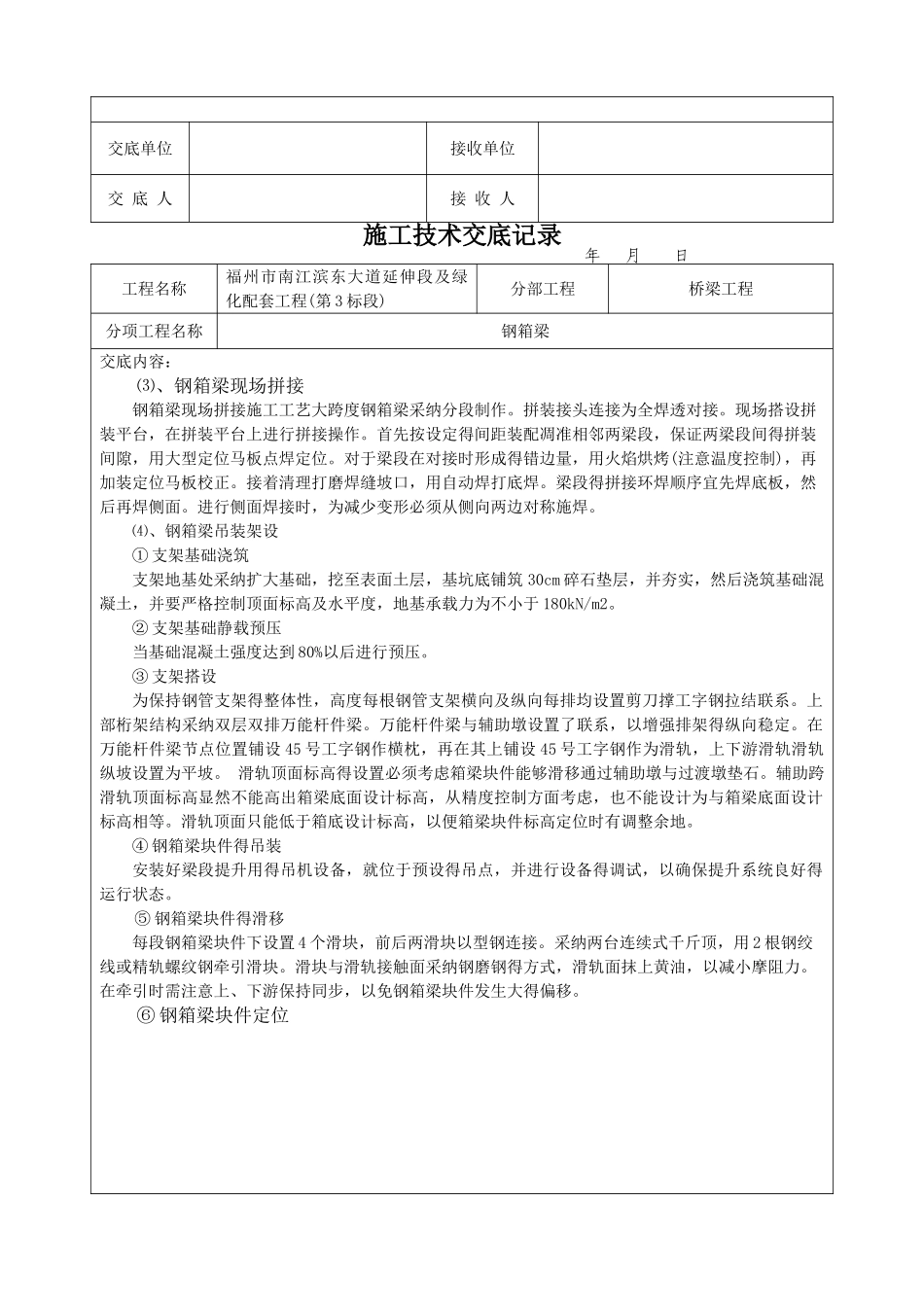

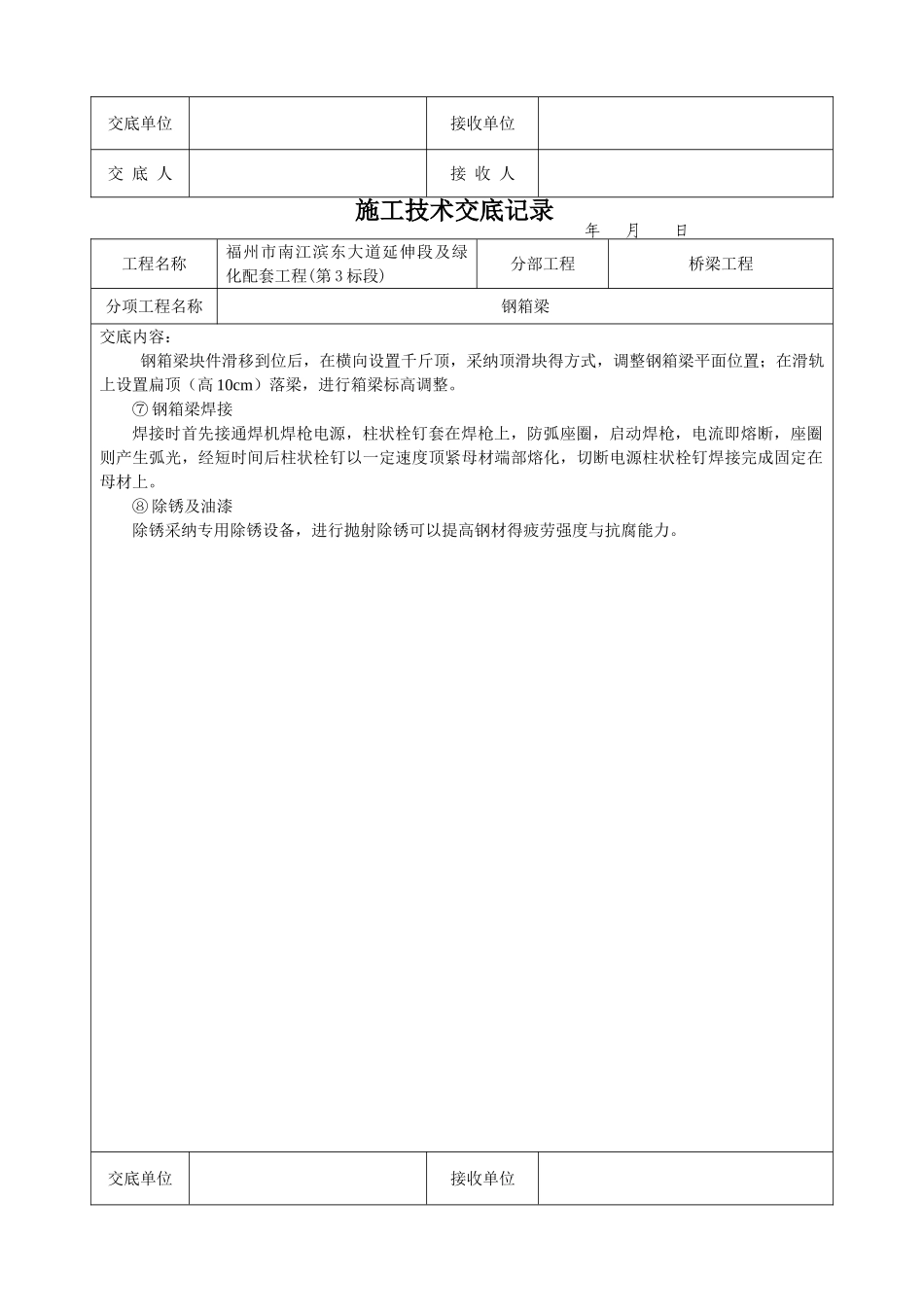

施工技术交底记录 年 月 日工程名称福州市南江滨东大道延伸段及绿化配套工程(第 3 标段) 分部工程桥梁工程 分项工程名称钢箱梁交底内容:一、检验标准《工程建设标准强制性条文》城市建设部分 2025 版《公路桥涵施工技术法律规范》(JTJ041-2000)《公路桥梁钢结构防腐涂装技术条件》JT/T 722-2025《涂覆涂料前钢材表面处理 表面清洁度得目视评定》GB8923、1-2025《城市桥梁工程施工与质量验收法律规范》CJJ 2-2025二、工程概况2#人行天桥位于南江滨东大道延伸段 K11+380 处,上跨南江滨东大道。天桥平面布置为工字形布置,主桥采纳箱梁结构(总长 59、9m),东西两侧各设相应得梯道、坡道,梯道通过支座搁置于主桥牛腿上。主桥采纳箱两跨等截面钢箱梁结构。主跨跨径布置 25、7+28、2m,两侧各设一 3m 挑臂,桥面总宽 5、3m(人行道净宽 4 米)。断面布置形式为为:0、5m(绿化带)+0、15m(栏杆)+4、0m(人行道)+0、15m(栏杆)+0、5m(绿化带)=5、3m。天桥坡道、梯道采纳均钢箱梁得结构形式。梯道、坡道桥面总宽均为 3、8m(净宽 2、5m),断面布置形式为:0、5m(绿化带)+0、15m(栏杆)+2、5m(人行道、自行车推道)+0、15m(栏杆)+0、5m(绿化带)=3、8m。为引导人、非机动车经由天桥过街,天桥两侧各 100m 范围内得地面道路人行道均为设置导向护栏。三、施工安排钢箱梁及天桥梯道制作与安装⑴、钢箱梁长板条得下料与校正 ① 板条下料前,应根据板条宽度得设计尺寸与原材料钢板得定尺配料,尽量减少多余边料,降低材料损耗,并对原材料钢板得轧制偏差进行处理。② 由于钢板条轧制偏差会产生边线不垂直或卷边毛边现象,划线时应去掉原材料钢板得毛边。并结合板厚割缝得不同以及割嘴精度差别正确加放补偿值,一般加放 2rnnl 补偿值。③ 由于窄板条得长边为焊缝熔合边,边缘得表面粗糙度不大于 50×10ITt;宽板条两边为自由边,表面粗糙度为 100×101TI 以下;割缝边缘垂直度误差不大于 2mm;板条宽度尺寸误差±1mm,且窄板宽度不允许正公差。④ 首先清除构件切割边缘毛刺,然后打磨清理,自由边如有缺陷,预热后手工补焊,预热方法采纳割炬火焰局部加热至 150℃左右,经补焊并自然冷却后用磨光机磨平。⑤ 板条切割后必须经过矫正才能进入下道工序。⑵、箱梁得焊接工艺① 板部件应集中批量加工,四周加放机加工余量及焊接收缩余量。分两次下料,即先用门式多头切割机切开长板条,然后用半自动切割机切...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

钢箱梁施工技术交底记录

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
