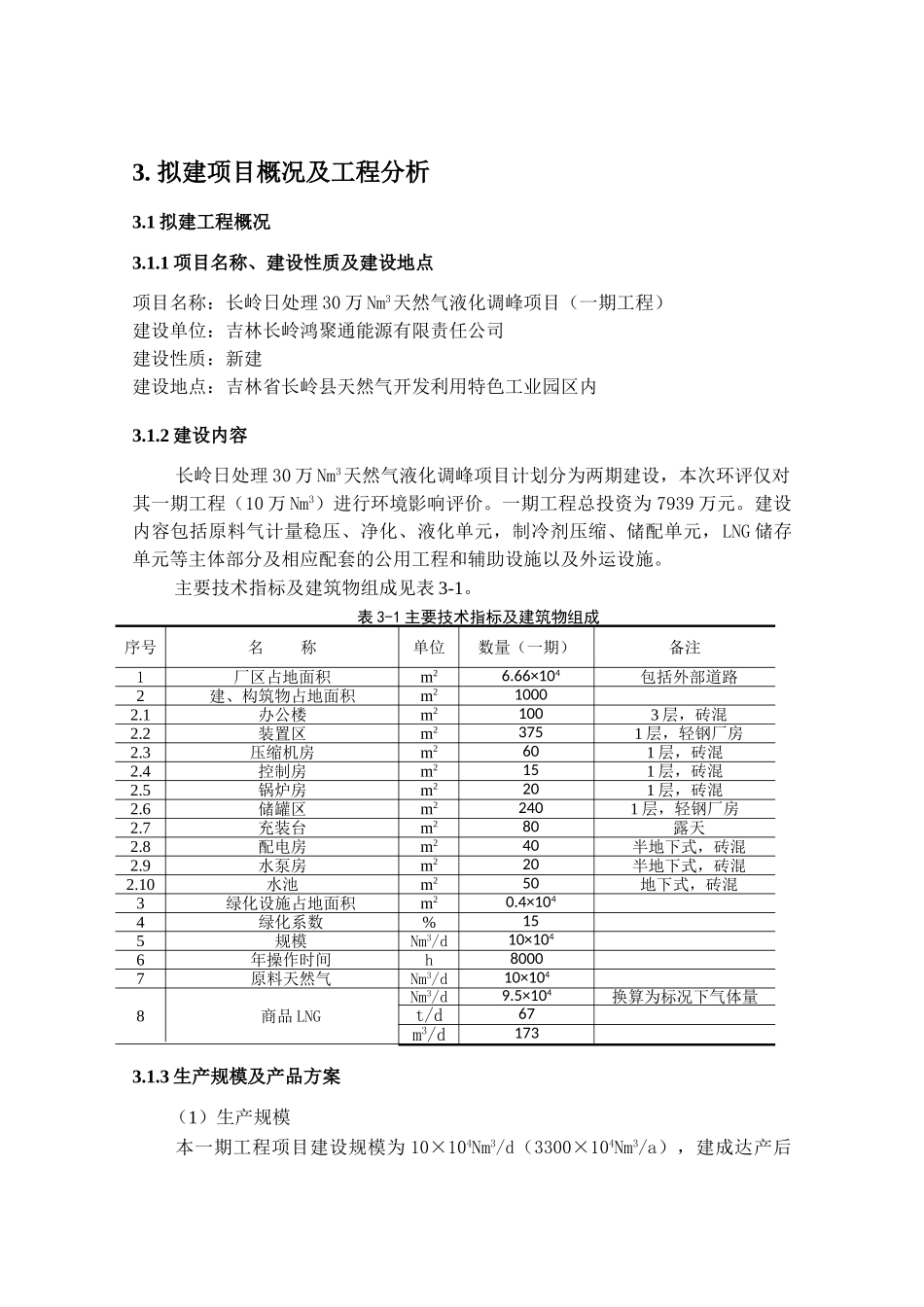

拟建项目概况及工程分析3
1 拟建工程概况3
1 项目名称、建设性质及建设地点项目名称:长岭日处理 30 万 Nm3天然气液化调峰项目(一期工程)建设单位:吉林长岭鸿聚通能源有限责任公司建设性质:新建建设地点:吉林省长岭县天然气开发利用特色工业园区内3
2 建设内容长岭日处理 30 万 Nm3天然气液化调峰项目计划分为两期建设,本次环评仅对其一期工程(10 万 Nm3)进行环境影响评价
一期工程总投资为 7939 万元
建设内容包括原料气计量稳压、净化、液化单元,制冷剂压缩、储配单元,LNG 储存单元等主体部分及相应配套的公用工程和辅助设施以及外运设施
主要技术指标及建筑物组成见表 3-1
表 3-1 主要技术指标及建筑物组成序号名 称单位数量(一期)备注1厂区占地面积m26
66×104包括外部道路2建、构筑物占地面积m210002
1办公楼m21003 层,砖混2
2装置区m23751 层,轻钢厂房2
3压缩机房m2601 层,砖混2
4控制房m2151 层,砖混2
5锅炉房m2201 层,砖混2
6储罐区m22401 层,轻钢厂房2
7充装台m280露天2
8配电房m240半地下式,砖混2
9水泵房m220半地下式,砖混2
10水池m250地下式,砖混3绿化设施占地面积m20
4×1044绿化系数%155规模Nm3/d10×1046年操作时间h80007原料天然气Nm3/d10×1048商品 LNGNm3/d9
5×104换算为标况下气体量t/d67m3/d1733
3 生产规模及产品方案(1)生产规模本一期工程项目建设规模为 10×104Nm3/d(3300×104Nm3/a),建成达产后日产液化天然气 9
5×104Nm3,按年产 8000h 计
(2)产品方案液化厂的主要功能是对进站的天然气进行净化和液化处理,原料气是长岭管道的干气
