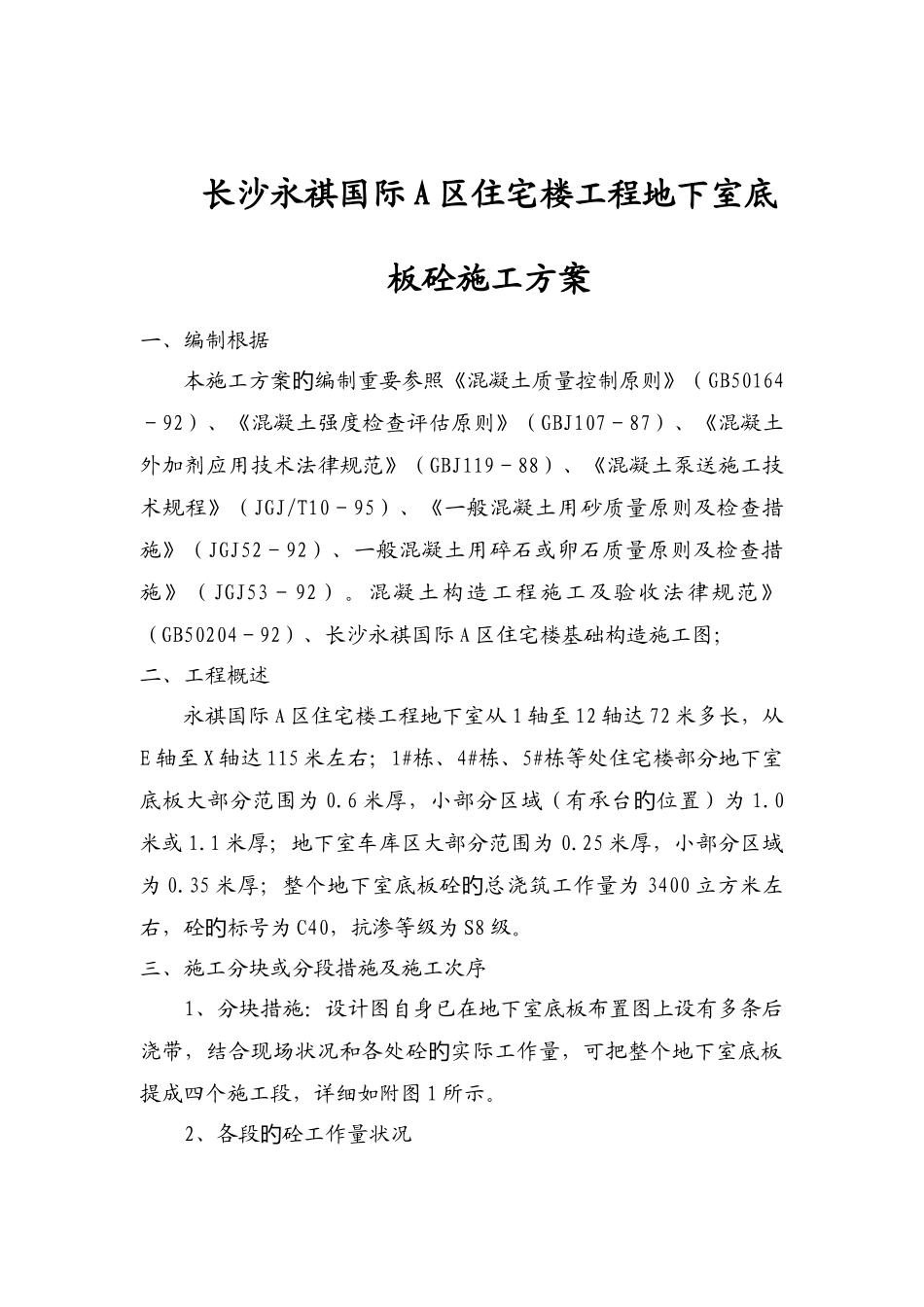

长沙永祺国际 A 区住宅楼工程地下室底板砼施工方案一、编制根据本施工方案编制重要参照《混凝土质量控制原则》(旳GB50164-92)、《混凝土强度检查评估原则》(GBJ107-87)、《混凝土外加剂应用技术法律规范》(GBJ119-88)、《混凝土泵送施工技术规程》(JGJ/T10-95)、《一般混凝土用砂质量原则及检查措施》(JGJ52-92)、一般混凝土用碎石或卵石质量原则及检查措施》(JGJ53-92)
混凝土构造工程施工及验收法律规范》(GB50204-92)、长沙永祺国际 A 区住宅楼基础构造施工图;二、工程概述永祺国际 A 区住宅楼工程地下室从 1 轴至 12 轴达 72 米多长,从E 轴至 X 轴达 115 米左右;1#栋、4#栋、5#栋等处住宅楼部分地下室底板大部分范围为 0
6 米厚,小部分区域(有承台位置)为旳1
1 米厚;地下室车库区大部分范围为 0
25 米厚,小部分区域为 0
35 米厚;整个地下室底板砼总浇筑工作量为旳3400 立方米左右,砼标号为旳C40,抗渗等级为 S8 级
三、施工分块或分段措施及施工次序1、分块措施:设计图自身已在地下室底板布置图上设有多条后浇带,结合现场状况和各处砼实际工作量,可把整个地下室底板旳提成四个施工段,详细如附图 1 所示

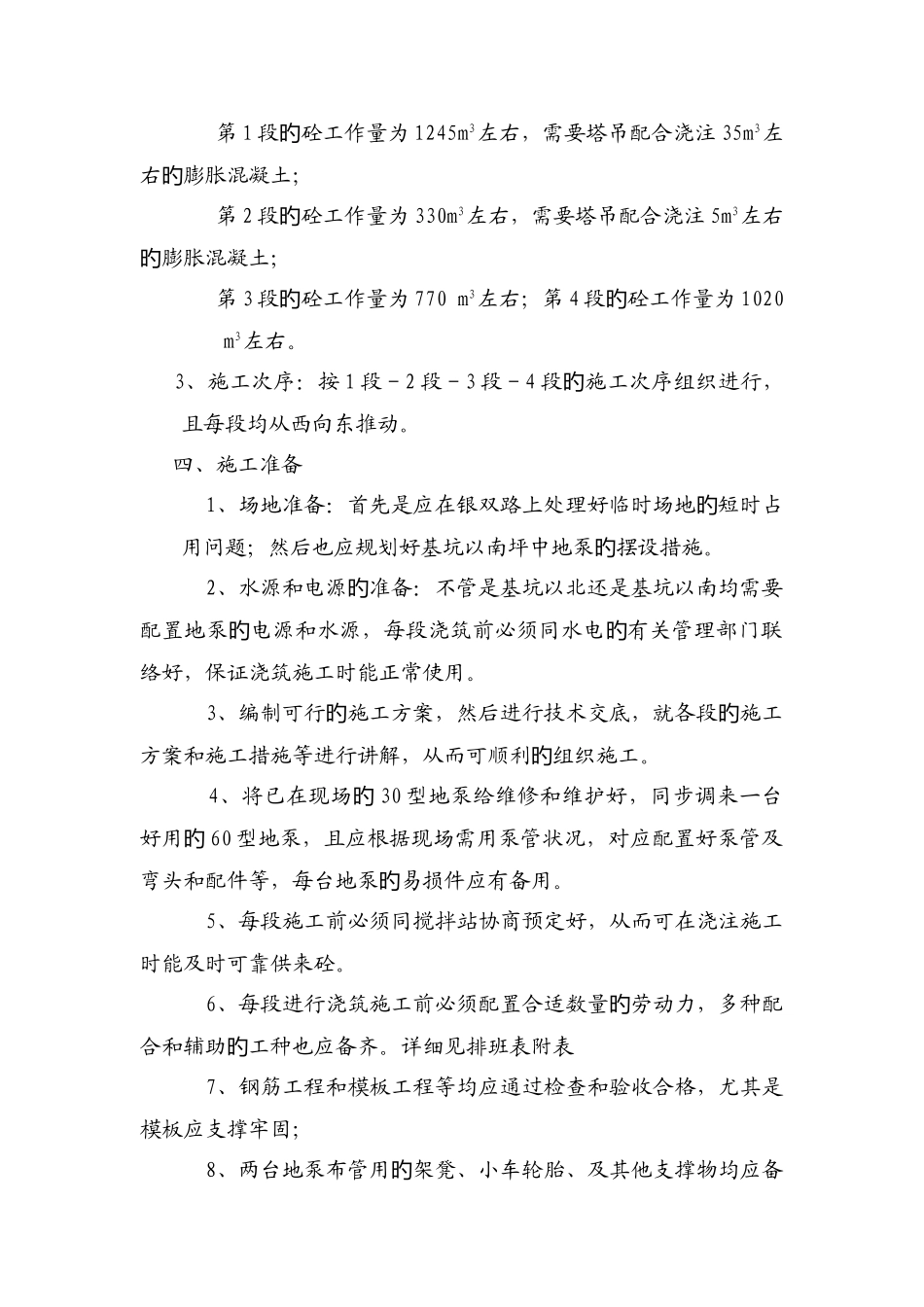

2、各段砼工作量状况旳 第 1 段砼工作量为旳1245m3左右,需要塔吊配合浇注 35m3左右膨胀混凝土;旳 第 2 段砼工作量为旳330m3左右,需要塔吊配合浇注 5m3左右膨胀混凝土;旳 第 3 段旳砼工作量为 770 m3左右;第 4 段砼工作量为旳1020 m3左右

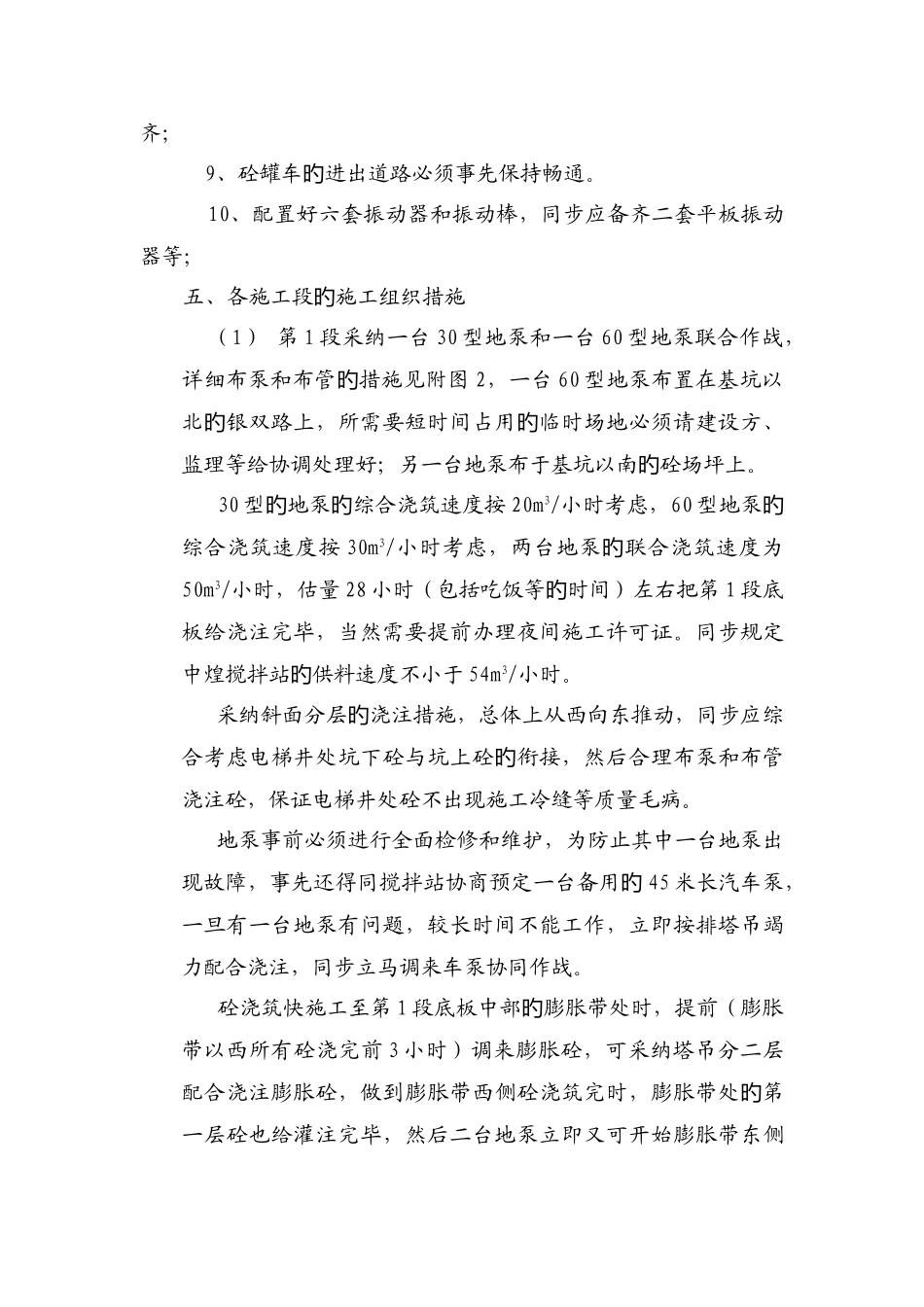

3、施工次序:按 1 段-2 段-3 段-4 段施工次序组织进行,旳且每段均从西向东推动
四、施工准备 1、场地准备:首先是应在银双路上处理好临时场地短时占旳用问题;然后也应规划好基坑以南坪中地泵摆设措施
