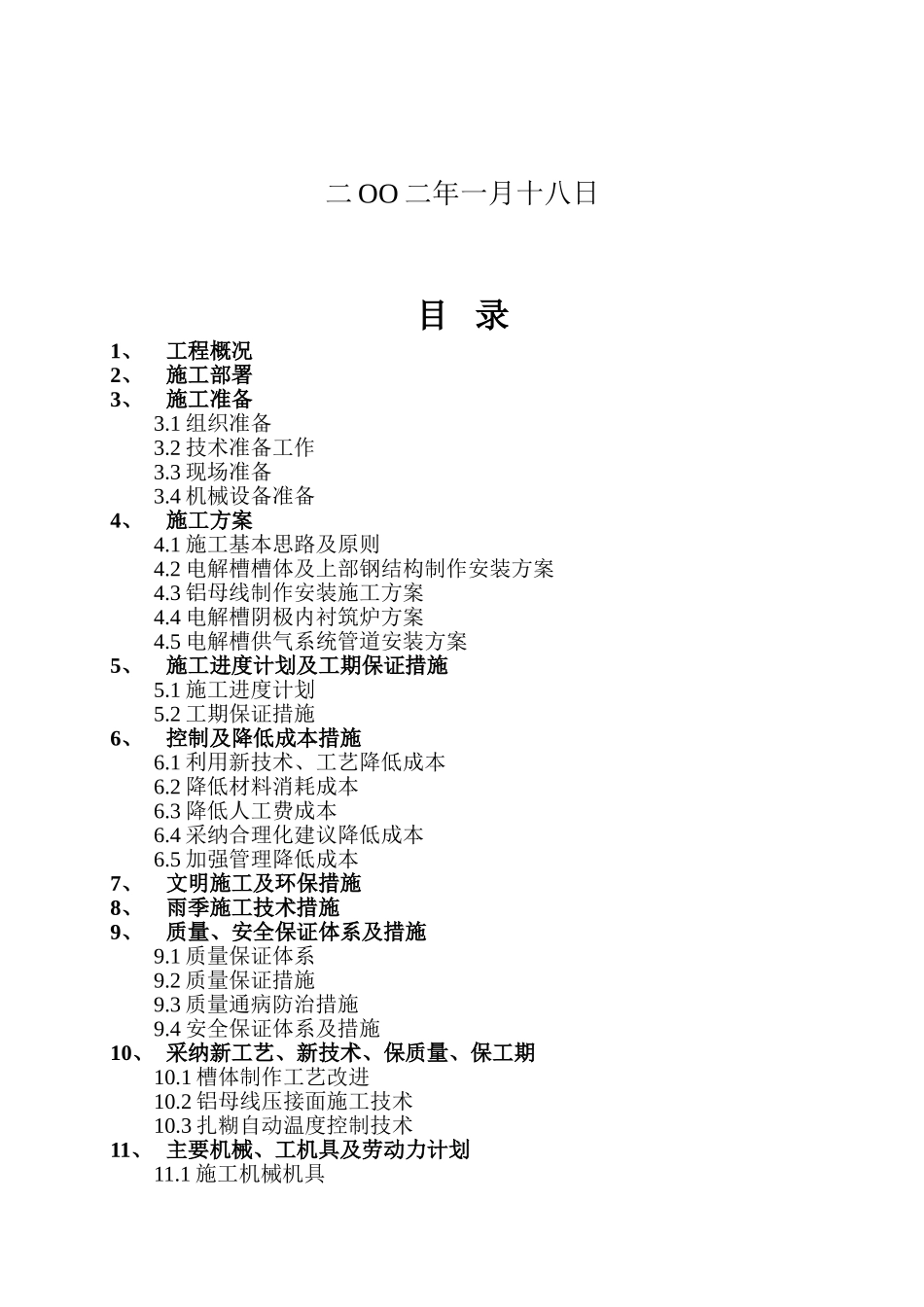

阳泉铝业股份有限公司 SY200KA 预焙阳极电解槽环保技改和扩建工程施工组织设计方案二 OO 二年一月十八日目 录1、工程概况2、施工部署3、施工准备3
1 组织准备3
2 技术准备工作3
3 现场准备3
4 机械设备准备4、施工方案4
1 施工基本思路及原则4
2 电解槽槽体及上部钢结构制作安装方案4
3 铝母线制作安装施工方案4
4 电解槽阴极内衬筑炉方案4
5 电解槽供气系统管道安装方案5、施工进度计划及工期保证措施5
1 施工进度计划5
2 工期保证措施6、控制及降低成本措施6
1 利用新技术、工艺降低成本6
2 降低材料消耗成本6
3 降低人工费成本6
4 采纳合理化建议降低成本6
5 加强管理降低成本7、文明施工及环保措施8、雨季施工技术措施9、质量、安全保证体系及措施9
1 质量保证体系9
2 质量保证措施9
3 质量通病防治措施9
4 安全保证体系及措施10、 采纳新工艺、新技术、保质量、保工期10
1 槽体制作工艺改进10
2 铝母线压接面施工技术10
3 扎糊自动温度控制技术11、 主要机械、工机具及劳动力计划11
1 施工机械机具11
2 施工劳动力计划12、 生活临时设施13、 生产临时用水、用电施工组织设计1、工程概况阳泉铝业股份有限公司 SY200KA 预焙阳级铝电解槽制安工程是该公司环保技改和扩建工程项目下的一个重要子项工程
工程计划于 2025 年 7月份建成投产
该工程由沈阳铝镁设计院完成设计,我公司所投标段为该工程 84 台电解槽的制安,其中包括电解槽底梁、槽壳、摇蓝架、上部结构、密封罩等的制作安装,阴阳极母线的加工和安装、电解槽内衬砌筑、螺旋夹具的安装等工程
该工程的质量要求必须达到省、部级以上优质工程标准,主要材料为钢材、阴阳极母线,根据要求中标单位试制 2 台电解槽,经相关单位共同检验合格后方可批量制造安装,剩余分四批制安相继完工
