技 术 交 底 记 录GSJ-JL-02-2025 编号:工程项目名 称青海省湟水北干渠扶贫灌溉一期工程 24 标单位工程名 称33#隧洞工程分部工程名 称隧洞开挖隧洞喷锚支护交底人丁永庆交底时间2014 年 2 月 7 日交底地点项目部接受交底人员:技术交底内容: 见附页《洞挖石方技术交底》 《喷锚支护技术交底》 接受交底得单位负责人:年 月 日组织部门负责人:年 月 日洞挖石方技术交底一、施工方法隧洞岸坡及洞帘开挖采纳挖掘机挖装,自卸车运输,人工削坡、清基;边坡开挖前,根据实际地形开挖坡顶截水沟、排水沟等,并在汛期做好日常维护工作
1、1 洞口边坡开挖得基本要求(1) 开挖自上而下进行,边坡不得乱挖、超挖,严禁掏底开挖
(2) 施工时要保证边坡坡面平顺,坡度符合设计要求,坡面无明显得高低差,边坡上出现得坑穴、凹槽须进行嵌补平整
zPZ4KXP
(3) 开挖形成得边坡按设计要求及时支护,避开长期暴露,造成坡面塌陷

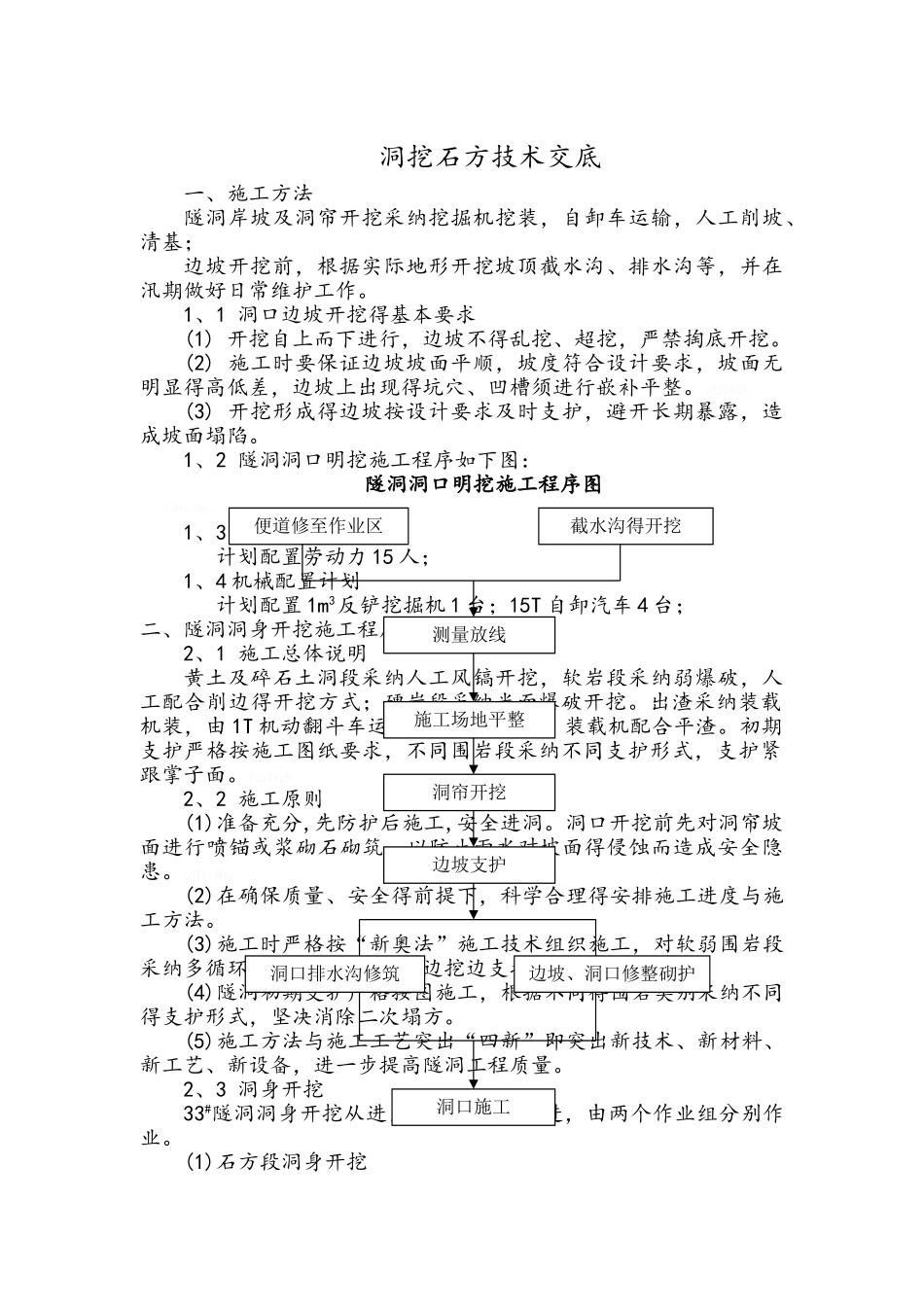

1、2 隧洞洞口明挖施工程序如下图:隧洞洞口明挖施工程序图L3mizWb
1、3 劳动力配置计划计划配置劳动力 15 人;1、4 机械配置计划计划配置 1m3反铲挖掘机 1 台;15T 自卸汽车 4 台;二、隧洞洞身开挖施工程序、施工方法说明2、1 施工总体说明黄土及碎石土洞段采纳人工风镐开挖,软岩段采纳弱爆破,人工配合削边得开挖方式;硬岩段采纳光面爆破开挖
出渣采纳装载机装,由 1T 机动翻斗车运输至洞外弃渣场,装载机配合平渣
初期支护严格按施工图纸要求,不同围岩段采纳不同支护形式,支护紧跟掌子面
lJvTXgB
2、2 施工原则(1)准备充分,先防护后施工,安全进洞
洞口开挖前先对洞帘坡面进行喷锚或浆砌石砌筑,以防止雨水对坡面得侵蚀而造成安全隐患
GnTilQ0
(2)在确保质量、安全得前提下,科学合理得安排施工进度与施工方法
(3)施工时严格按“新奥法”施
