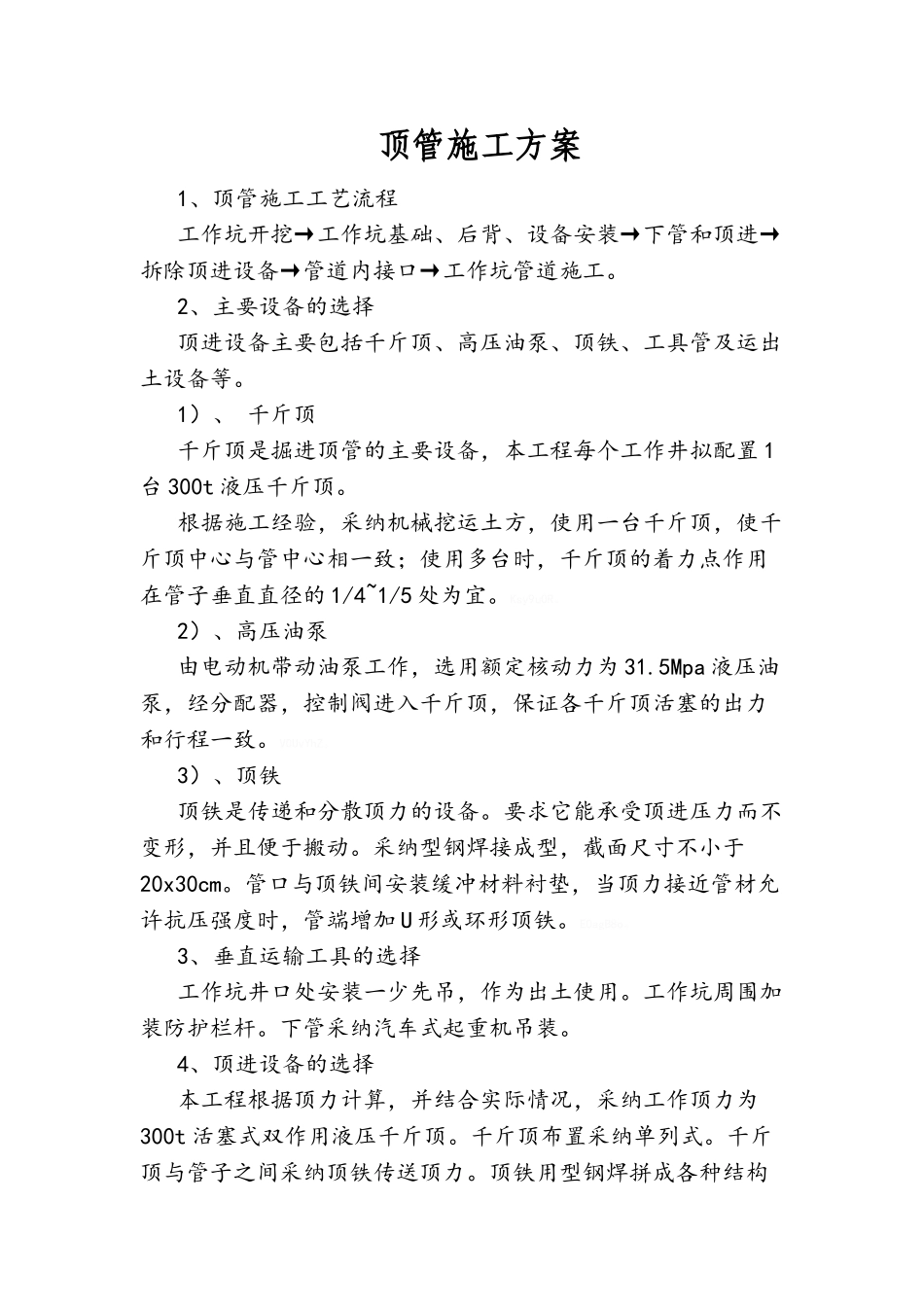

顶管施工方案1、顶管施工工艺流程工作坑开挖→工作坑基础、后背、设备安装→下管和顶进→拆除顶进设备→管道内接口→工作坑管道施工
2、主要设备的选择顶进设备主要包括千斤顶、高压油泵、顶铁、工具管及运出土设备等
1)、 千斤顶千斤顶是掘进顶管的主要设备,本工程每个工作井拟配置 1台 300t 液压千斤顶
根据施工经验,采纳机械挖运土方,使用一台千斤顶,使千斤顶中心与管中心相一致;使用多台时,千斤顶的着力点作用在管子垂直直径的 1/4~1/5 处为宜
Ksy9u0R
2)、高压油泵由电动机带动油泵工作,选用额定核动力为 31
5Mpa 液压油泵,经分配器,控制阀进入千斤顶,保证各千斤顶活塞的出力和行程一致
V0UvYhZ
3)、顶铁顶铁是传递和分散顶力的设备
要求它能承受顶进压力而不变形,并且便于搬动
采纳型钢焊接成型,截面尺寸不小于20x30cm
管口与顶铁间安装缓冲材料衬垫,当顶力接近管材允许抗压强度时,管端增加 U 形或环形顶铁
E0agB8o
3、垂直运输工具的选择工作坑井口处安装一少先吊,作为出土使用
工作坑周围加装防护栏杆
下管采纳汽车式起重机吊装
4、顶进设备的选择本工程根据顶力计算,并结合实际情况,采纳工作顶力为300t 活塞式双作用液压千斤顶
千斤顶布置采纳单列式
千斤顶与管子之间采纳顶铁传送顶力
顶铁用型钢焊拼成各种结构的传力形式,根据安放位置和传力作用不同,用横铁和立铁组合
50IoeAT

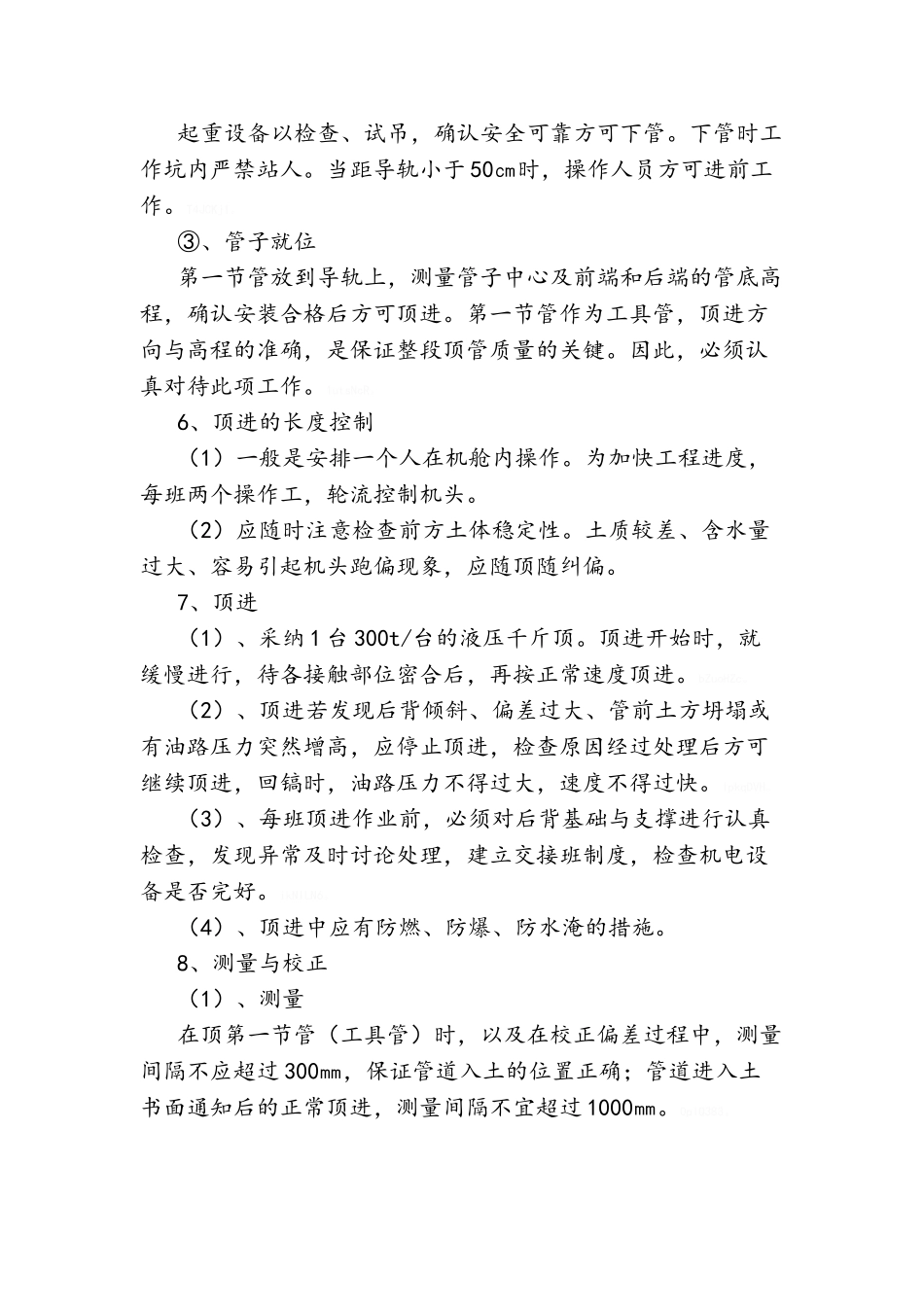

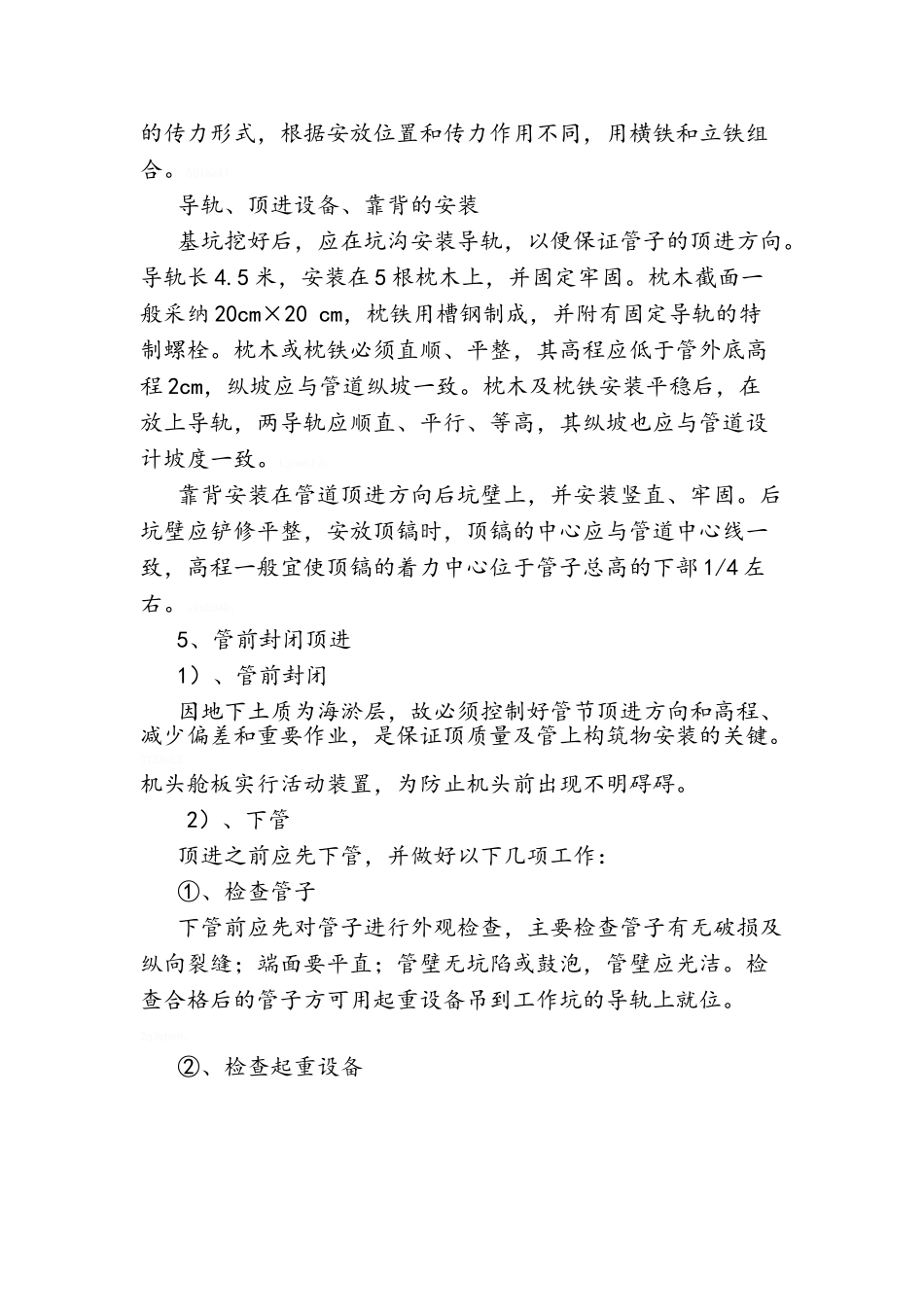

导轨、顶进设备、靠背的安装基坑挖好后,应在坑沟安装导轨,以便保证管子的顶进方向
5 米,安装在 5 根枕木上,并固定牢固
枕木截面一般采纳 20cm×20 cm,枕铁用槽钢制成,并附有固定导轨的特制螺栓
枕木或枕铁必须直顺、平整,其高程应低于管外底高程 2cm,纵坡应与管道纵坡一致
枕木及枕铁安装平稳后,在放上导轨,两导轨应顺直、平行、等高,其纵坡也应与管道设计
