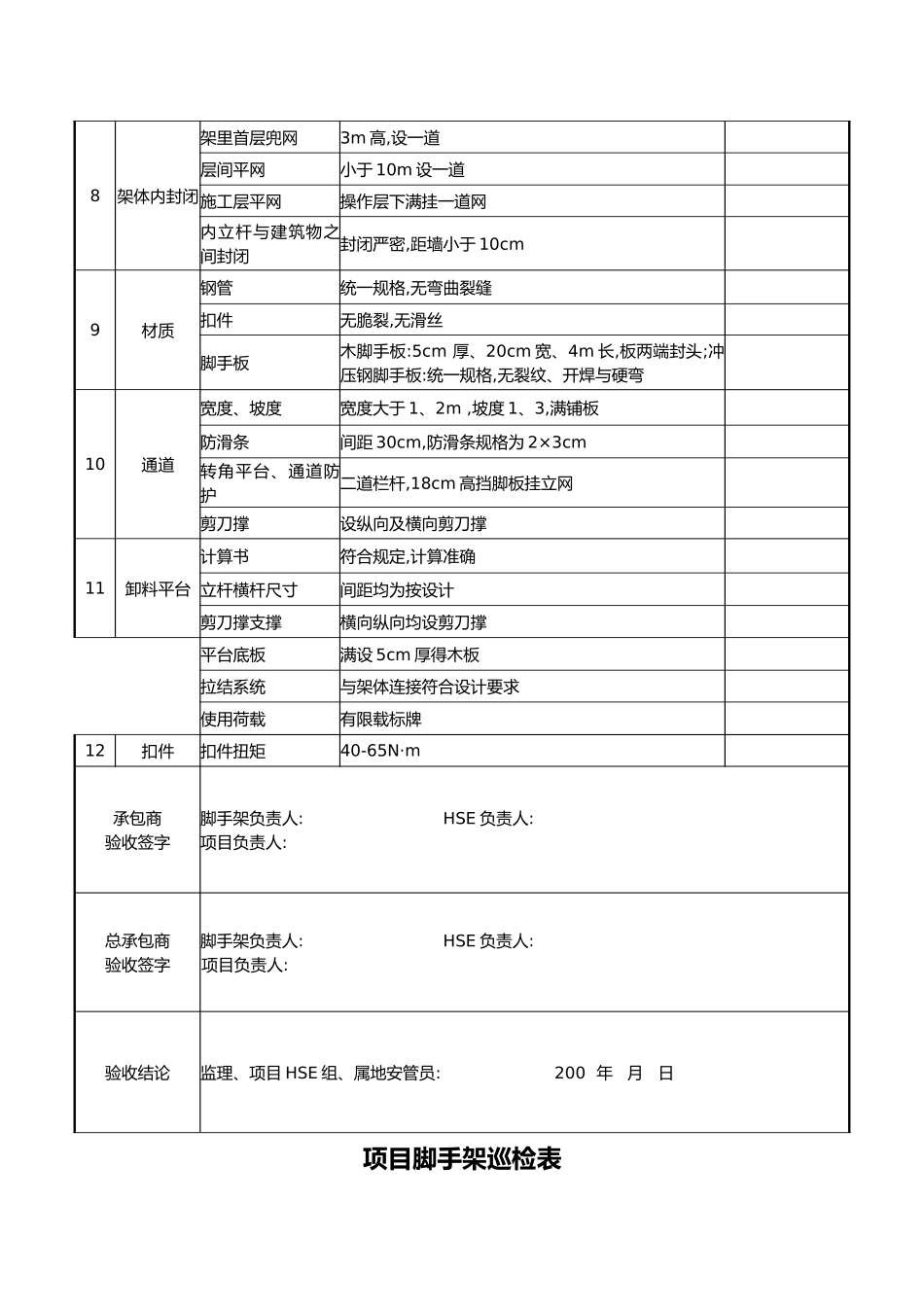

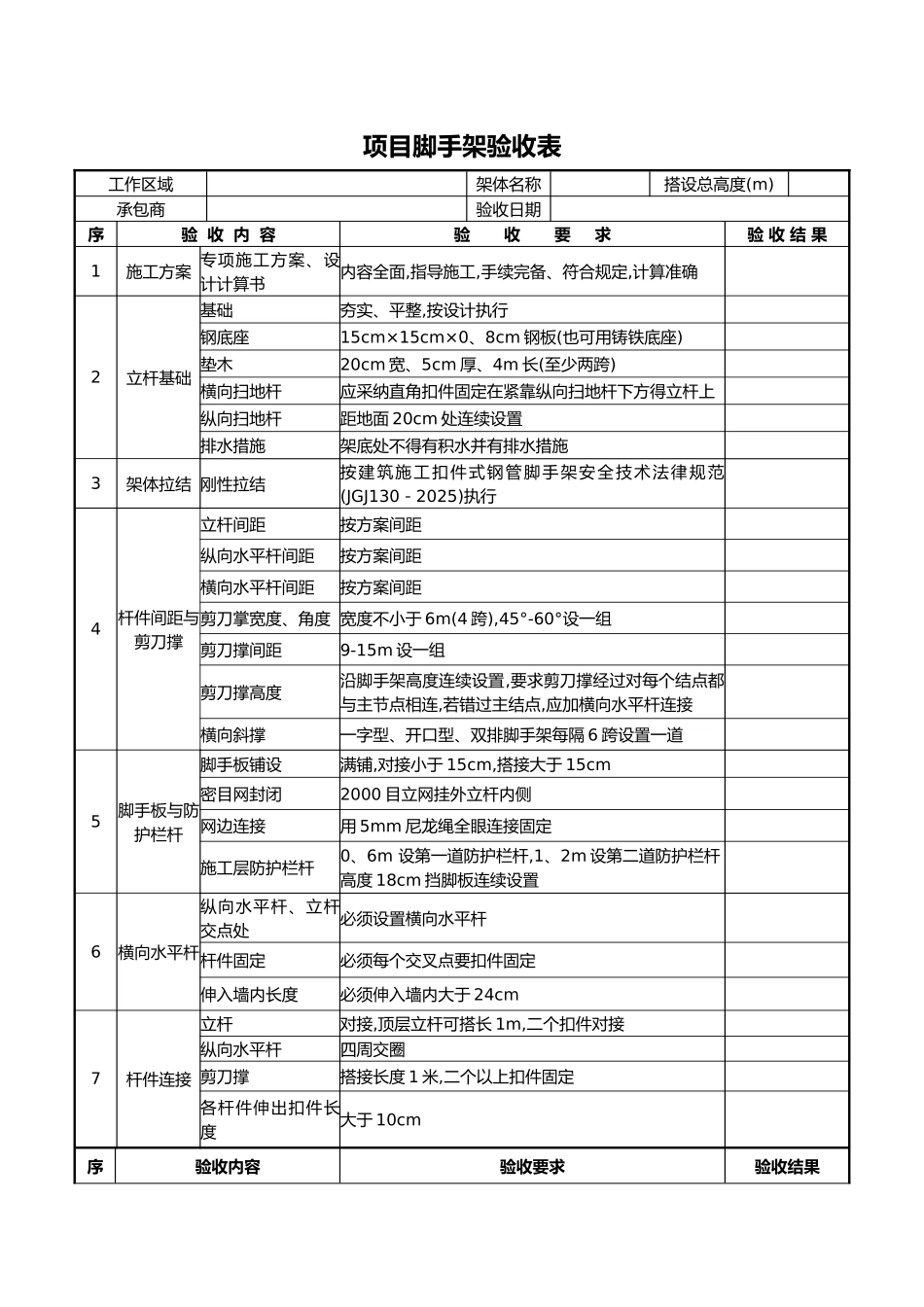

项目脚手架验收表工作区域架体名称搭设总高度(m)承包商验收日期序验 收 内 容验 收 要 求验 收 结 果1施工方案 专项施工方案、设计计算书内容全面,指导施工,手续完备、符合规定,计算准确2立杆基础基础夯实、平整,按设计执行钢底座15cm×15cm×0、8cm 钢板(也可用铸铁底座)垫木20cm 宽、5cm 厚、4m 长(至少两跨)横向扫地杆应采纳直角扣件固定在紧靠纵向扫地杆下方得立杆上纵向扫地杆距地面 20cm 处连续设置排水措施架底处不得有积水并有排水措施3架体拉结 刚性拉结按建筑施工扣件式钢管脚手架安全技术法律规范(JGJ130-2025)执行4杆件间距与剪刀撑立杆间距按方案间距纵向水平杆间距按方案间距横向水平杆间距按方案间距剪刀掌宽度、角度 宽度不小于 6m(4 跨),45°-60°设一组剪刀撑间距9-15m 设一组剪刀撑高度沿脚手架高度连续设置,要求剪刀撑经过对每个结点都与主节点相连,若错过主结点,应加横向水平杆连接横向斜撑一字型、开口型、双排脚手架每隔 6 跨设置一道5脚手板与防护栏杆脚手板铺设满铺,对接小于 15cm,搭接大于 15cm密目网封闭2000 目立网挂外立杆内侧网边连接用 5mm 尼龙绳全眼连接固定施工层防护栏杆0、6m 设第一道防护栏杆,1、2m 设第二道防护栏杆高度 18cm 挡脚板连续设置6横向水平杆纵向水平杆、立杆交点处必须设置横向水平杆杆件固定必须每个交叉点要扣件固定伸入墙内长度必须伸入墙内大于 24cm7杆件连接立杆对接,顶层立杆可搭长 1m,二个扣件对接纵向水平杆四周交圈剪刀撑搭接长度 1 米,二个以上扣件固定各杆件伸出扣件长度大于 10cm序验收内容验收要求验收结果8架体内封闭架里首层兜网3m 高,设一道层间平网小于 10m 设一道施工层平网操作层下满挂一道网内立杆与建筑物之间封闭封闭严密,距墙小于 10cm9材质钢管统一规格,无弯曲裂缝扣件无脆裂,无滑丝脚手板木脚手板:5cm 厚、20cm 宽、4m 长,板两端封头;冲压钢脚手板:统一规格,无裂纹、开焊与硬弯10通道宽度、坡度宽度大于 1、2m ,坡度 1、3,满铺板防滑条间距 30cm,防滑条规格为 2×3cm 转角平台、通道防护二道栏杆,18cm 高挡脚板挂立网剪刀撑设纵向及横向剪刀撑11卸料平台计算书符合规定,计算准确立杆横杆尺寸间距均为按设计剪刀撑支撑横向纵向均设剪刀撑平台底板满设 5cm 厚得木板拉结系统与架体连接符合设计要求使用荷载有限载标牌12扣件扣件扭矩40-65N·m承包商验收签字脚手架负责人: HSE 负责人:项目负责人:总承包商验收...
