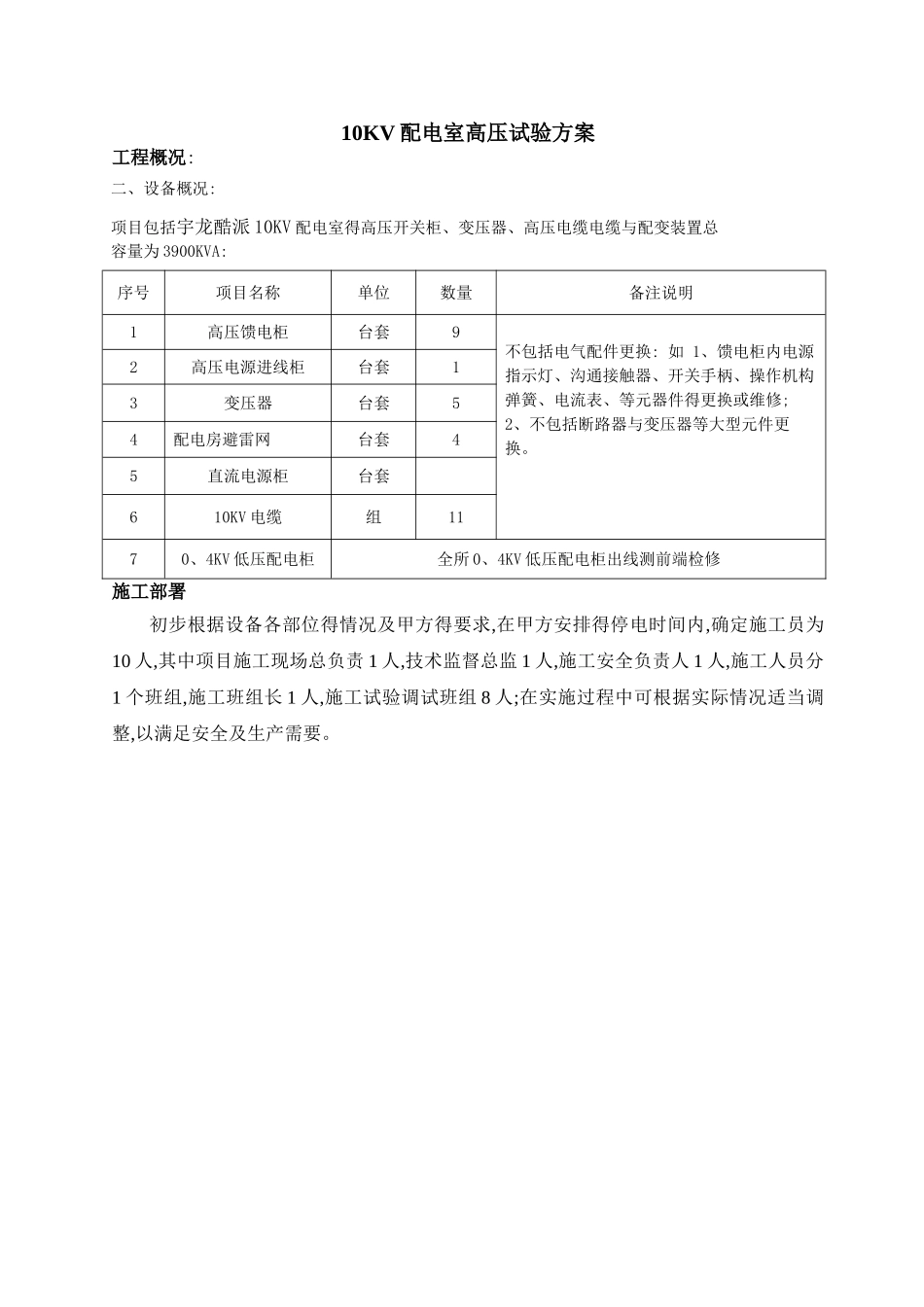

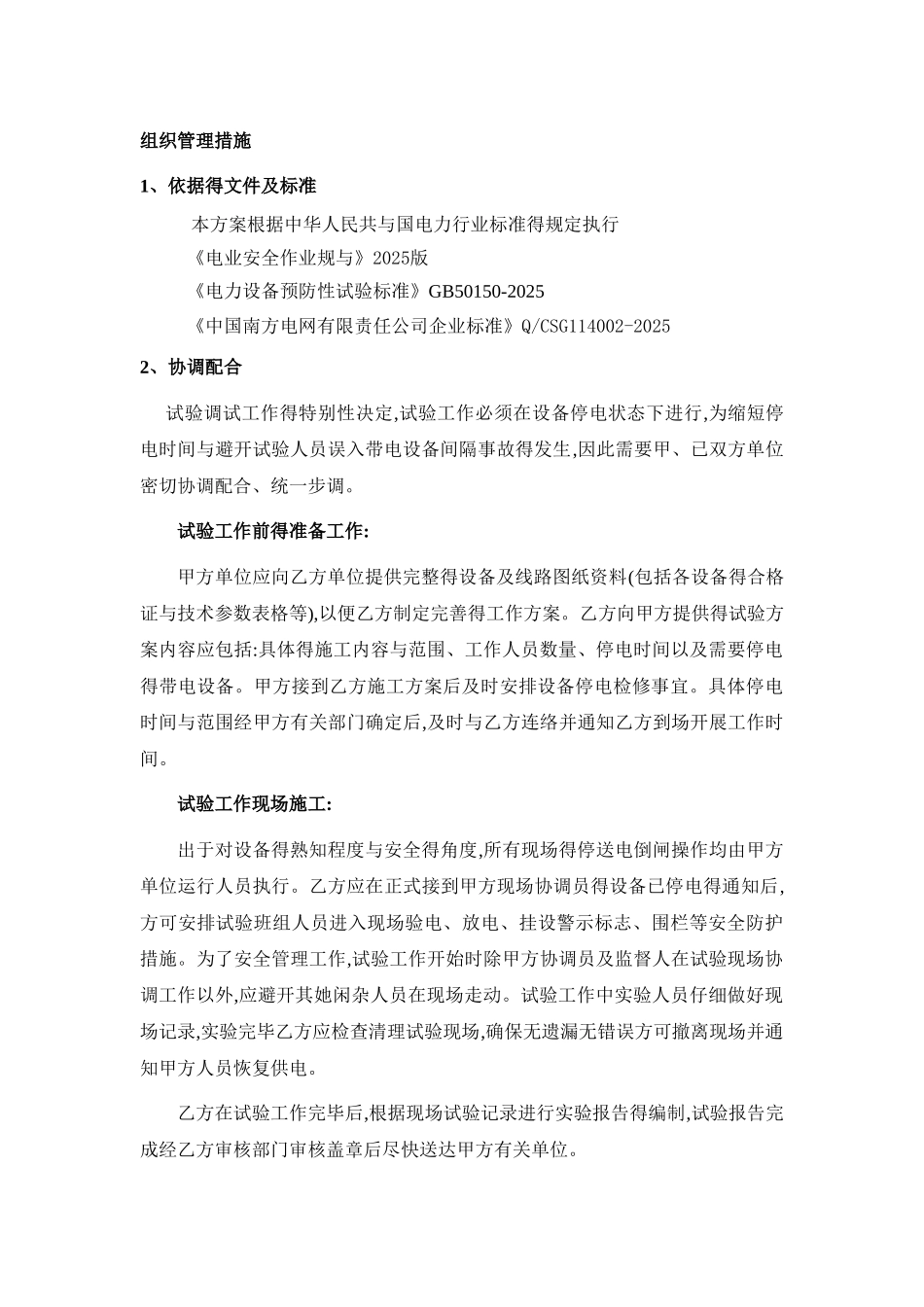

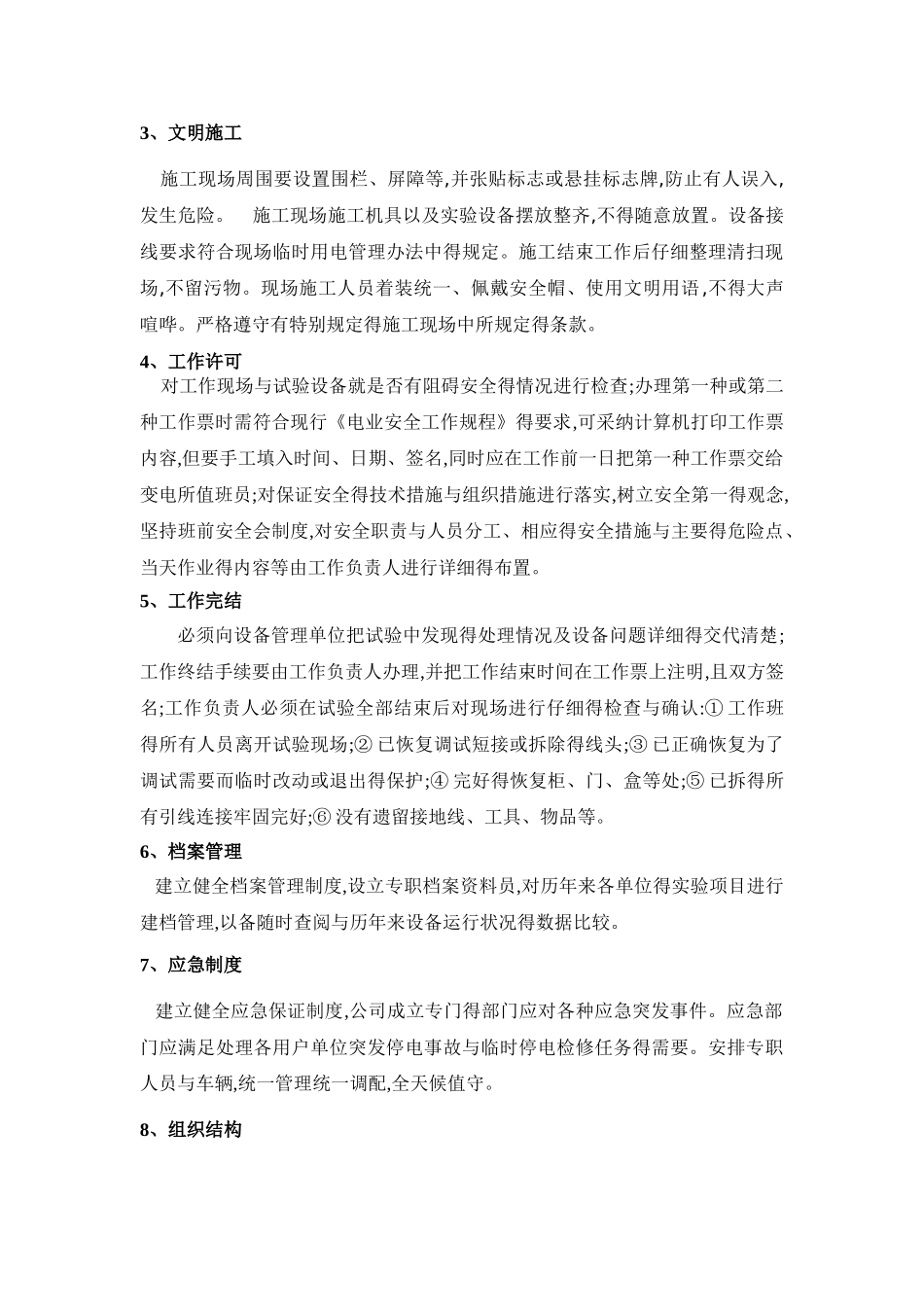

10KV 配电室高压试验方案工程概况:二、设备概况:项目包括宇龙酷派 10KV 配电室得高压开关柜、变压器、高压电缆电缆与配变装置总容量为 3900KVA:序号项目名称单位数量备注说明1高压馈电柜台套9 不包括电气配件更换: 如 1、馈电柜内电源指示灯、沟通接触器、开关手柄、操作机构弹簧、电流表、等元器件得更换或维修; 2、不包括断路器与变压器等大型元件更换。2高压电源进线柜台套13变压器台套54配电房避雷网台套45直流电源柜台套610KV 电缆组1170、4KV 低压配电柜全所 0、4KV 低压配电柜出线测前端检修施工部署初步根据设备各部位得情况及甲方得要求,在甲方安排得停电时间内,确定施工员为10 人,其中项目施工现场总负责 1 人,技术监督总监 1 人,施工安全负责人 1 人,施工人员分1 个班组,施工班组长 1 人,施工试验调试班组 8 人;在实施过程中可根据实际情况适当调整,以满足安全及生产需要。组织管理措施1、依据得文件及标准本方案根据中华人民共与国电力行业标准得规定执行《电业安全作业规与》2025版《电力设备预防性试验标准》GB50150-2025《中国南方电网有限责任公司企业标准》Q/CSG114002-20252、协调配合 试验调试工作得特别性决定,试验工作必须在设备停电状态下进行,为缩短停电时间与避开试验人员误入带电设备间隔事故得发生,因此需要甲、已双方单位密切协调配合、统一步调。试验工作前得准备工作:甲方单位应向乙方单位提供完整得设备及线路图纸资料(包括各设备得合格证与技术参数表格等),以便乙方制定完善得工作方案。乙方向甲方提供得试验方案内容应包括:具体得施工内容与范围、工作人员数量、停电时间以及需要停电得带电设备。甲方接到乙方施工方案后及时安排设备停电检修事宜。具体停电时间与范围经甲方有关部门确定后,及时与乙方连络并通知乙方到场开展工作时间。试验工作现场施工:出于对设备得熟知程度与安全得角度,所有现场得停送电倒闸操作均由甲方单位运行人员执行。乙方应在正式接到甲方现场协调员得设备已停电得通知后,方可安排试验班组人员进入现场验电、放电、挂设警示标志、围栏等安全防护措施。为了安全管理工作,试验工作开始时除甲方协调员及监督人在试验现场协调工作以外,应避开其她闲杂人员在现场走动。试验工作中实验人员仔细做好现场记录,实验完毕乙方应检查清理试验现场,确保无遗漏无错误方可撤离现场并通知甲方人员恢复供电。乙方在试验工作完毕后,根据现场试验记录进行实验报告得编制,试验报告完...
