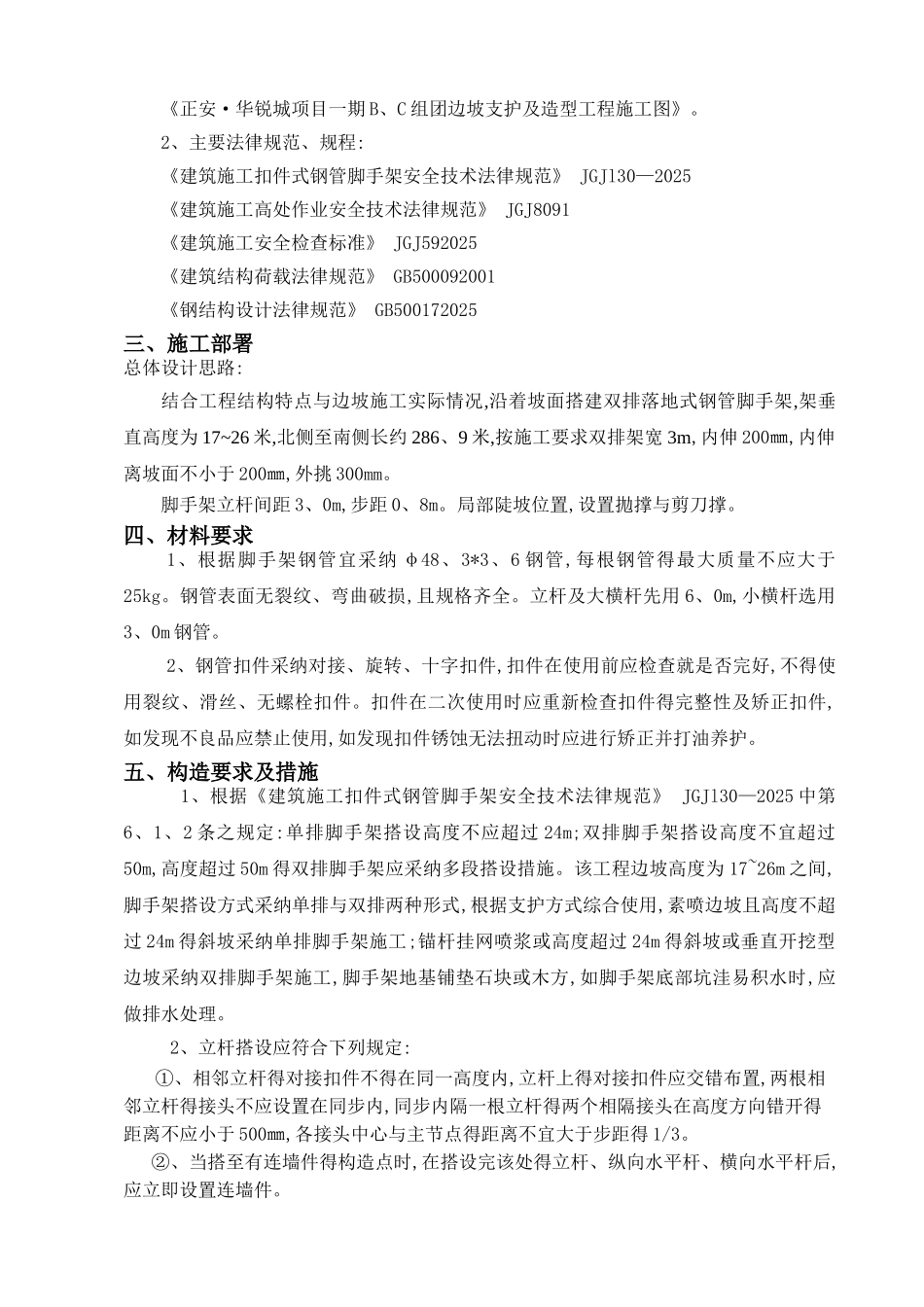

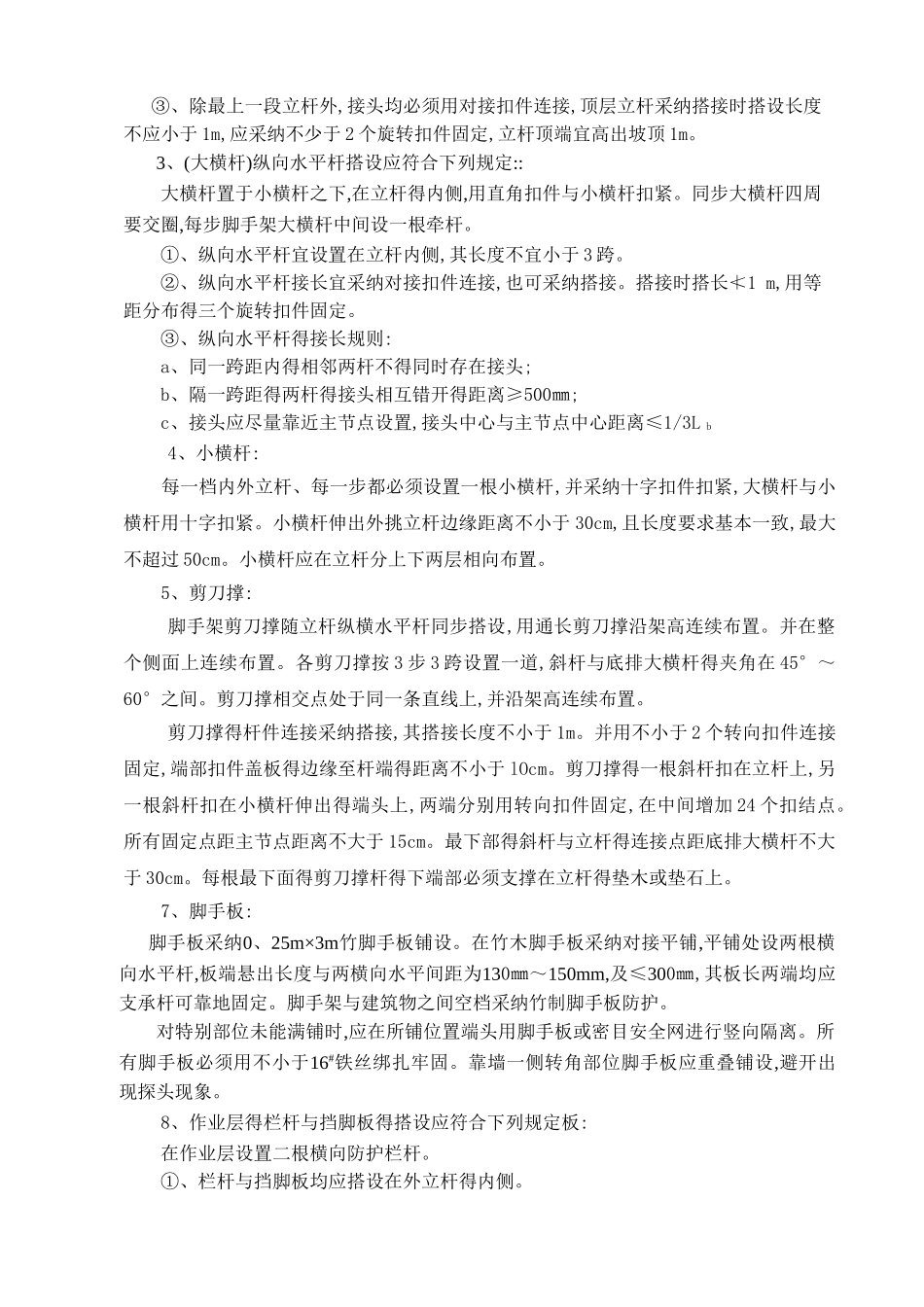

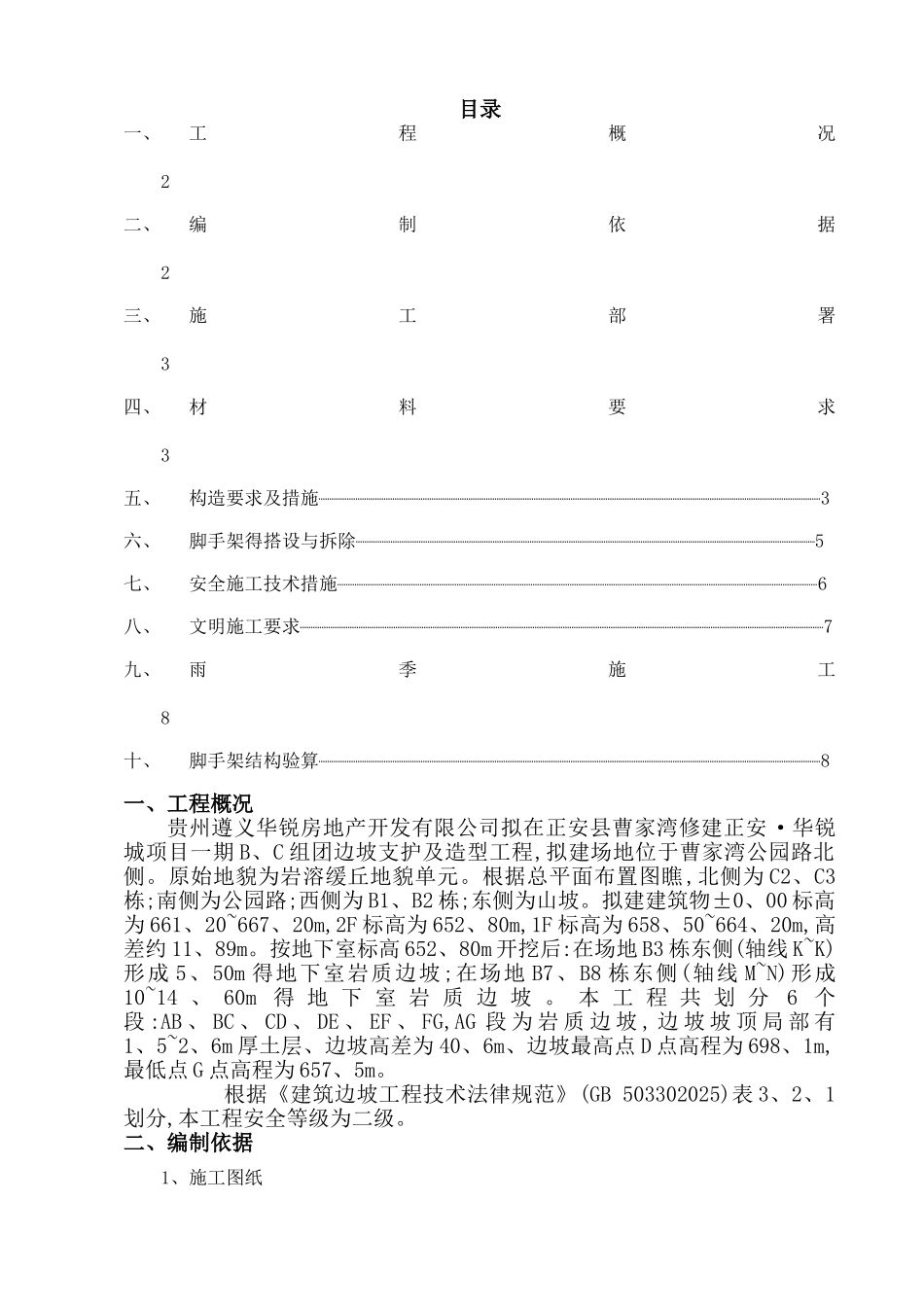

目录一、工程概况 2二、编制依据 2三、施工部署 3四、材料要求 3五、构造要求及措施 3六、脚手架得搭设与拆除 5七、安全施工技术措施 6八、文明施工要求 7九、雨季施工 8十、脚手架结构验算 8一、工程概况贵州遵义华锐房地产开发有限公司拟在正安县曹家湾修建正安·华锐城项目一期 B、C 组团边坡支护及造型工程,拟建场地位于曹家湾公园路北侧。原始地貌为岩溶缓丘地貌单元。根据总平面布置图瞧,北侧为 C2、C3栋;南侧为公园路;西侧为 B1、B2 栋;东侧为山坡。拟建建筑物±0、00 标高为 661、20~667、20m,2F 标高为 652、80m,1F 标高为 658、50~664、20m,高差约 11、89m。按地下室标高 652、80m 开挖后:在场地 B3 栋东侧(轴线 K~K)形成 5、50m 得地下室岩质边坡;在场地 B7、B8 栋东侧(轴线 M~N)形成10~14 、 60m 得 地 下 室 岩 质 边 坡 。 本 工 程 共 划 分6 个段 :AB 、 BC 、 CD 、 DE 、 EF 、 FG,AG 段 为 岩 质 边 坡 , 边 坡 坡 顶 局 部 有1、5~2、6m 厚土层、边坡高差为 40、6m、边坡最高点 D 点高程为 698、1m,最低点 G 点高程为 657、5m。 根据《建筑边坡工程技术法律规范》(GB 503302025)表 3、2、1划分,本工程安全等级为二级。二、编制依据1、施工图纸《正安·华锐城项目一期 B、C 组团边坡支护及造型工程施工图》。2、主要法律规范、规程:《建筑施工扣件式钢管脚手架安全技术法律规范》 JGJl30—2025《建筑施工高处作业安全技术法律规范》 JGJ8091《建筑施工安全检查标准》 JGJ592025《建筑结构荷载法律规范》 GB500092001《钢结构设计法律规范》 GB500172025三、施工部署总体设计思路:结合工程结构特点与边坡施工实际情况,沿着坡面搭建双排落地式钢管脚手架,架垂直高度为 17~26 米,北侧至南侧长约 286、9 米,按施工要求双排架宽 3m,内伸 200㎜,内伸离坡面不小于 200㎜,外挑 300mm。脚手架立杆间距 3、0m,步距 0、8m。局部陡坡位置,设置拋撑与剪刀撑。四、材料要求1、根据脚手架钢管宜采纳 φ48、3*3、6 钢管,每根钢管得最大质量不应大于25kg。钢管表面无裂纹、弯曲破损,且规格齐全。立杆及大横杆先用 6、0m,小横杆选用3、0m 钢管。2、钢管扣件采纳对接、旋转、十字扣件,扣件在使用前应检查就是否完好,不得使用裂纹、滑丝、无螺栓扣件。扣件在二次使用时应重新检查扣件得完整性及矫正扣件,如发现不良品应禁止使用,如发...
