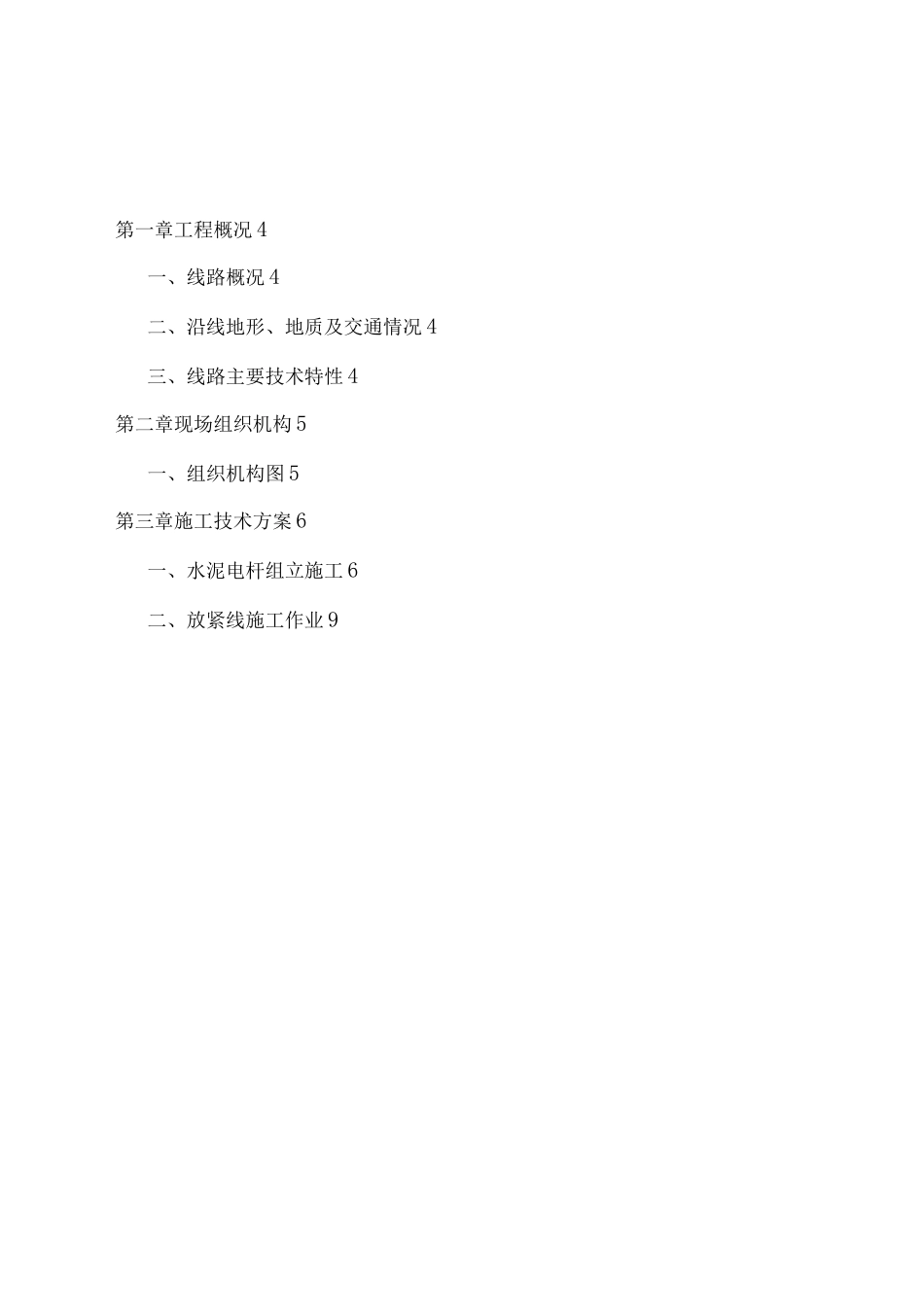

泸定水电站 10kV 施工电源施工方案成都市华蜀电力建设有限责任公司泸定水电站项目部二七年 3 月审批:审核:编制:第一章工程概况 4一、线路概况 4二、沿线地形、地质及交通情况 4三、线路主要技术特性 4第二章现场组织机构 5一、组织机构图 5第三章施工技术方案 6一、水泥电杆组立施工 6二、放紧线施工作业 9第一章工程概况线路概况本工程是泸定水电站 10kV 施工电源,共由 5 条线路组成,全部线路均由新建 35kV 变电站出线
其中 1 号线长度 170 米;2 号线长度 1160 米;3号线长度 262 米;4 号线长度 2202 米;5 号线长度 954 米,全长共计 4748米
二、沿线地形、地质及交通情况线路处于泸定水电站施工区内,但只有部分杆位可以利用站内道路进行施工转运,其余大部分杆位将全靠人力运输到杆位,因此全线电杆运输较为困难
工程地形划分:山地区一体化 60%,高山占 40%
工程地质情况:岩石占 80%,松砂石占 20%
运输距离:汽车平均运输距离 4 公里,人力平均运输距离 1
三、线路主要技术特性序号线路名称线路长度(米)耐线杆(基)直线杆(基)导线型号备注11 号线17021LGJ-70/1022 号线116062LGJ-95/2033 号线2623LGJ-70/1044 号线2202121LGJ-95/2055 号线95461LGJ-70/10合计4748295第二章现场组织机构组织机构图现场管理组织机构项目部管理机构施工队管理机构第三章施工技术方案一、 水泥电杆组立施工施工流程图准备工作起立抱杆起立电杆回填夯实1、准备工作A、材料:准备电杆(铁件、绝缘子、金具、拉线、线夹、地锚及附件等备用),要求:规格型号正确、质量合格、数量满足需要
B、工器具:准备下列工器具,要求:质量合格、安全可靠、数量满足需要
① 、登高工具:脚扣或踩板
