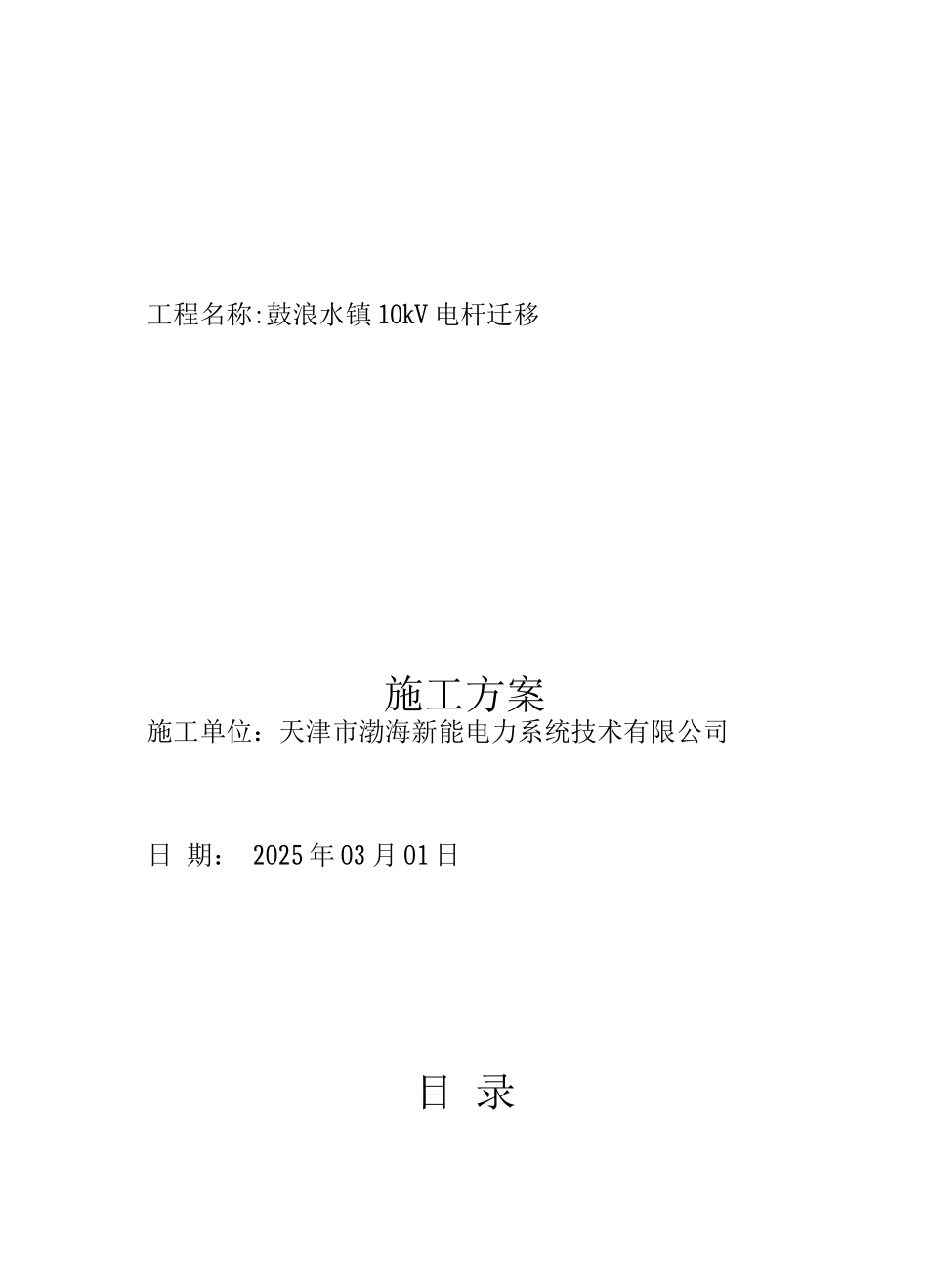

工程名称:鼓浪水镇 10kV 电杆迁移施工方案施工单位:天津市渤海新能电力系统技术有限公司日 期: 2025 年 03 月 01 日目 录一、编制依据 1二、工程概述 1三、项目管理组织结构 2四、施工部署 21、组织准备 22、机械使用计划 33、施工准备计划 34、技术工作准备 35、工作流程简述 4五、工程主要施工方案及方法 61、电杆组立及线路架设施工程序 62、附件安装 7

六、施工进度计划及保证措施&1、施工进度计划安排&2、进度保证措施 8七、施工质量要求、目标及质量标准依据 1
Q1、施工质量要求 102、质量目标 133、质量标准依据 1 3八、质量保证措施 15九、安全施工保证措施 1 5十、环境保护措施 18十一、文明施工措施 18一、编制依据1、鼓浪水镇 10kV 电杆迁移工程,根据建设方提供的鼓浪水镇管线综合成果
2、根据我公司在以往工程的施工经验判定的施工现场和周围环境情况3、《建设方项目管理法律规范》4、《国家电网公司电力建设安全健康与环境管理工作规定》5、《建筑电气安装工程质量检验评定标准》6、《电气装置安装工程 10KV 及以下架空线路施工及验收法律规范》》7、《电力建设安全工作规程》(架空电力线路部分)
8、相关安全、质量考评文件
二、工程概述项目名称:鼓浪水镇 10kV 电杆迁移 建设地点:天津市滨海新区鼓浪水镇计划工期:30 天工程内容:新建电杆 16 0 基(包括变台杆),拉线 46 把,变台 21 座,架 绝缘铝导线 5km
拆除电杆 160 基(包括变台杆),拉线 46 把,变台 21 座, 架绝缘铝导线 5 km
三、项目管理组织结构项目管理人员一览表序号职务工作范围名额1项目经理施工组织及进度12安全员安全、质量13技术人员技术、质量14材料员材料管理15电工线路架设30四、施工部署1、组织准备为了优质高效地完成施工任务,
