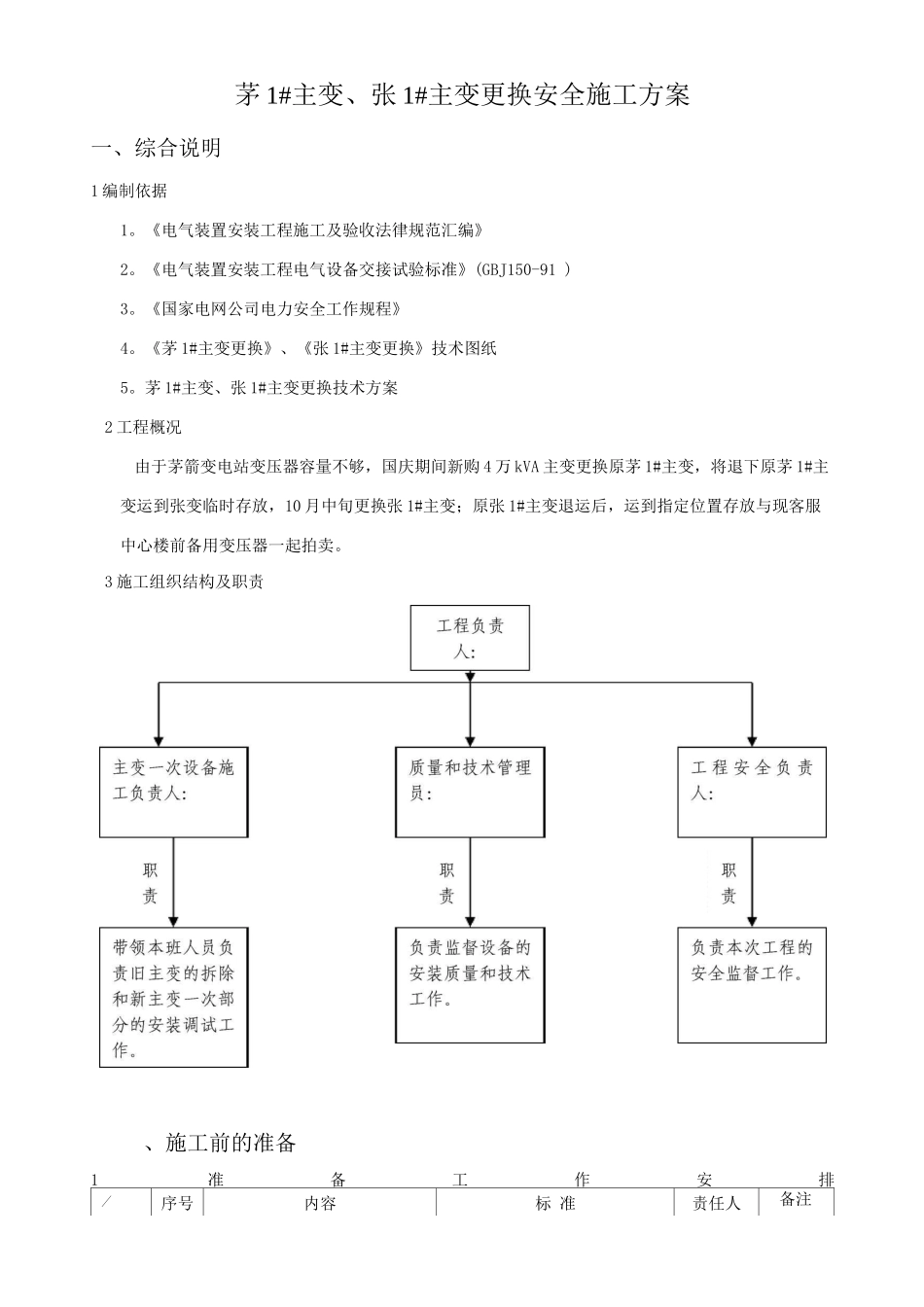

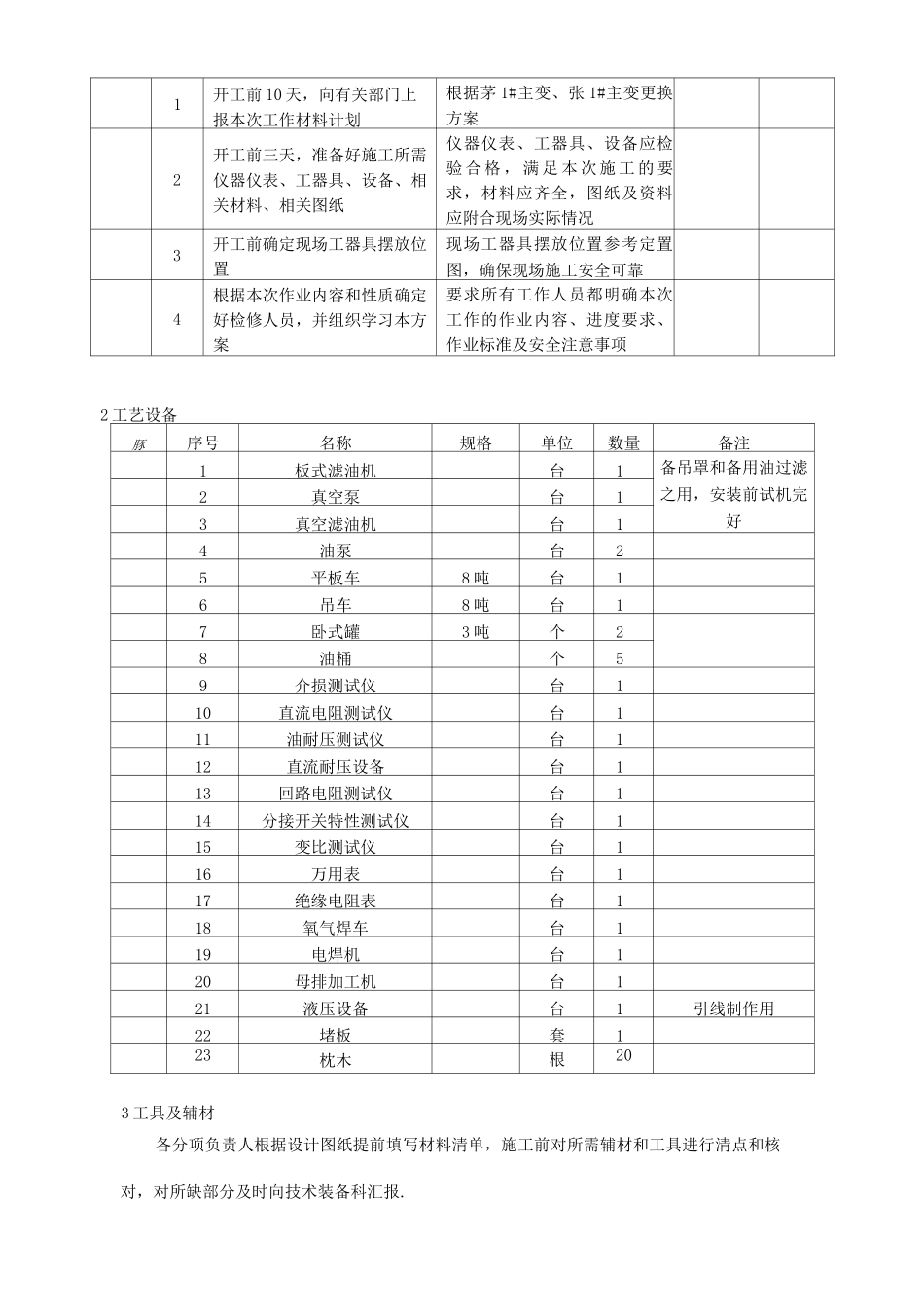

茅 1#主变、张 1#主变更换安全施工方案单位:检修工区编制:会签:审核:批准:2025。 09。 12茅 1#主变、张 1#主变更换安全施工方案一、综合说明1 编制依据1。《电气装置安装工程施工及验收法律规范汇编》2。《电气装置安装工程电气设备交接试验标准》(GBJ150-91 )3。《国家电网公司电力安全工作规程》4。《茅 1#主变更换》、《张 1#主变更换》技术图纸5。茅 1#主变、张 1#主变更换技术方案2 工程概况由于茅箭变电站变压器容量不够,国庆期间新购 4 万 kVA 主变更换原茅 1#主变,将退下原茅 1#主变运到张变临时存放,10 月中旬更换张 1#主变;原张 1#主变退运后,运到指定位置存放与现客服中心楼前备用变压器一起拍卖。3 施工组织结构及职责、施工前的准备1准备工作安排/序号内容标 准责任人备注1开工前 10 天,向有关部门上报本次工作材料计划根据茅 1#主变、张 1#主变更换方案2开工前三天,准备好施工所需仪器仪表、工器具、设备、相关材料、相关图纸仪器仪表、工器具、设备应检验 合 格 , 满 足 本 次 施 工 的 要求,材料应齐全,图纸及资料应附合现场实际情况3开工前确定现场工器具摆放位置现场工器具摆放位置参考定置图,确保现场施工安全可靠4根据本次作业内容和性质确定好检修人员,并组织学习本方案要求所有工作人员都明确本次工作的作业内容、进度要求、作业标准及安全注意事项2 工艺设备豚序号名称规格单位数量备注1板式滤油机台1备吊罩和备用油过滤之用,安装前试机完好2真空泵台13真空滤油机台14油泵台25平板车8 吨台16吊车8 吨台17卧式罐3 吨个28油桶个59介损测试仪台110直流电阻测试仪台111油耐压测试仪台112直流耐压设备台113回路电阻测试仪台114分接开关特性测试仪台115变比测试仪台116万用表台117绝缘电阻表台118氧气焊车台119电焊机台120母排加工机台121液压设备台1引线制作用22堵板套123枕木根203 工具及辅材各分项负责人根据设计图纸提前填写材料清单,施工前对所需辅材和工具进行清点和核对,对所缺部分及时向技术装备科汇报.4 人员分工序号作业项目负责人监护人作业人员1茅 1#旧主变附件拆除1。1茅 1#旧主变高、低压及中性点引线拆除1。2茅 1 #旧主变高压套管、散热器、油枕、连管等拆除及孔洞封堵和附件保存。1。3协助旧主变本体移位至张湾变电站2新主变本体就位及附件卸车、开箱验收2。1本体就位具体位置2.2新主变本体就位2。3附件卸车2。4附件开箱2。5附件清点及出...
