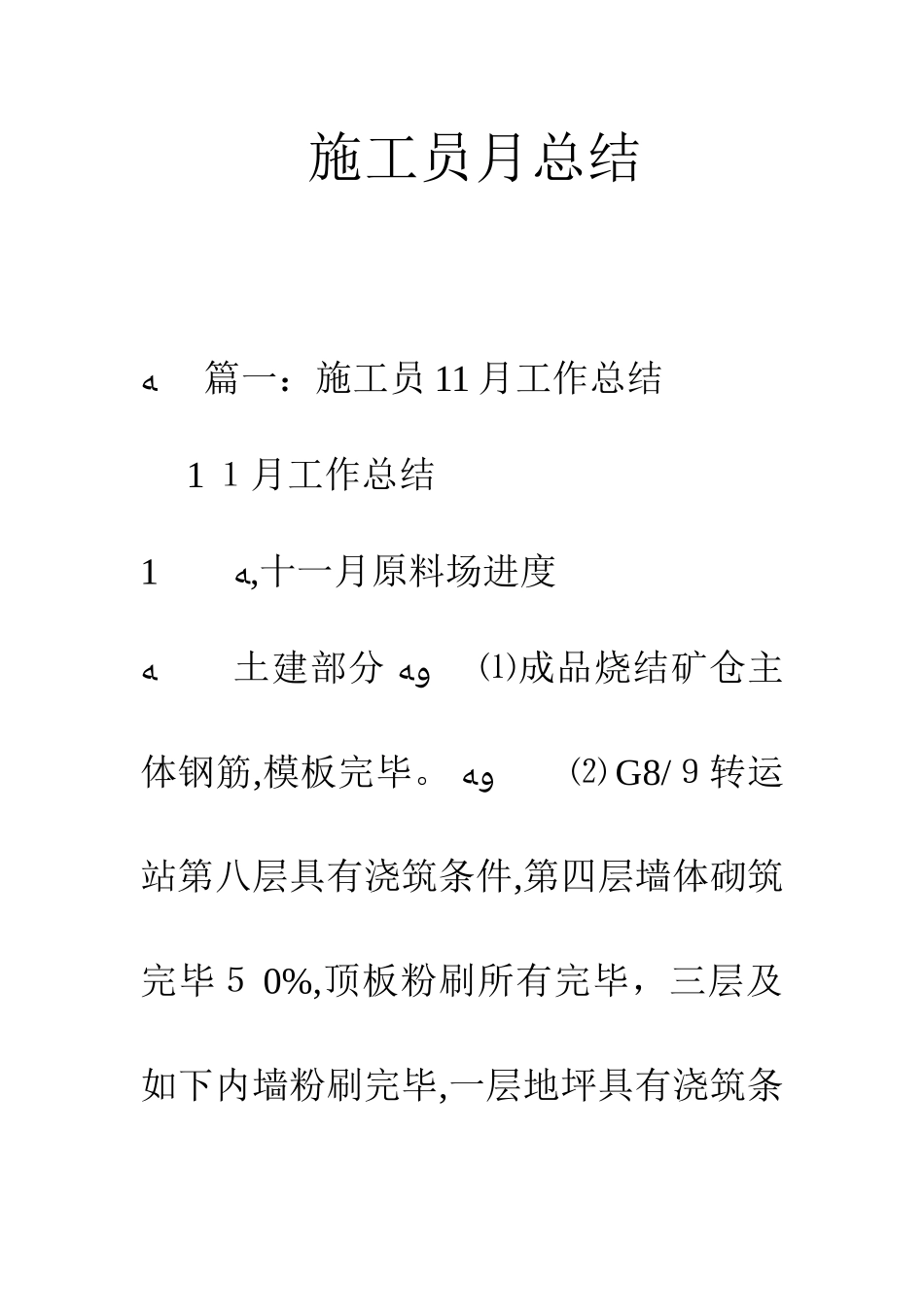

施工员月总结 ﻪ 篇一:施工员 11 月工作总结 1 1月工作总结 ﻪ1,十一月原料场进度 ﻪ 土建部分 ﻪﻭ ⑴成品烧结矿仓主体钢筋,模板完毕

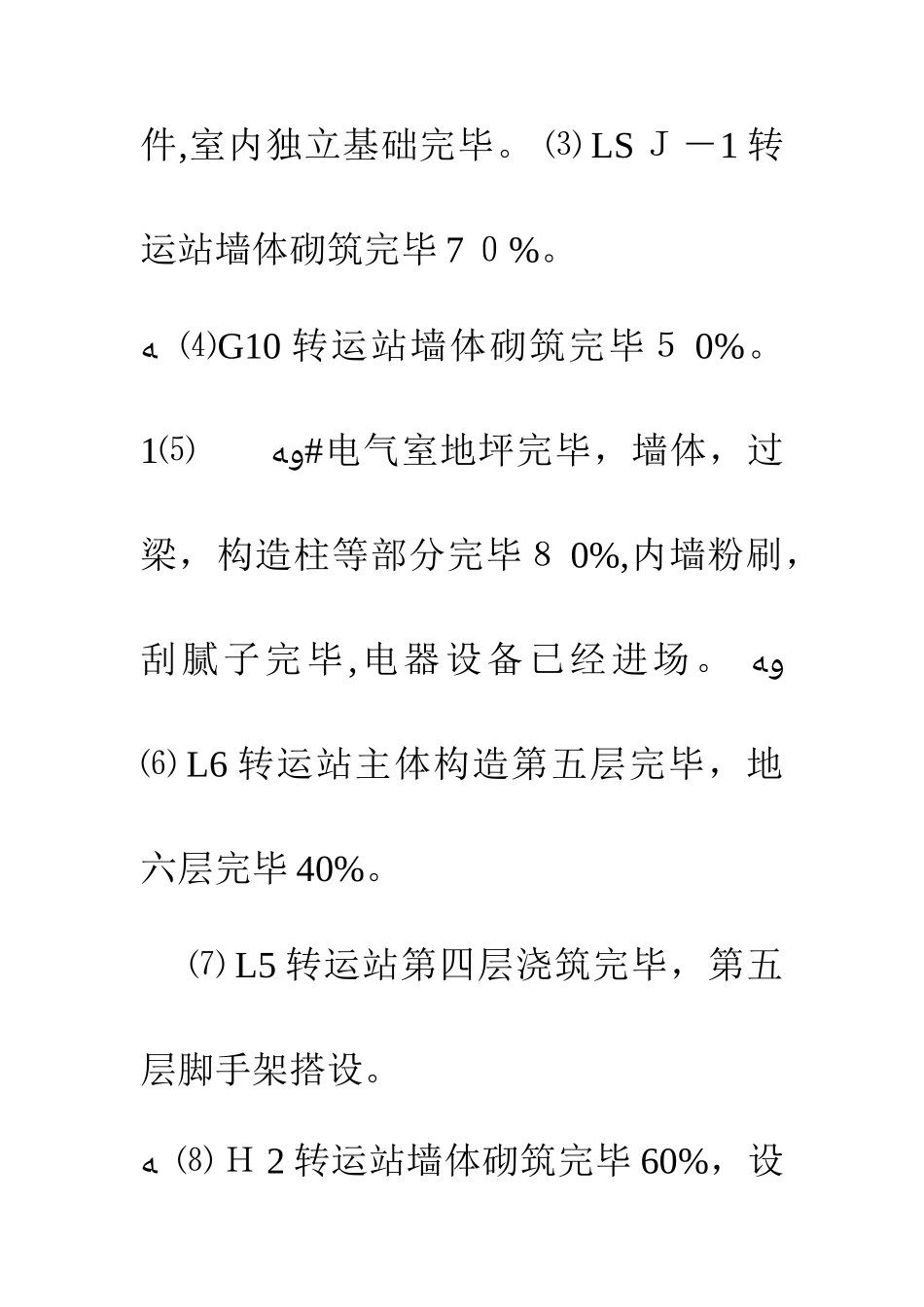

ﻪﻭ ⑵ G8/9转运站第八层具有浇筑条件,第四层墙体砌筑完毕5 0%,顶板粉刷所有完毕,三层及如下内墙粉刷完毕,一层地坪具有浇筑条件,室内独立基础完毕
⑶ LS J-1 转运站墙体砌筑完毕 7 0%
ﻪ ⑷G10 转运站墙体砌筑完毕5 0%
ﻪﻭ⑸1#电气室地坪完毕,墙体,过梁,构造柱等部分完毕8 0%,内墙粉刷,刮腻子完毕,电器设备已经进场
ﻪﻭ ⑹ L6 转运站主体构造第五层完毕,地六层完毕 40%
⑺ L5 转运站第四层浇筑完毕,第五层脚手架搭设

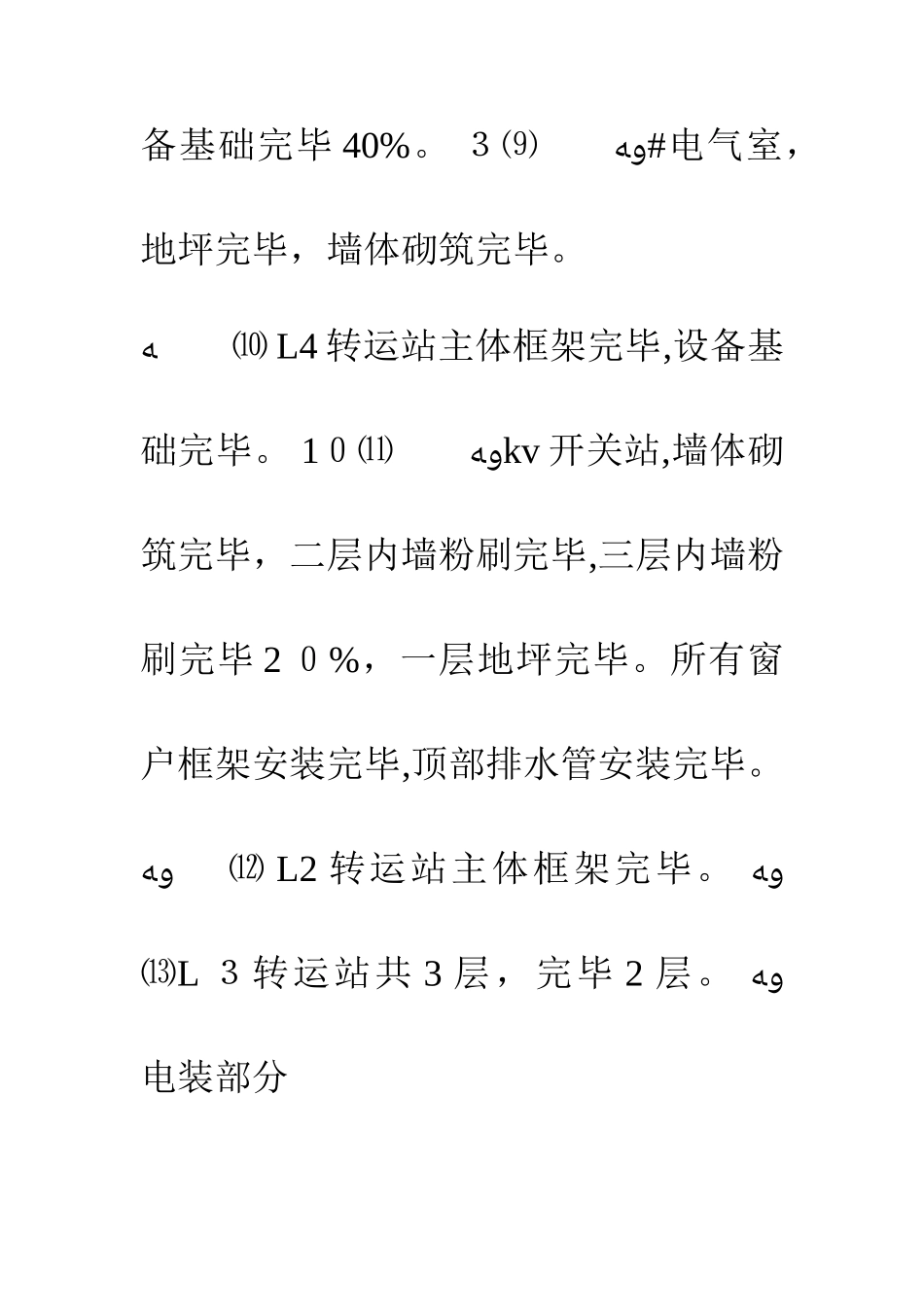

ﻪ ⑻ H 2 转运站墙体砌筑完毕 60%,设备基础完毕 40%
ﻪﻭ⑼3#电气室,地坪完毕,墙体砌筑完毕
ﻪ ⑽ L4 转运站主体框架完毕,设备基础完毕
ﻪﻭ⑾10kv 开关站,墙体砌筑完毕,二层内墙粉刷完毕,三层内墙粉刷完毕 2 0%,一层地坪完毕
所有窗户框架安装完毕,顶部排水管安装完毕
ﻪﻭ ⑿ L2 转运站主体框架完毕
ﻪﻭ ⒀L 3转运站共 3 层,完毕 2 层
ﻪﻭ 电装部分 ﻪ G3转运站,L S J-2 转运站,L S J-3 转运站,G 1 转运站,3#电气室,10KV开关站室内电缆,管道埋设完毕
ﻭ 公安部分 ﻪﻭ ⑴ L 3转运站至 G1 转运站通廊 GM3 安装完毕
ﻪ ⑵G1 转 运 站 至 G1 2 转 运 站 通 廊GM4 安装完毕70%
ﻪ ⑶ G 8/9 转运站至成品焦炭转运站 YJ1a,Y J 1 通廊安装完毕 40%
⑷G 1 转运站,G3转运站钢梯安装完毕,其内部单轨吊,钢盖板等零星钢构造已经准备就绪
ﻪ2,十一月工作内容 ﻪﻭ ⑴通廊基础制作,人员条件旳具有,机械设备旳预约,机械进场旳道路畅通,设备使
