外墙维修施工方案 一、编制总说明泰达御海一期高层住宅外墙墙皮有局部脱落现象,为了不影响整体外观形象,需要尽快根据原设计进行修复,特制订本方案
二、施工工艺流程 基层处理-→刷墙体界面剂一道-→20 厚 1:3 水泥砂浆找平-→50 厚胶粉聚苯颗粒保温浆料-→热镀锌钢丝网用膨胀螺钉与墙体固定—→抹 6 厚聚合物砂浆,内压入耐碱涂塑玻纤网格布—→刮外墙腻子刷外墙涂料
三、主要施工方法 施工操作:清理基层,把基层清扫洁净,砼部分应凿毛,并用钢丝刷满刷一遍,抹灰前一天洒水润湿墙面
界面处理:采纳甲基纤维素胶粘剂作为混凝土界面处理剂,其配合比为胶液:水泥=3
0:1(其中纤维素胶液配合比为:胶粘剂:水=1:150)
其粘结强度为 1
2Mpa,界面处理剂进场时必须随行产品合格证和检验报告
刮混凝土界面处理剂前,应提前 12h 湿润混凝土墙面
施工前先按甲基纤维素胶粘剂:水=1:150(重量比),充分搅拌十分钟后制成胶液,静置 12h 后使用
把胶液按水泥:胶液=3
0:1 的比例加入水泥中搅拌均匀以形成界面处理剂,即可用铁板薄刮上墙,界面处理剂刮上墙的厚度控制在 3mm 以内
每次施工界面处理剂的面积不宜过大,应以能保证第一道找平层底灰在界面处理剂初凝前施工完毕为宜
抹找平层:在界面处理剂刮上墙后,应立即进行第一道水泥砂浆找平层施工,抹灰厚度一次不得过厚,应控制在 6mm 以内使其与基层抓牢,亦能避开射钉枪的冲击振动把抹灰层振空
水泥砂浆中应掺加 3‰水泥重量的甲基纤维素胶粘剂,粉状甲基纤维素胶粘剂先溶解于水,静置 12h 后再掺入砂浆中用机械搅拌均匀后方可上墙使用
第一道找平层底灰施工时,其表面应刮成鱼鳞状或刮平后用水竹扫帚刷出条纹,以利于与下道抹灰的粘结
抹灰前适当润湿基层,最后一道水泥砂浆(添加有3‰水泥重量的甲基纤维素胶粘剂)抹上墙后,用 2

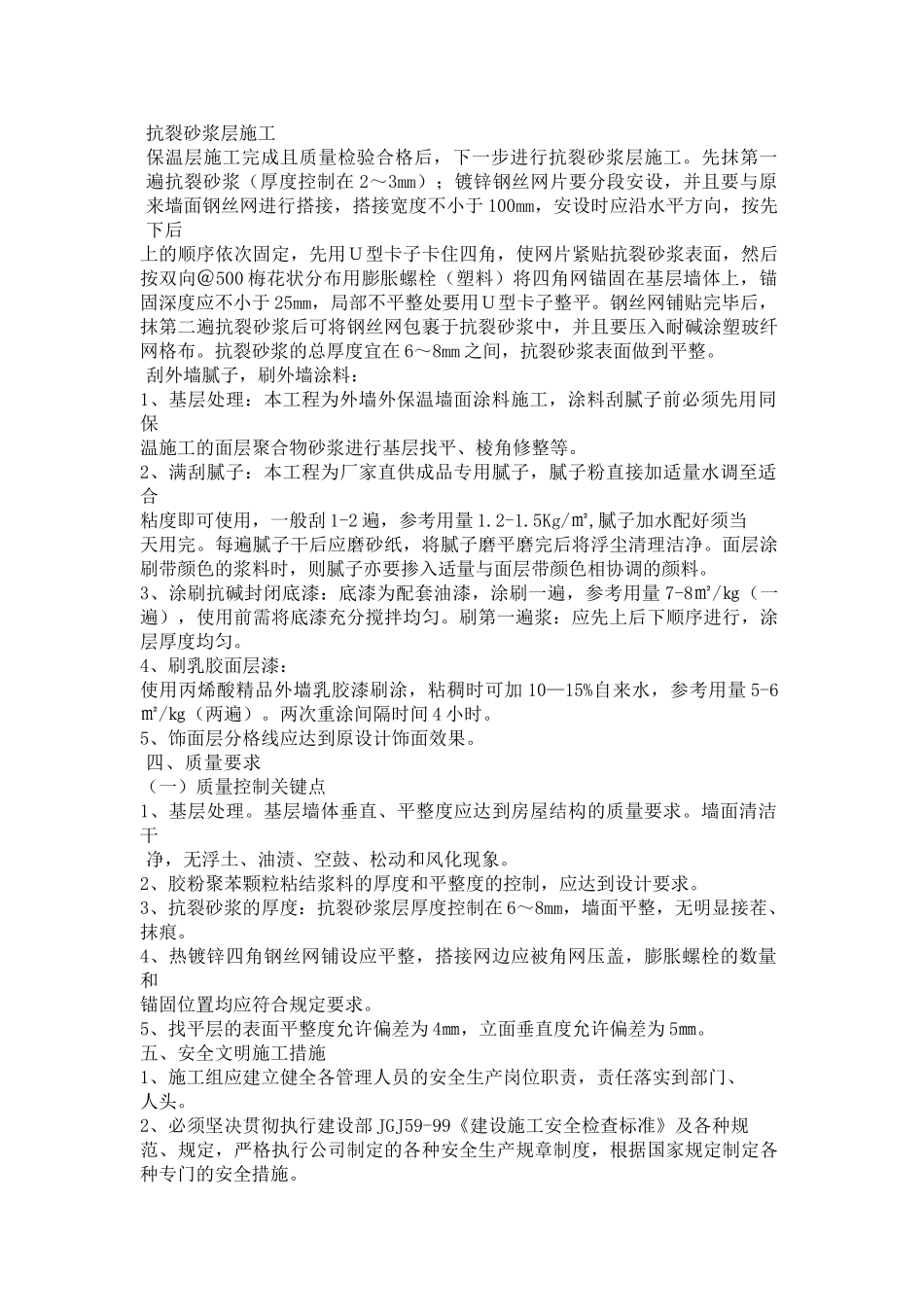

0m 长铝合金尺刮
