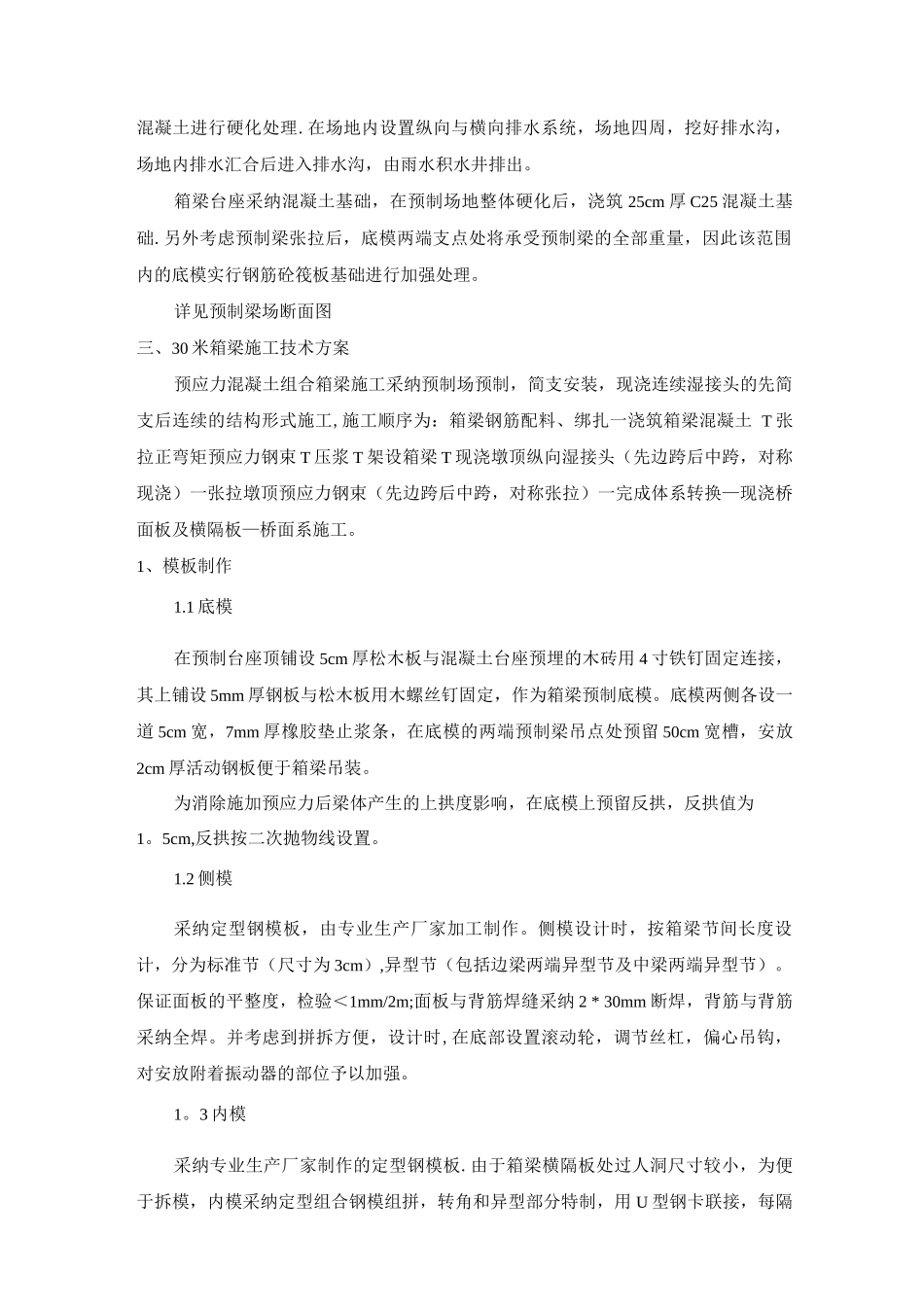

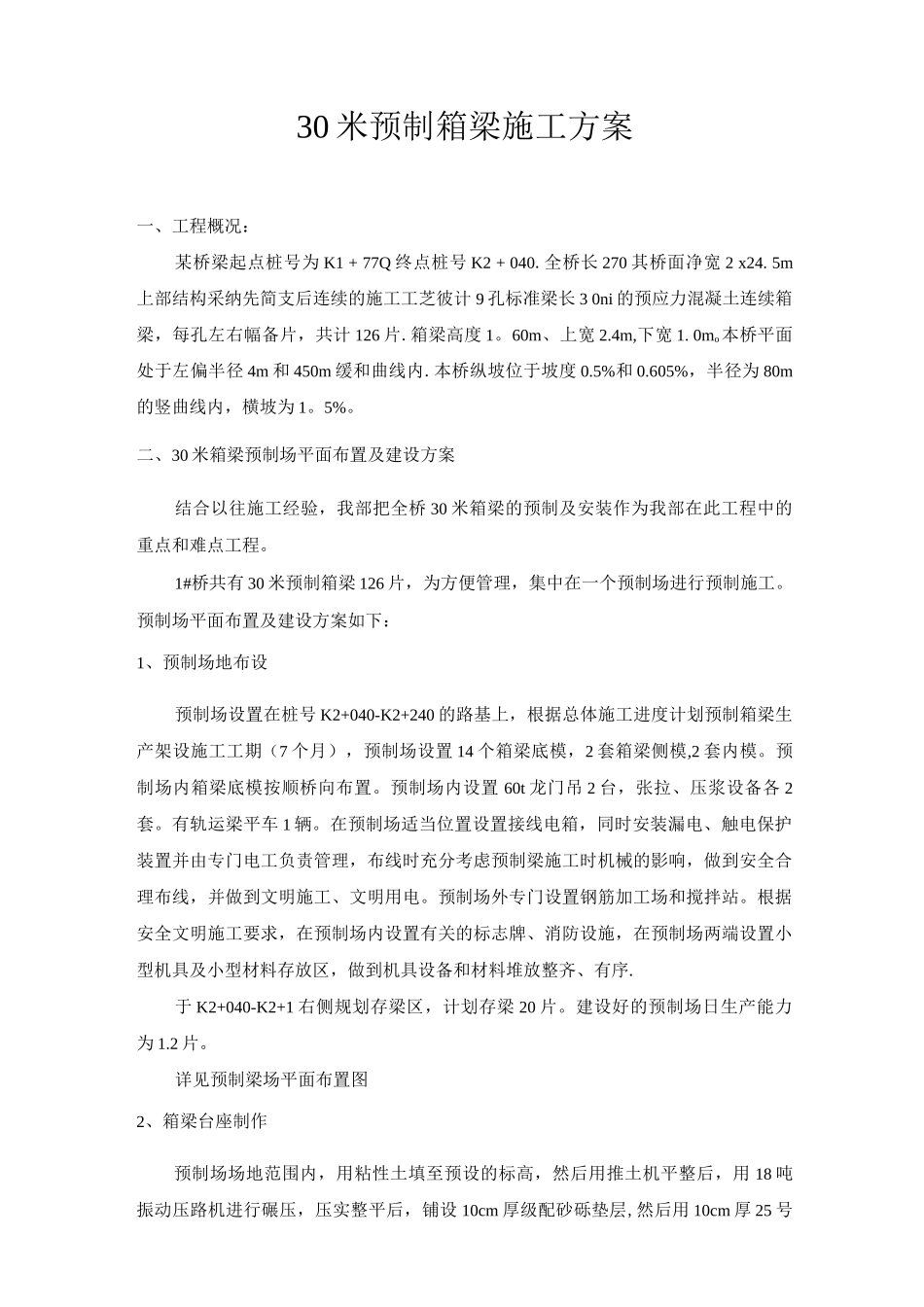

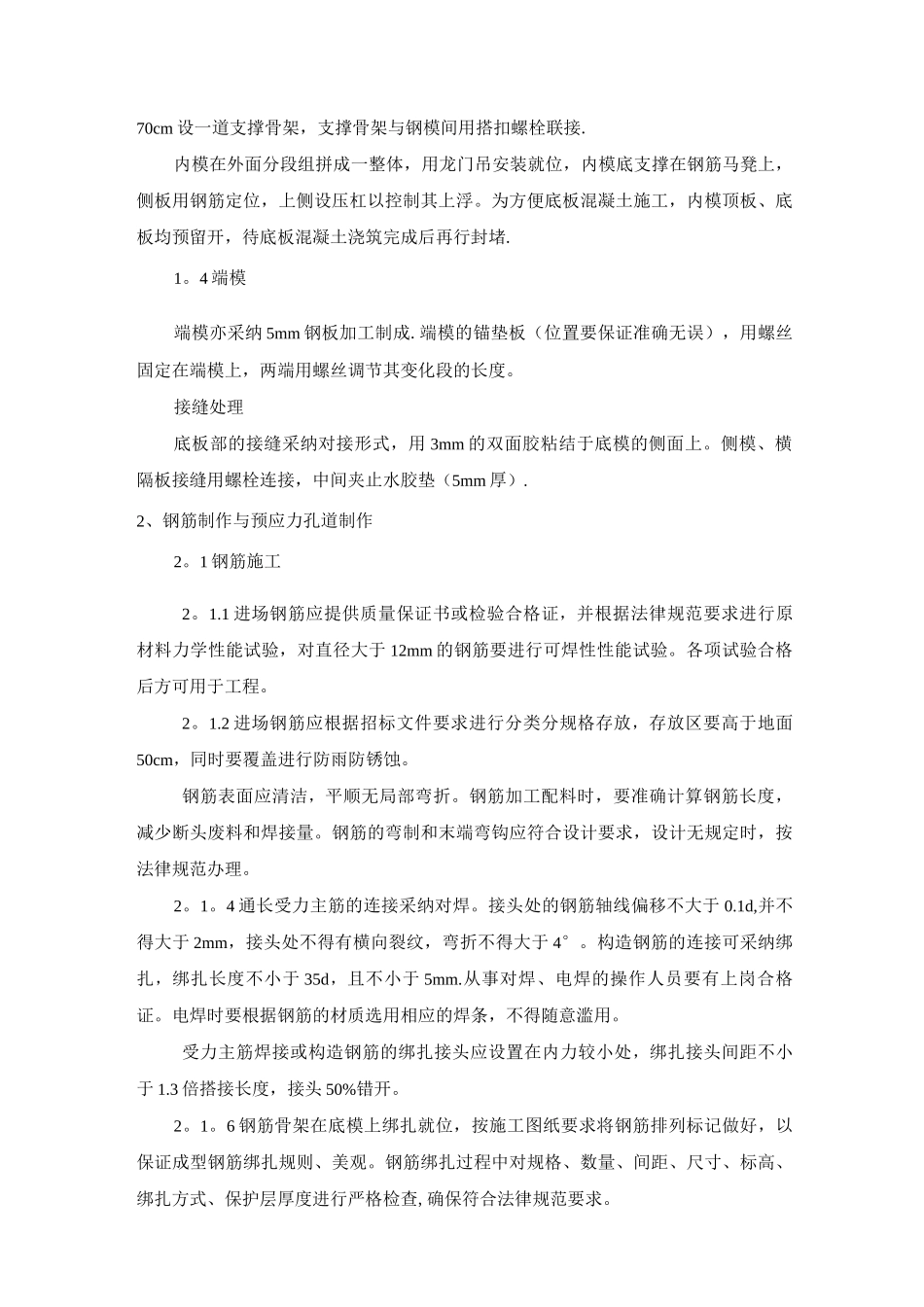

30 米预制箱梁施工方案一、工程概况:某桥梁起点桩号为 K1 + 77Q 终点桩号 K2 + 040
全桥长 270 其桥面净宽 2 x24
5m上部结构采纳先简支后连续的施工工芝彼计 9 孔标准梁长 3 0ni 的预应力混凝土连续箱梁,每孔左右幅备片,共计 126 片
箱梁高度 1
60m、上宽 2
4m,下宽 1
0mo本桥平面处于左偏半径 4m 和 450m 缓和曲线内
本桥纵坡位于坡度 0
605%,半径为 80m的竖曲线内,横坡为 1
二、30 米箱梁预制场平面布置及建设方案结合以往施工经验,我部把全桥 30 米箱梁的预制及安装作为我部在此工程中的重点和难点工程
1#桥共有 30 米预制箱梁 126 片,为方便管理,集中在一个预制场进行预制施工
预制场平面布置及建设方案如下:1、预制场地布设预制场设置在桩号 K2+040-K2+240 的路基上,根据总体施工进度计划预制箱梁生产架设施工工期(7 个月),预制场设置 14 个箱梁底模,2 套箱梁侧模,2 套内模
预制场内箱梁底模按顺桥向布置
预制场内设置 60t 龙门吊 2 台,张拉、压浆设备各 2套
有轨运梁平车 1 辆
在预制场适当位置设置接线电箱,同时安装漏电、触电保护装置并由专门电工负责管理,布线时充分考虑预制梁施工时机械的影响,做到安全合理布线,并做到文明施工、文明用电
预制场外专门设置钢筋加工场和搅拌站
根据安全文明施工要求,在预制场内设置有关的标志牌、消防设施,在预制场两端设置小型机具及小型材料存放区,做到机具设备和材料堆放整齐、有序
于 K2+040-K2+1 右侧规划存梁区,计划存梁 20 片
建设好的预制场日生产能力为 1
详见预制梁场平面布置图2、箱梁台座制作预制场场地范围内,用粘性土填至预设的标高,然后用推土机平整后,用 18 吨振动压路机进行碾压,压实整平后,铺
