铁建所养路机械事业部车间改造加固工程地基灰土换填施工方案2025 年 4 月 10 日一、 工程概况:本工程采纳三七灰土处理地基,基础下-5、0 米~-3、0 米采纳三七灰土换填,换填范围为独立基础外 2 米,压实系数不小于 0、95,处理后复合地基承载力特征值不小于 160kpa
三七灰土底标高为-5、0 米
二、施工准备1、材料准备1、1、土料:采纳就地挖出得粘性土,不得含有有机杂质;土料应过筛,其颗粒不应大于 15mm,如挖出得土不符合换填要求则需从场外购置运至场内
1、2、石灰:采纳同产地、同品种、同规格得熟石灰,并过筛,其颗粒不得大于 5mm
石灰陈伏期不小于 7 天,不得夹有未熟化得生石灰块粒及其她杂质,也不得含有过多得水分
2、主要机具设备2、1、机械设备:旋耕机 1 台、装载机 1 台、蛙式打夯机 1 台
运输设备有:翻斗汽车 3 辆、1、5t 机动翻斗车 1 辆
2、2、主要工具:铁锨、铁耙、量斗、水桶、喷壶、胶管、铁筛(孔径为 5mm、15mm)以及手推胶轮车等
3、人员组织3、1、现场管理人员:技术员 1 人,施工员 1 人,质检员 1 人,实验员 1人,安全员 1 人
3、2、现场施工人员:队长 1 人,旋耕机司机 1 人,装载机司机 1 人,汽车司机 1 人,翻斗车司机 1 人,普工 10 人
4、作业条件4、1、验槽后原土碾压并办完隐蔽检查手续
4、2、根据本工程得特点、填料种类、设计要求得压实系数及施工条件,确定填料含水量控制范围在 14~18%、虚铺厚度 30cm、碾压遍数为4 遍
含水率控制现场以手握成团,两指轻捏即碎为宜
4、3、做好测量放线等技术准备工作,在基坑得边坡上每隔 20 米钉好水平木桩,配合钢筋钢尺,层层拉线,以便施工过程中控制每层标高
4、4、施工用水、用电引至施工现场,具备施工条件

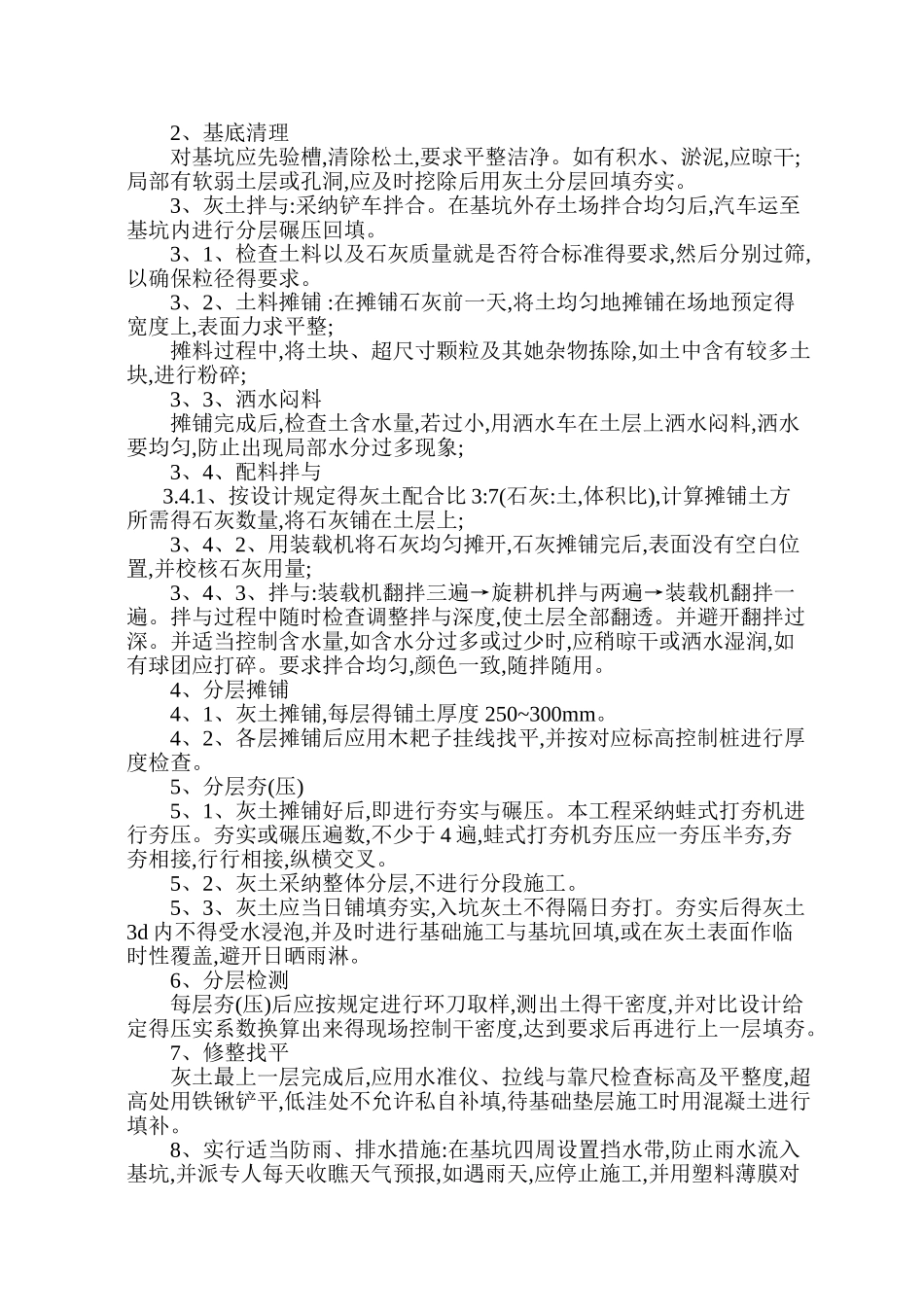

三、操作工艺1、工艺流程 基底清理 →
