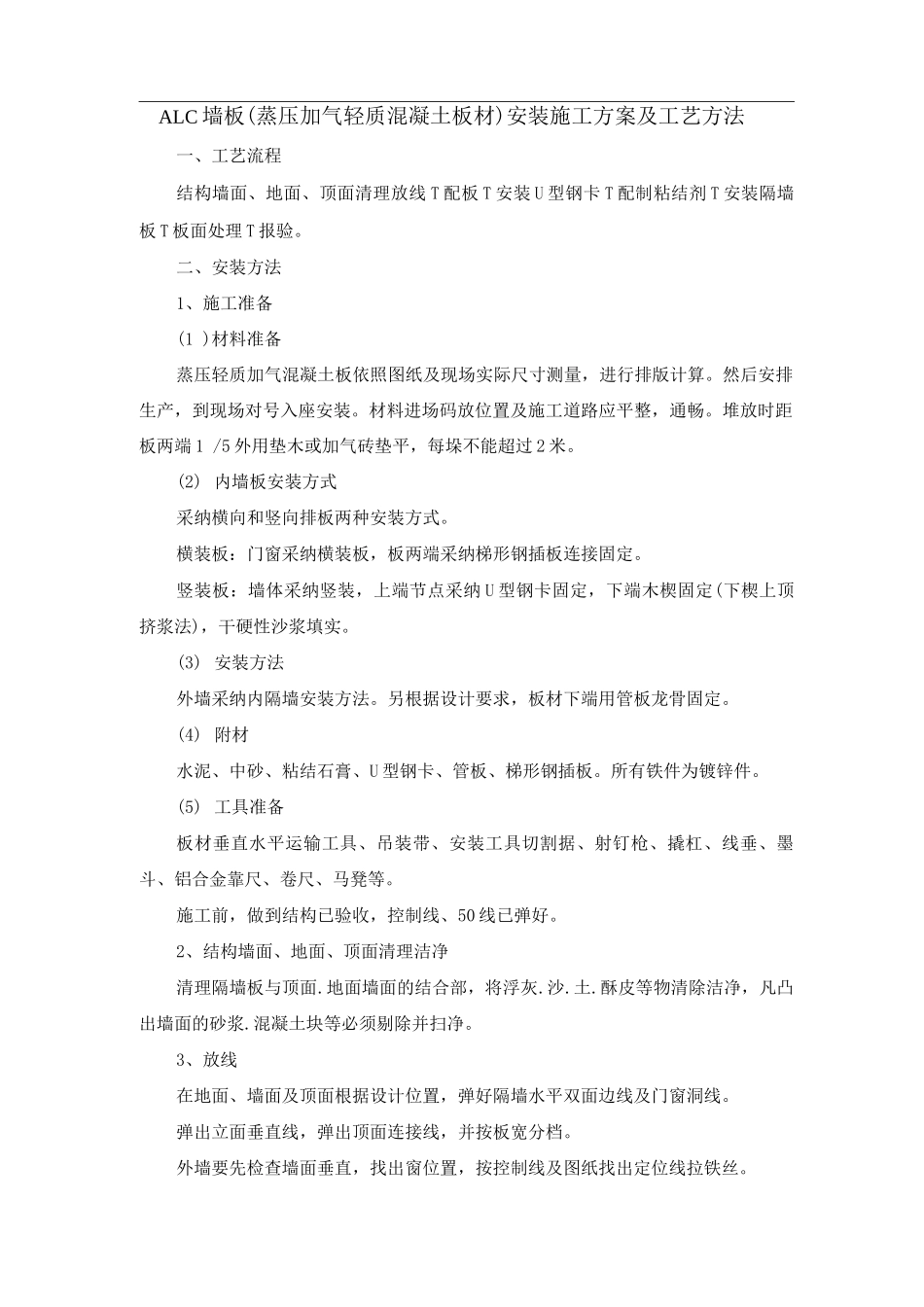

ALC 墙板(蒸压加气轻质混凝土板材)安装施工方案及工艺方法一、工艺流程结构墙面、地面、顶面清理放线 T 配板 T 安装 U 型钢卡 T 配制粘结剂 T 安装隔墙板 T 板面处理 T 报验
二、安装方法1、施工准备(1 )材料准备蒸压轻质加气混凝土板依照图纸及现场实际尺寸测量,进行排版计算
然后安排生产,到现场对号入座安装
材料进场码放位置及施工道路应平整,通畅
堆放时距板两端 1 /5 外用垫木或加气砖垫平,每垛不能超过 2 米
(2) 内墙板安装方式采纳横向和竖向排板两种安装方式
横装板:门窗采纳横装板,板两端采纳梯形钢插板连接固定
竖装板:墙体采纳竖装,上端节点采纳 U 型钢卡固定,下端木楔固定(下楔上顶挤浆法),干硬性沙浆填实
(3) 安装方法外墙采纳内隔墙安装方法
另根据设计要求,板材下端用管板龙骨固定
(4) 附材水泥、中砂、粘结石膏、U 型钢卡、管板、梯形钢插板
所有铁件为镀锌件
(5) 工具准备板材垂直水平运输工具、吊装带、安装工具切割据、射钉枪、撬杠、线垂、墨斗、铝合金靠尺、卷尺、马凳等
施工前,做到结构已验收,控制线、50 线已弹好

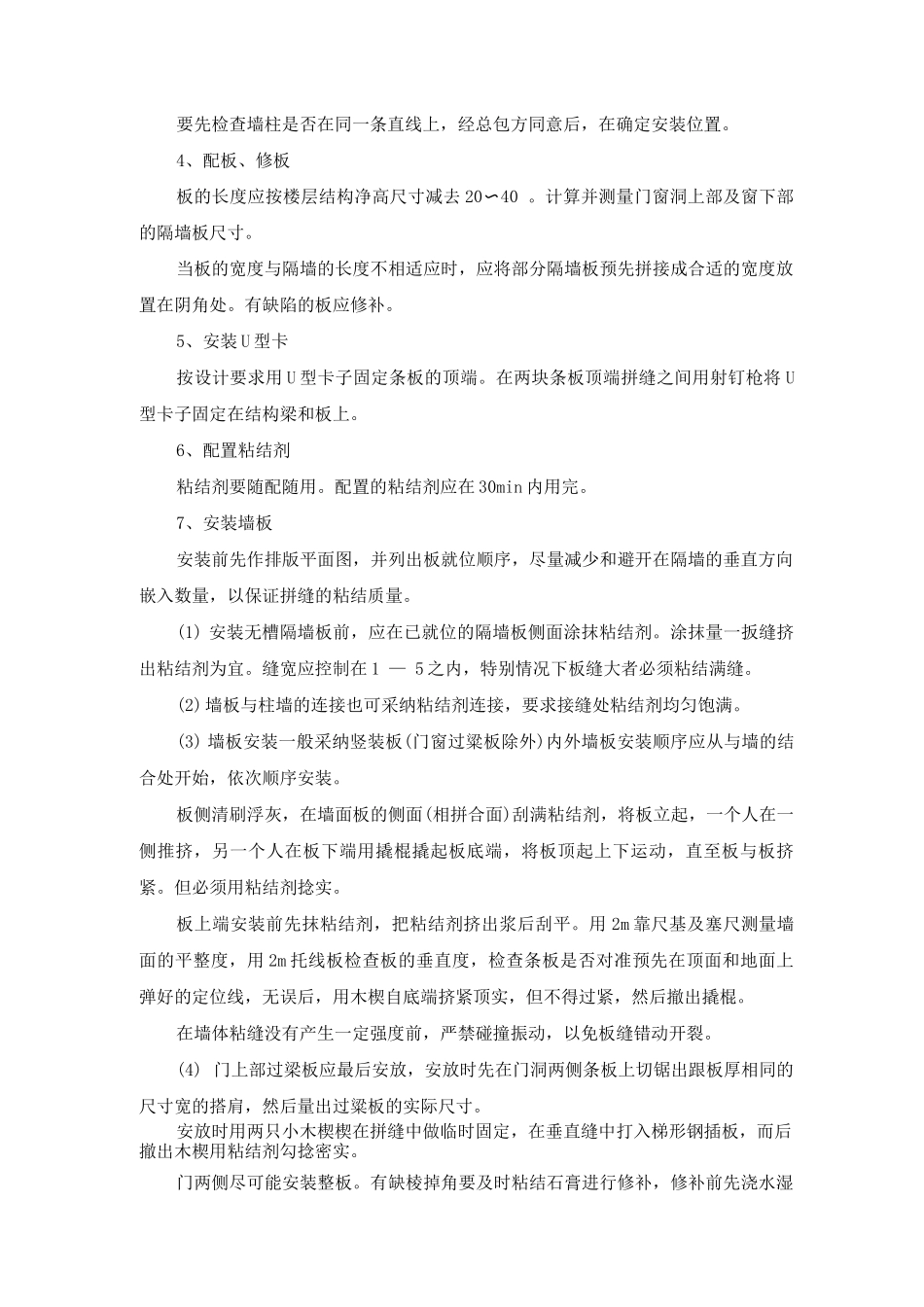

2、结构墙面、地面、顶面清理洁净清理隔墙板与顶面
地面墙面的结合部,将浮灰
酥皮等物清除洁净,凡凸出墙面的砂浆
混凝土块等必须剔除并扫净
3、放线在地面、墙面及顶面根据设计位置,弹好隔墙水平双面边线及门窗洞线
弹出立面垂直线,弹出顶面连接线,并按板宽分档
外墙要先检查墙面垂直,找出窗位置,按控制线及图纸找出定位线拉铁丝
要先检查墙柱是否在同一条直线上,经总包方同意后,在确定安装位置
4、配板、修板板的长度应按楼层结构净高尺寸减去 20〜40
计算并测量门窗洞上部及窗下部的隔墙板尺寸
当板的宽度与隔墙的长度不相适应时,应将部分隔墙板预先拼接成合适的宽度放置在阴角处
有缺陷的板应修补

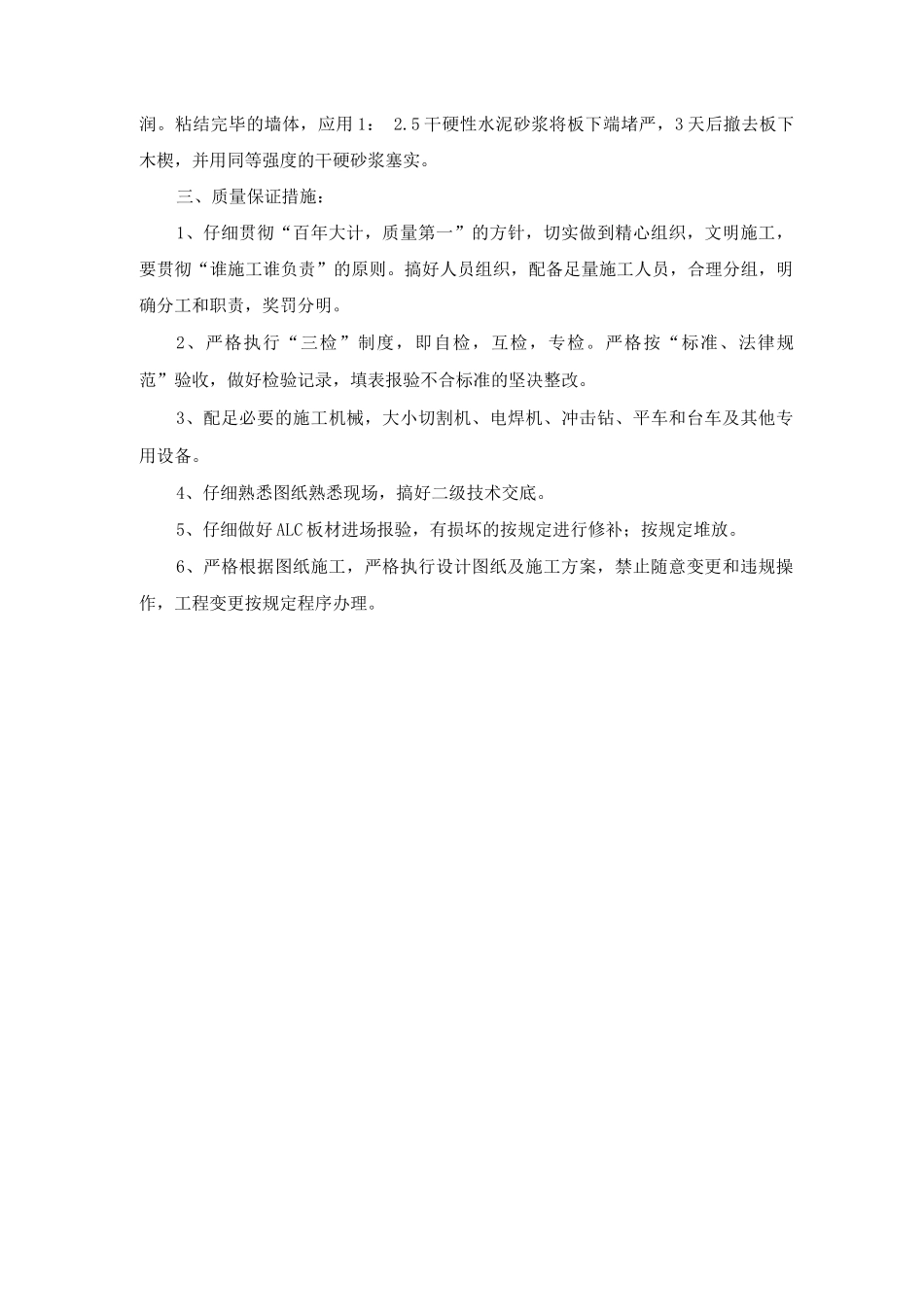

5、安装 U 型卡按设计要求用 U
