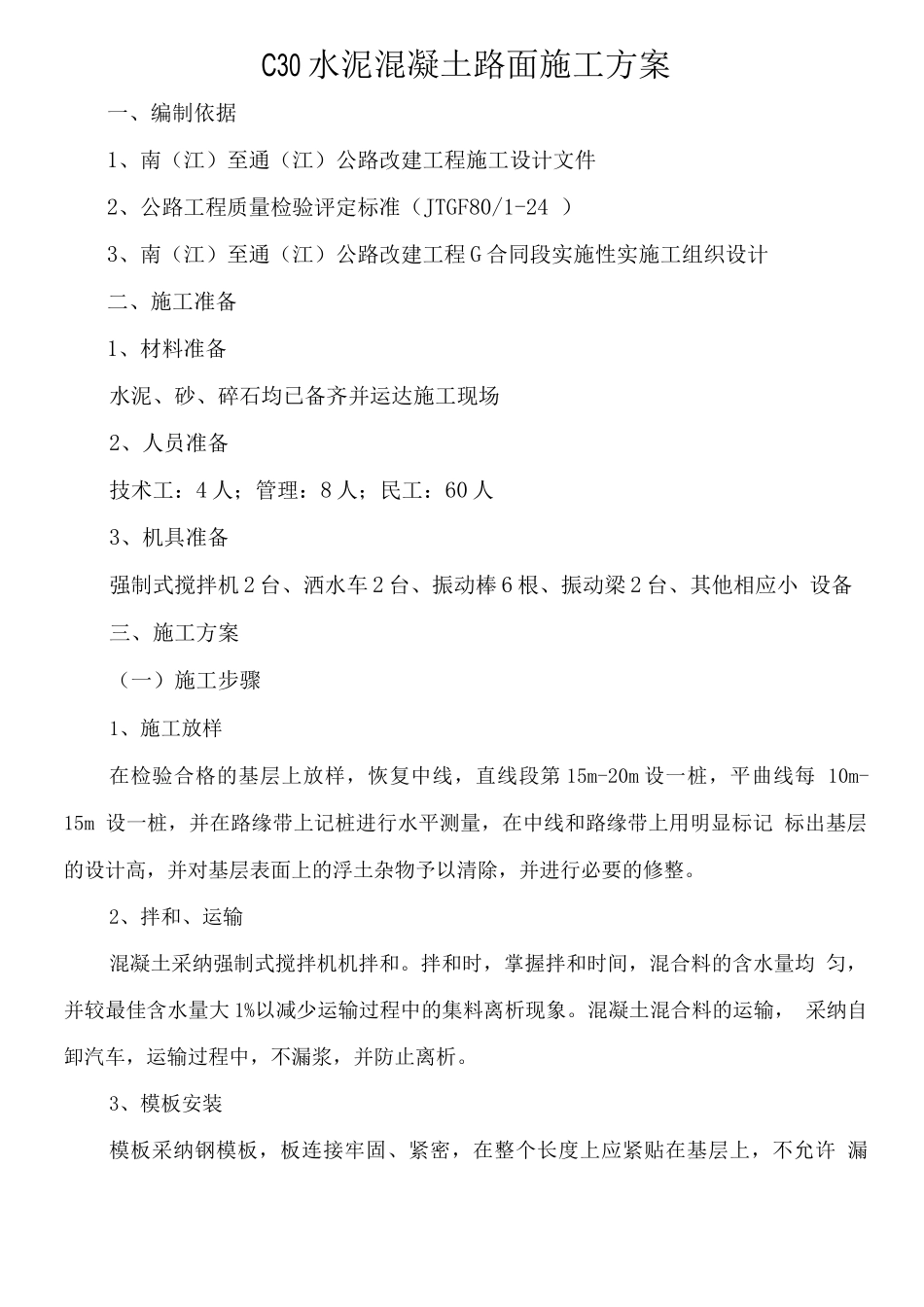

C30 水泥混凝土路面施工方案一、编制依据1、南(江)至通(江)公路改建工程施工设计文件2、公路工程质量检验评定标准(JTGF80/1-24 )3、南(江)至通(江)公路改建工程 G 合同段实施性实施工组织设计二、施工准备1、材料准备水泥、砂、碎石均已备齐并运达施工现场2、人员准备技术工:4 人;管理:8 人;民工:60 人3、机具准备强制式搅拌机 2 台、洒水车 2 台、振动棒 6 根、振动梁 2 台、其他相应小 设备三、施工方案(一)施工步骤1、施工放样在检验合格的基层上放样,恢复中线,直线段第 15m-20m 设一桩,平曲线每 10m-15m 设一桩,并在路缘带上记桩进行水平测量,在中线和路缘带上用明显标记 标出基层的设计高,并对基层表面上的浮土杂物予以清除,并进行必要的修整
2、拌和、运输混凝土采纳强制式搅拌机机拌和
拌和时,掌握拌和时间,混合料的含水量均 匀,并较最佳含水量大 1%以减少运输过程中的集料离析现象
混凝土混合料的运输, 采纳自卸汽车,运输过程中,不漏浆,并防止离析
3、模板安装模板采纳钢模板,板连接牢固、紧密,在整个长度上应紧贴在基层上,不允许 漏浆,并按要求的坡度和线型安设

混合料摊铺前对模板进行全面检查,并经监理 工程师认可
