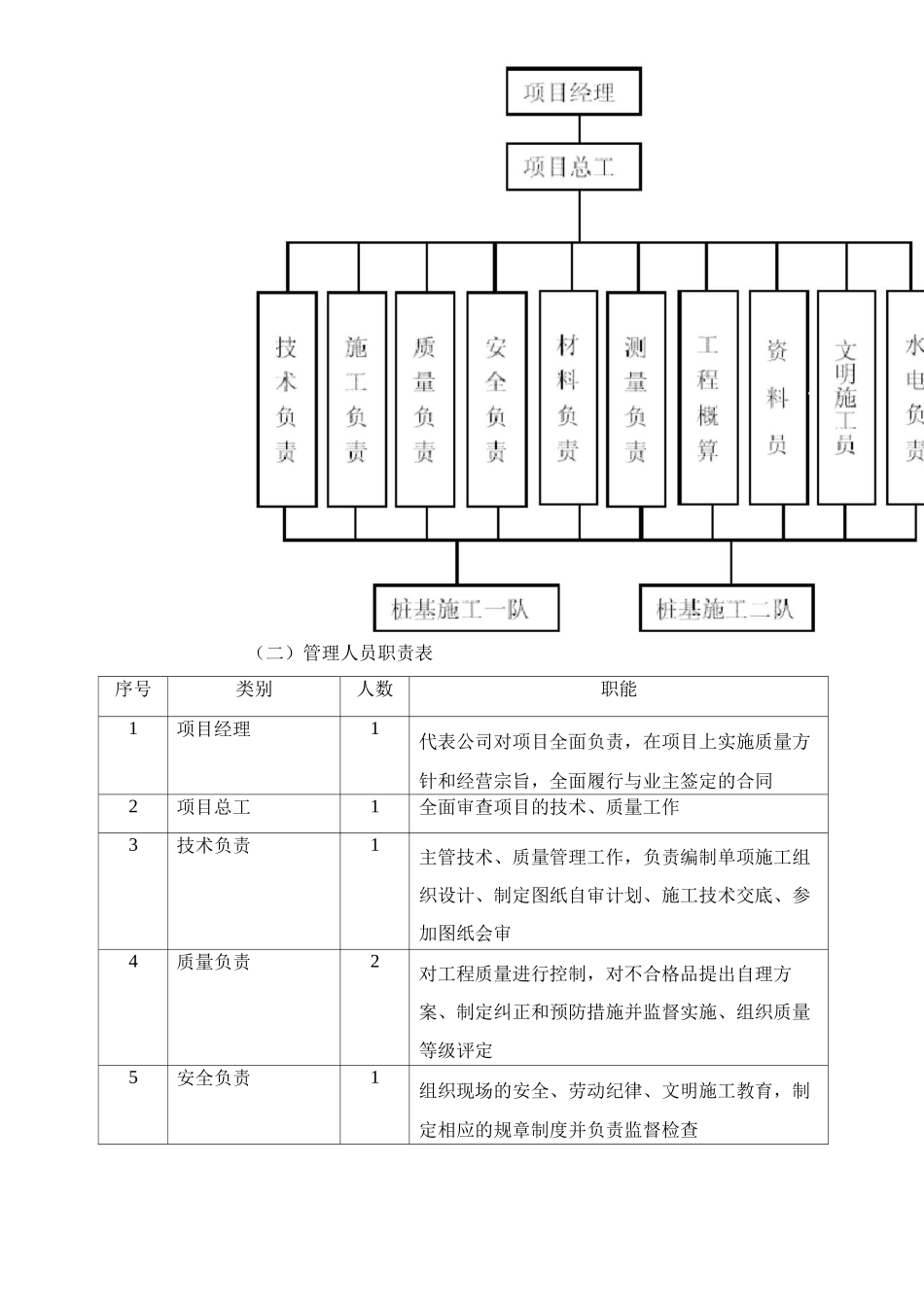

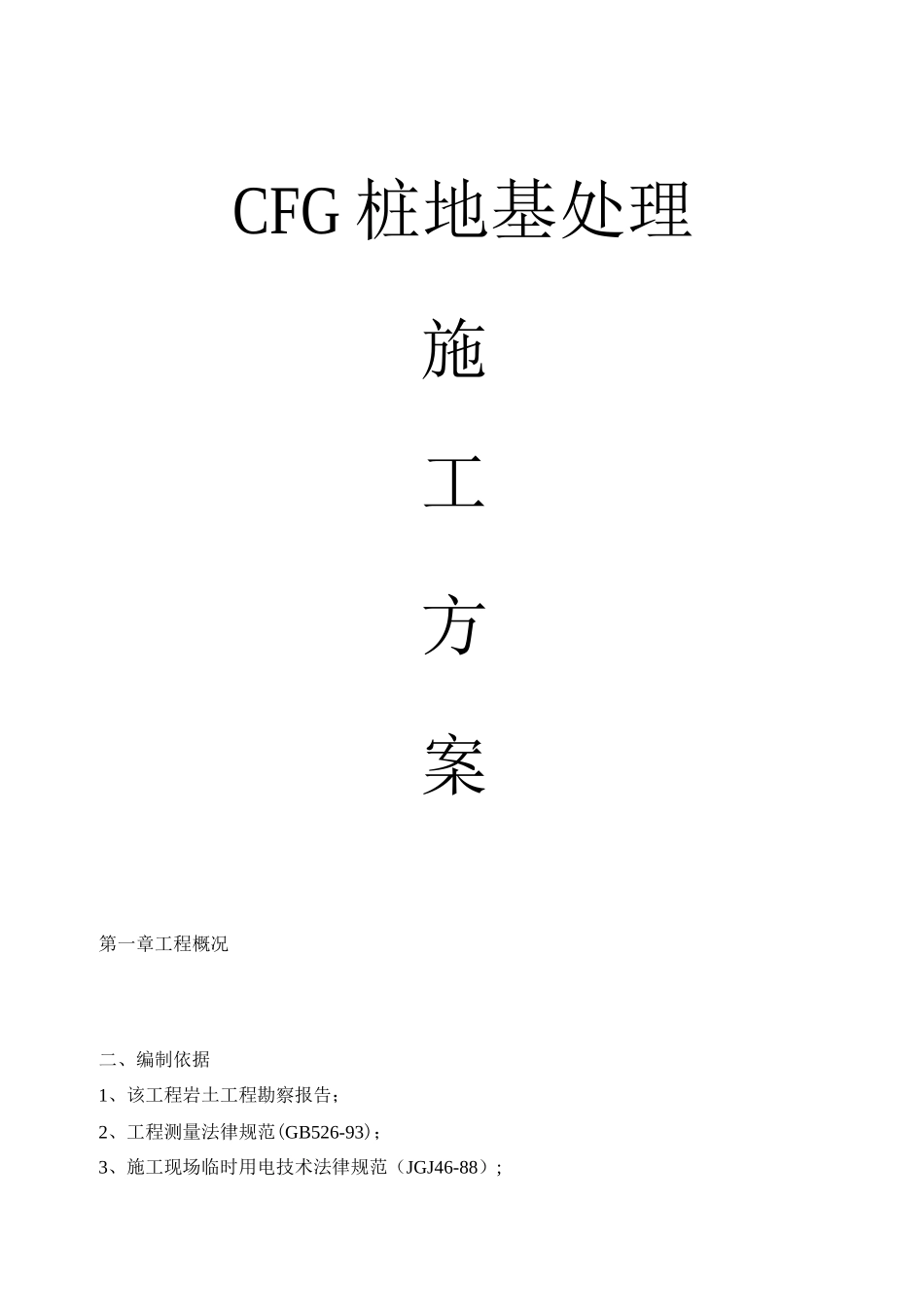

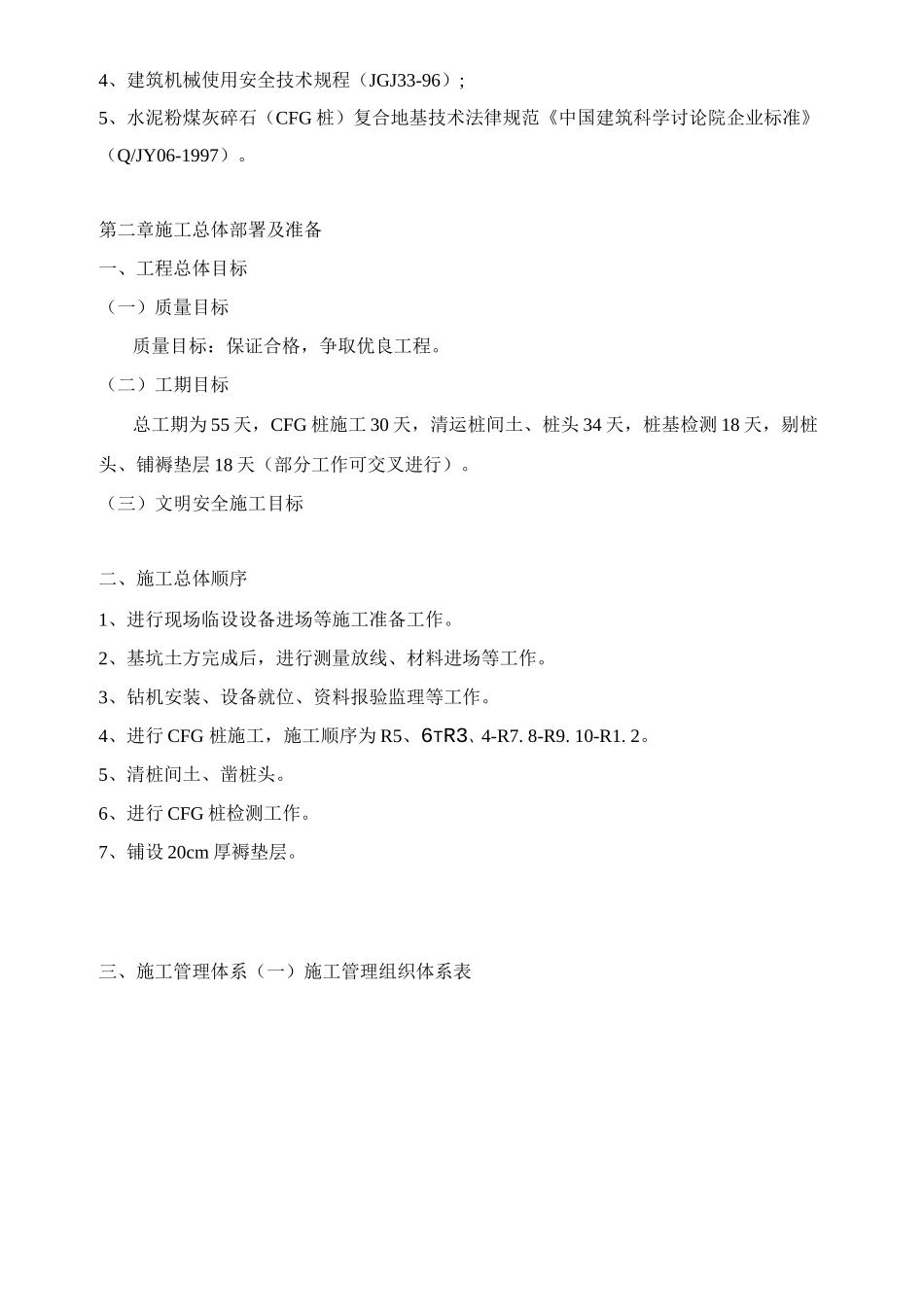

CFG 桩地基处理施工方案第一章工程概况二、编制依据1、该工程岩土工程勘察报告;2、工程测量法律规范(GB526-93);3、施工现场临时用电技术法律规范(JGJ46-88);4、建筑机械使用安全技术规程(JGJ33-96);5、水泥粉煤灰碎石(CFG 桩)复合地基技术法律规范《中国建筑科学讨论院企业标准》(Q/JY06-1997)。第二章施工总体部署及准备一、工程总体目标(一)质量目标质量目标:保证合格,争取优良工程。(二)工期目标总工期为 55 天,CFG 桩施工 30 天,清运桩间土、桩头 34 天,桩基检测 18 天,剔桩头、铺褥垫层 18 天(部分工作可交叉进行)。(三)文明安全施工目标二、施工总体顺序1、进行现场临设设备进场等施工准备工作。2、基坑土方完成后,进行测量放线、材料进场等工作。3、钻机安装、设备就位、资料报验监理等工作。4、进行 CFG 桩施工,施工顺序为 R5、6TR3、4-R7. 8-R9. 10-R1. 2。5、清桩间土、凿桩头。6、进行 CFG 桩检测工作。7、铺设 20cm 厚褥垫层。三、施工管理体系(一)施工管理组织体系表(二)管理人员职责表序号类别人数职能1项目经理1代表公司对项目全面负责,在项目上实施质量方针和经营宗旨,全面履行与业主签定的合同2项目总工1全面审查项目的技术、质量工作3技术负责1主管技术、质量管理工作,负责编制单项施工组织设计、制定图纸自审计划、施工技术交底、参加图纸会审4质量负责2对工程质量进行控制,对不合格品提出自理方案、制定纠正和预防措施并监督实施、组织质量等级评定5安全负责1组织现场的安全、劳动纪律、文明施工教育,制定相应的规章制度并负责监督检查6材料负责1负责采购材料、半成品、设备,并作好验证、保管、试验、标识、发送管理工作7资料员1负责施工中的全面技术文档整理、发放和保存8施工负责1负责与各班组进行安全、质量、劳动纪律、文明施工教育,严格根据有关技术及法律规范要求进行施工,保证施工质量及进度四、施工前准备(一)技术准备1、根据业主提供的地质资料,对原有设计和施工方案进行进一步调整和深化,并进行交底。逐级进行技术交底,指导施工。2、组织各部门有关人员仔细学习施工图纸和设计方案,掌握施工的形式和特点,复核需要采纳的新技术,同时审查加工订货有何特别要求。3、组织所有技术人员仔细学习新法律规范、新规程、积极推广应用建设部推广的十大新技术,积极学习,吸收国内外的先进施工经验,充分利用已有先进的技术,提高该工程施工的科技含量。4...
