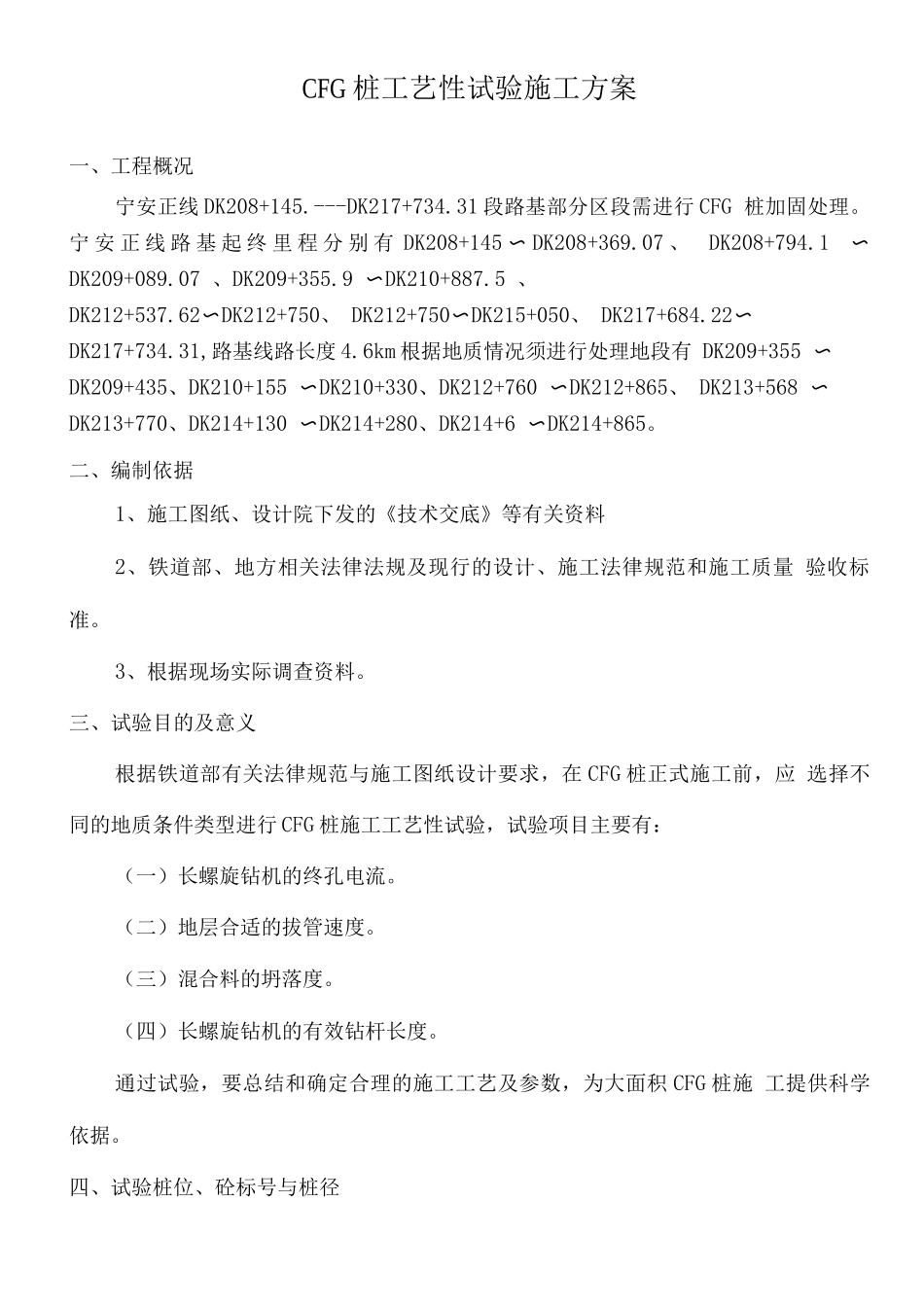

CFG 桩工艺性试验施工方案一、工程概况宁安正线 DK208+145
---DK217+734
31 段路基部分区段需进行 CFG 桩加固处理
宁 安 正 线 路 基 起 终 里 程 分 别 有 DK208+145 〜 DK208+369
07 、 DK208+794
1 〜DK209+089
07 、DK209+355
9 〜DK210+887
5 、DK212+537
62〜DK212+750、 DK212+750〜DK215+050、 DK217+684
22 〜DK217+734
31,路基线路长度 4
6km 根据地质情况须进行处理地段有 DK209+355 〜DK209+435、DK210+155 〜DK210+330、DK212+760 〜DK212+865、 DK213+568 〜DK213+770、DK214+130 〜DK214+280、DK214+6 〜DK214+865
二、编制依据1、施工图纸、设计院下发的《技术交底》等有关资料2、铁道部、地方相关法律法规及现行的设计、施工法律规范和施工质量 验收标准
3、根据现场实际调查资料
三、试验目的及意义根据铁道部有关法律规范与施工图纸设计要求,在 CFG 桩正式施工前,应 选择不同的地质条件类型进行 CFG 桩施工工艺性试验,试验项目主要有:(一)长螺旋钻机的终孔电流
(二)地层合适的拔管速度
(三)混合料的坍落度
(四)长螺旋钻机的有效钻杆长度
通过试验,要总结和确定合理的施工工艺及参数,为大面积 CFG 桩施 工提供科学依据

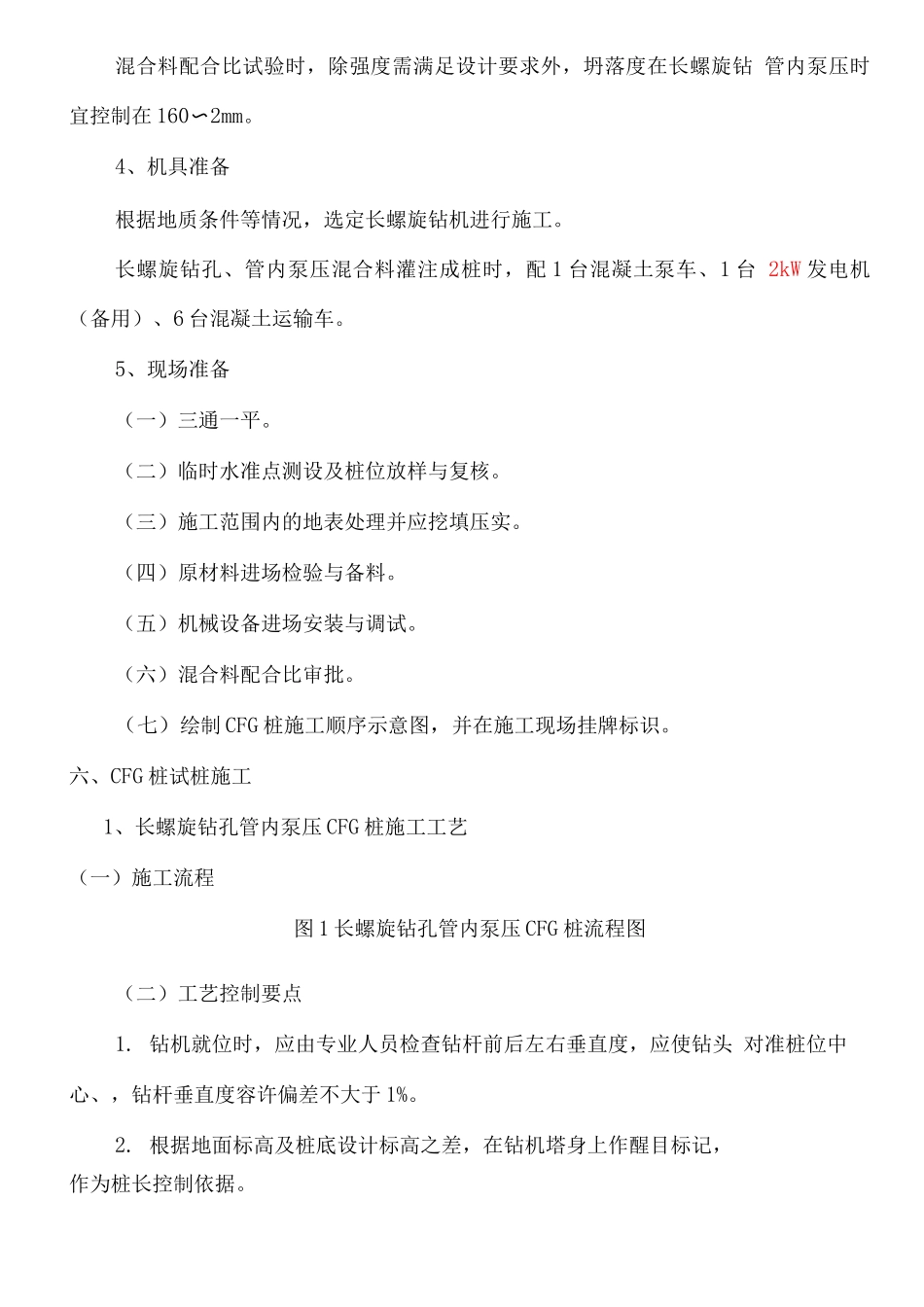

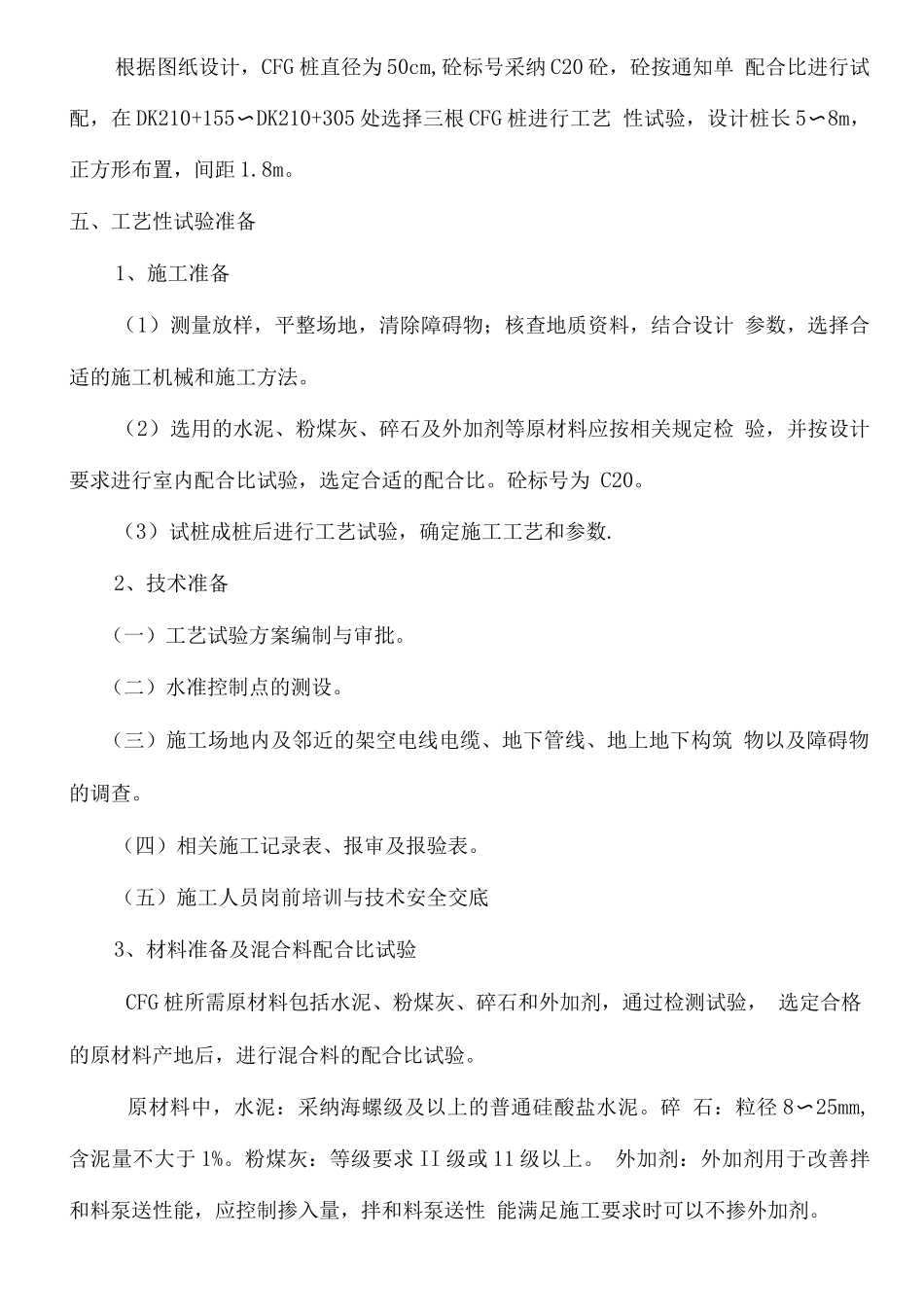

四、试验桩位、砼标号与桩径根据图纸设计,CFG 桩直径为 50cm,砼标号采纳 C20 砼,砼按通知单 配合比进行试配,在 DK210+155〜DK210+305 处选择三根 CFG 桩进行工艺 性试验,设计桩长 5〜8m,正方形布置,间距 1
五、工艺性试验准备1、施工准
