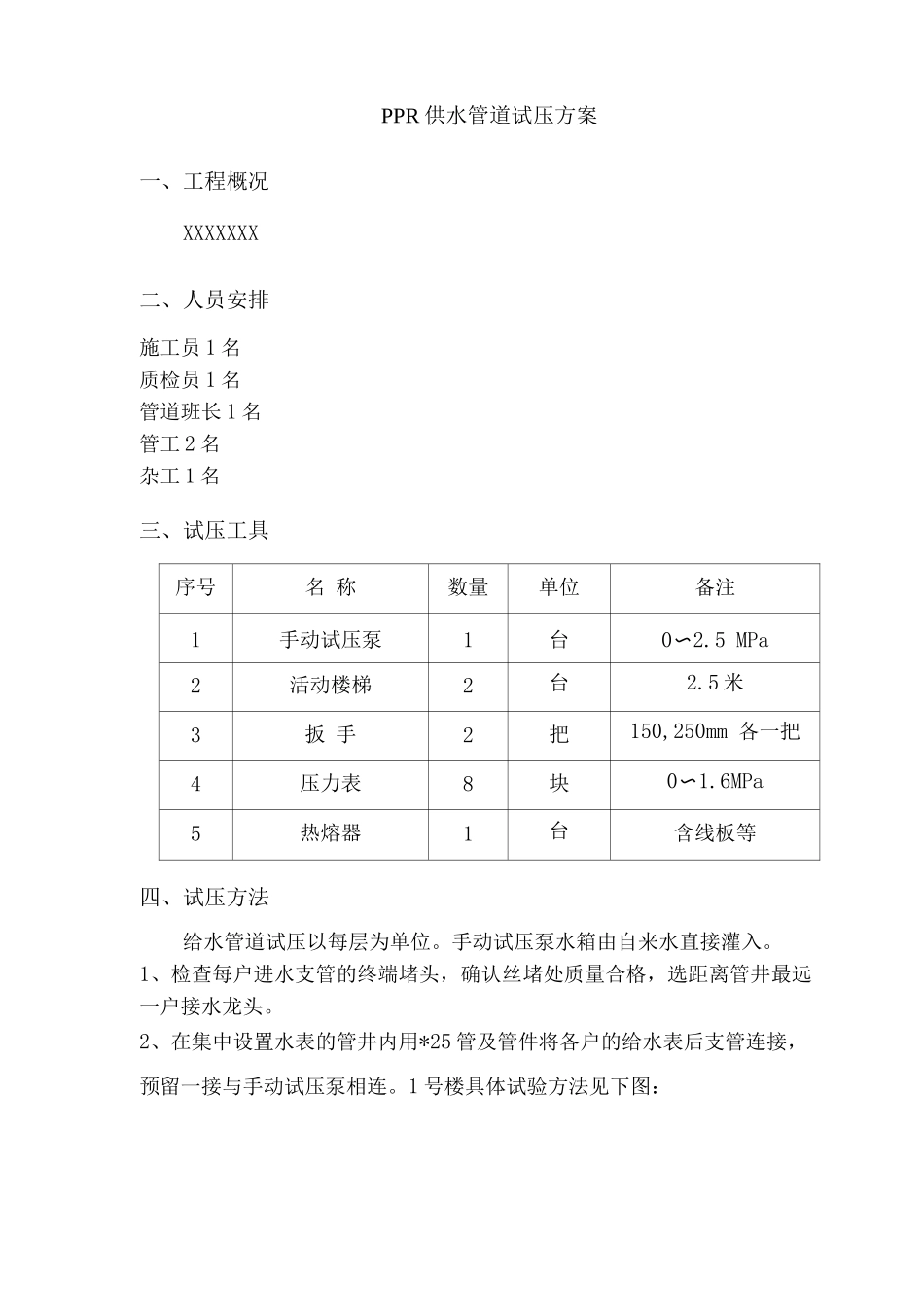

PPR 供水管道试压方案一、工程概况XXXXXXX二、人员安排施工员 1 名质检员 1 名管道班长 1 名管工 2 名杂工 1 名三、试压工具序号名 称数量单位备注1手动试压泵1台0〜2
5 MPa2活动楼梯2台2
5 米3扳 手2把150,250mm 各一把4压力表8块0〜1
6MPa5热熔器1台含线板等四、试压方法给水管道试压以每层为单位
手动试压泵水箱由自来水直接灌入
1、检查每户进水支管的终端堵头,确认丝堵处质量合格,选距离管井最远 一户接水龙头
2、在集中设置水表的管井内用*25 管及管件将各户的给水表后支管连接,预留一接与手动试压泵相连

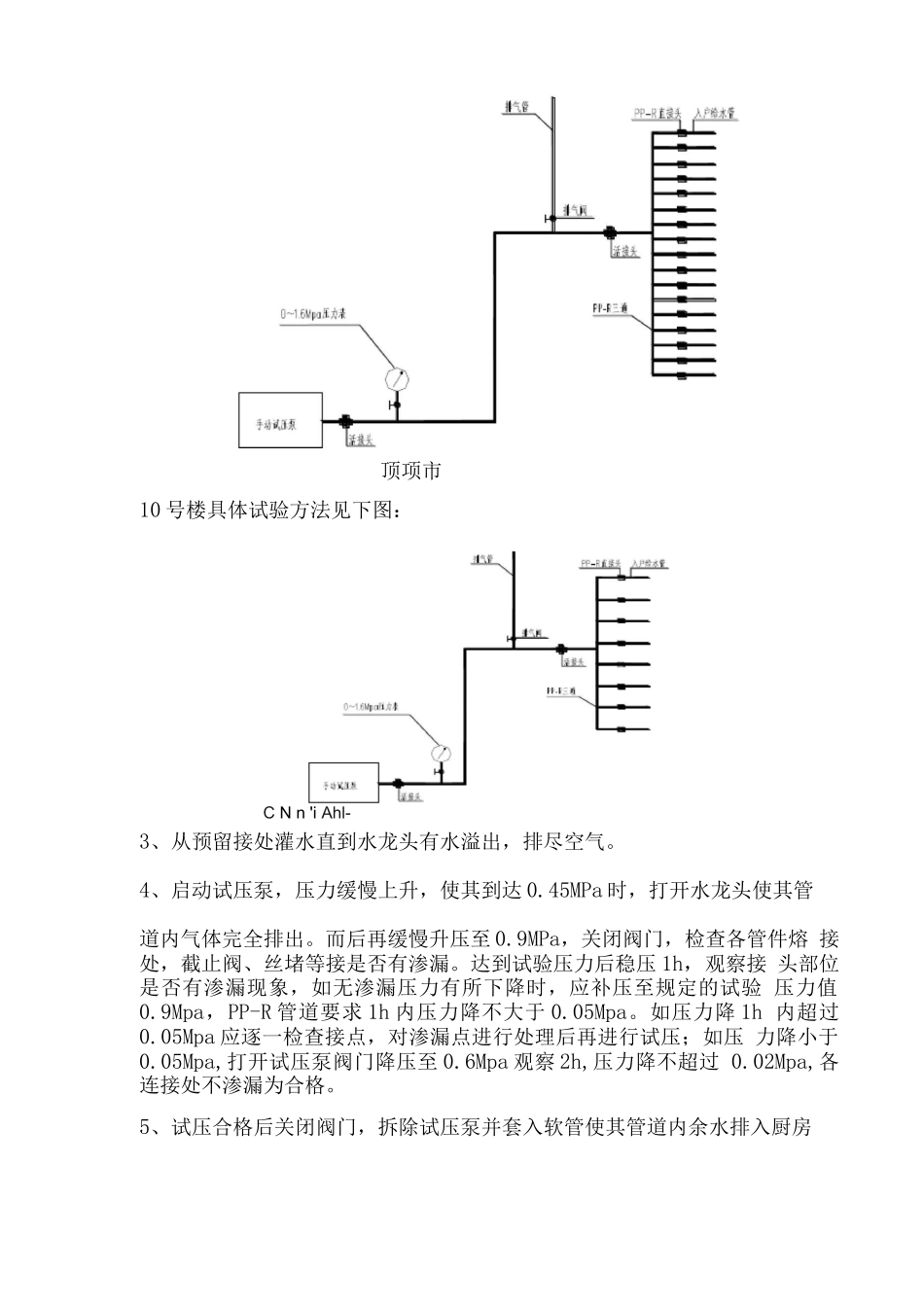

1 号楼具体试验方法见下图:顶项市10 号楼具体试验方法见下图:C N n 'i Ahl-3、从预留接处灌水直到水龙头有水溢出,排尽空气
4、启动试压泵,压力缓慢上升,使其到达 0
45MPa 时,打开水龙头使其管道内气体完全排出
而后再缓慢升压至 0
9MPa,关闭阀门,检查各管件熔 接处,截止阀、丝堵等接是否有渗漏
达到试验压力后稳压 1h,观察接 头部位是否有渗漏现象,如无渗漏压力有所下降时,应补压至规定的试验 压力值0
9Mpa,PP-R 管道要求 1h 内压力降不大于 0
如压力降 1h 内超过0
05Mpa 应逐一检查接点,对渗漏点进行处理后再进行试压;如压 力降小于0
05Mpa,打开试压泵阀门降压至 0
6Mpa 观察 2h,压力降不超过 0
02Mpa,各连接处不渗漏为合格
5、试压合格后关闭阀门,拆除试压泵并套入软管使其管道内余水排入厨房 污水管道,据现场实际情况,截断试压管道连接合并处,以备水表安装和 水表后水平短支管安装,并根据实际情况报废临时试压接连装置

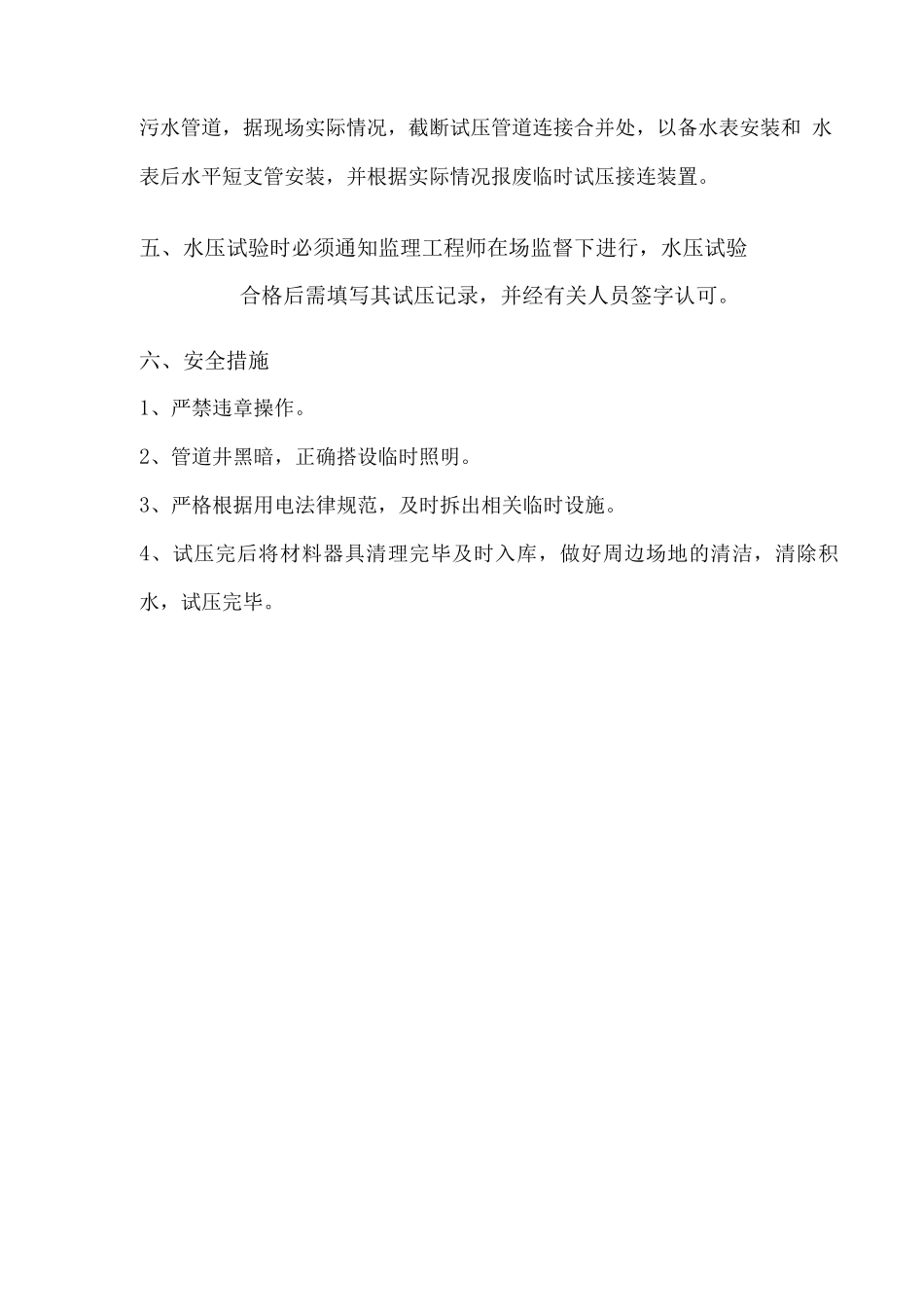

五、水压试验时必须通知监理工程师在场监督下进行,水压试验合格后需填写其试压记录,并经有关人员签字认可
六、安全措施1、严禁违章操作
