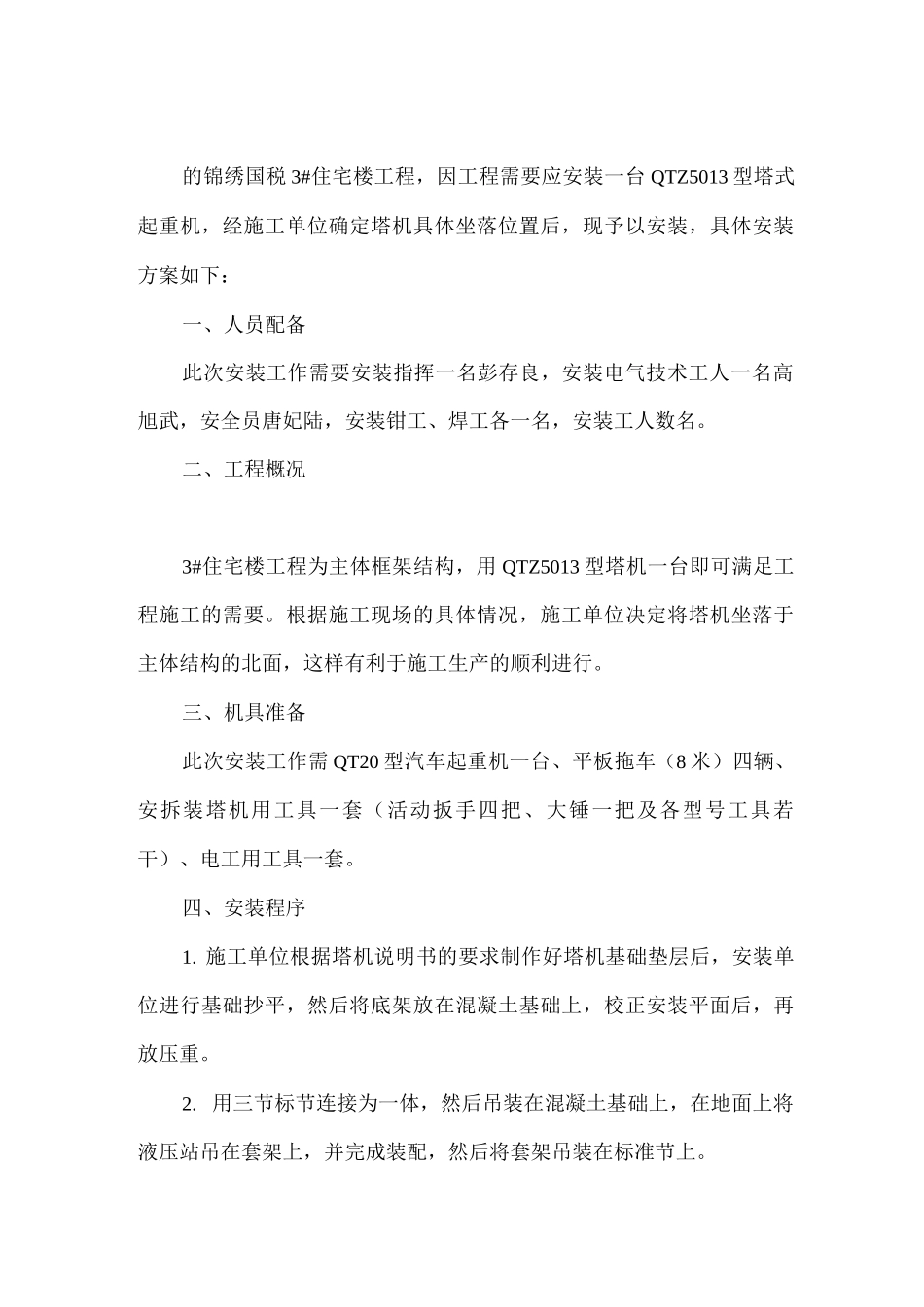

QTZ5013 塔式起重机安装方案实例的锦绣国税 3#住宅楼工程,因工程需要应安装一台 QTZ5013 型塔式起重机,经施工单位确定塔机具体坐落位置后,现予以安装,具体安装方案如下:一、人员配备此次安装工作需要安装指挥一名彭存良,安装电气技术工人一名高旭武,安全员唐妃陆,安装钳工、焊工各一名,安装工人数名
二、工程概况3#住宅楼工程为主体框架结构,用 QTZ5013 型塔机一台即可满足工程施工的需要
根据施工现场的具体情况,施工单位决定将塔机坐落于主体结构的北面,这样有利于施工生产的顺利进行
三、机具准备此次安装工作需 QT20 型汽车起重机一台、平板拖车(8 米)四辆、安拆装塔机用工具一套(活动扳手四把、大锤一把及各型号工具若干)、电工用工具一套
四、安装程序1
施工单位根据塔机说明书的要求制作好塔机基础垫层后,安装单位进行基础抄平,然后将底架放在混凝土基础上,校正安装平面后,再放压重
用三节标节连接为一体,然后吊装在混凝土基础上,在地面上将液压站吊在套架上,并完成装配,然后将套架吊装在标准节上

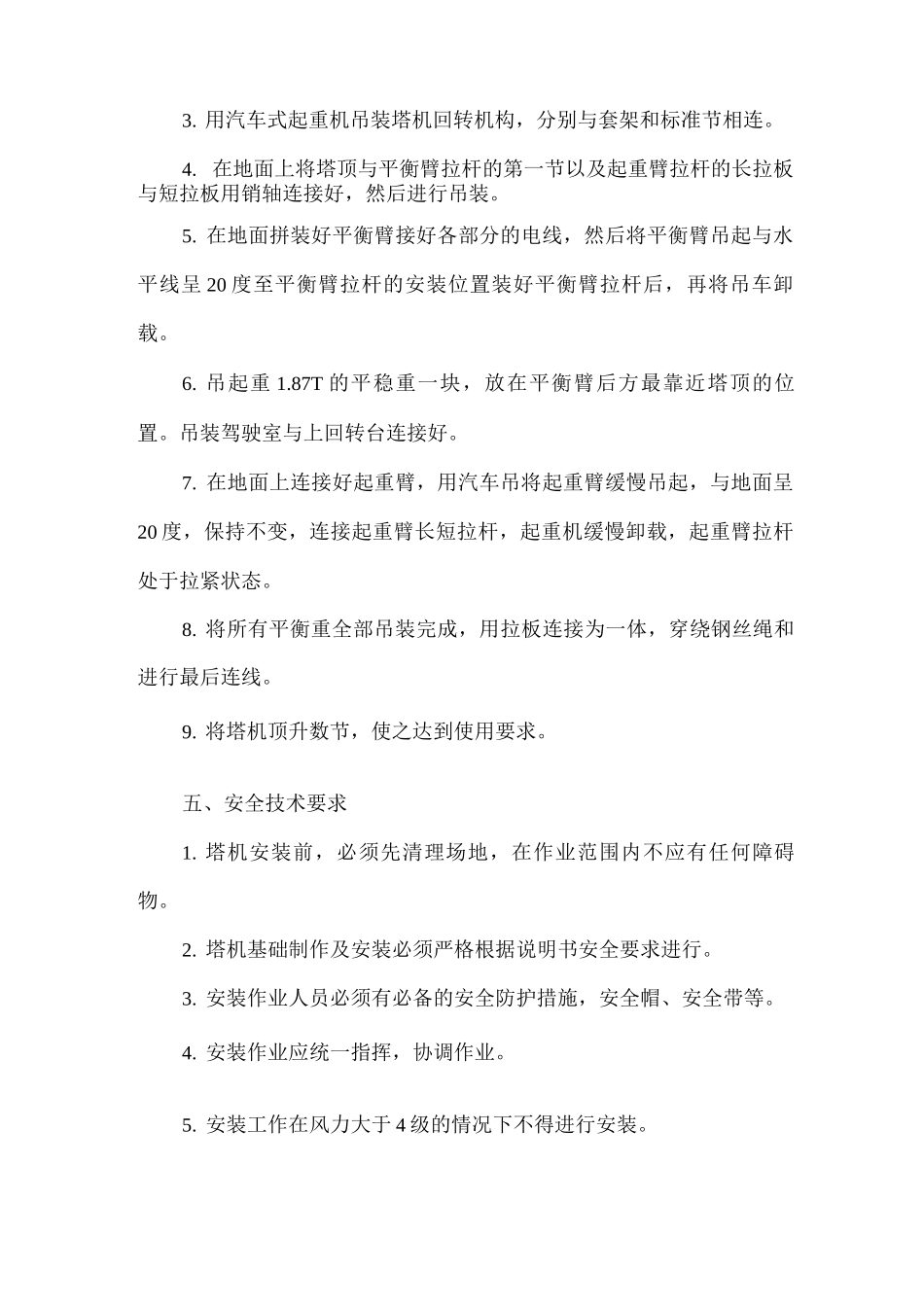

用汽车式起重机吊装塔机回转机构,分别与套架和标准节相连
在地面上将塔顶与平衡臂拉杆的第一节以及起重臂拉杆的长拉板与短拉板用销轴连接好,然后进行吊装
在地面拼装好平衡臂接好各部分的电线,然后将平衡臂吊起与水平线呈 20 度至平衡臂拉杆的安装位置装好平衡臂拉杆后,再将吊车卸载
87T 的平稳重一块,放在平衡臂后方最靠近塔顶的位置
吊装驾驶室与上回转台连接好
在地面上连接好起重臂,用汽车吊将起重臂缓慢吊起,与地面呈20 度,保持不变,连接起重臂长短拉杆,起重机缓慢卸载,起重臂拉杆处于拉紧状态
将所有平衡重全部吊装完成,用拉板连接为一体,穿绕钢丝绳和进行最后连线
将塔机顶升数节,使之达到使用要求
五、安全技术要求1
