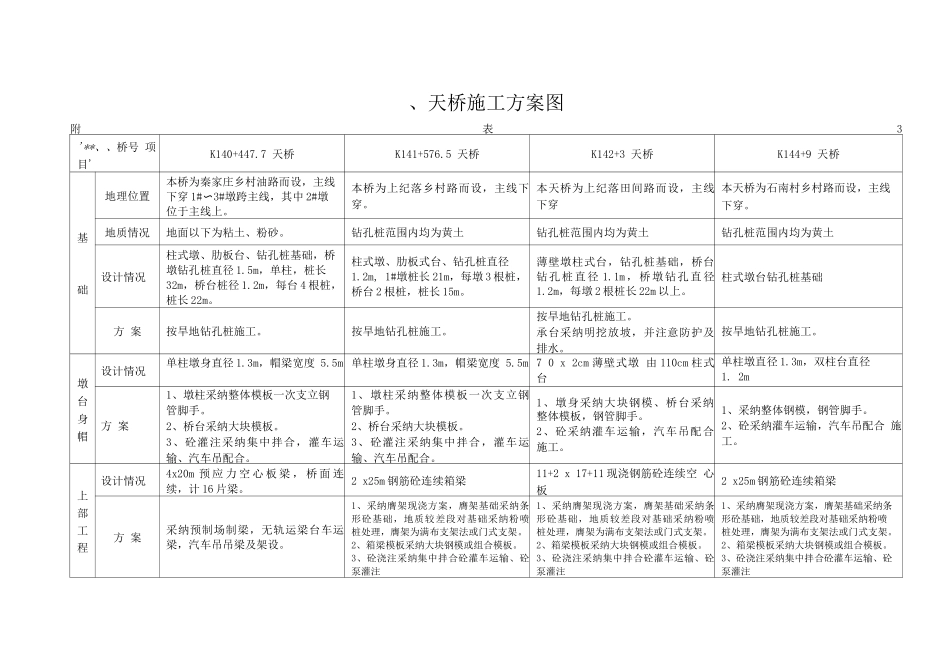

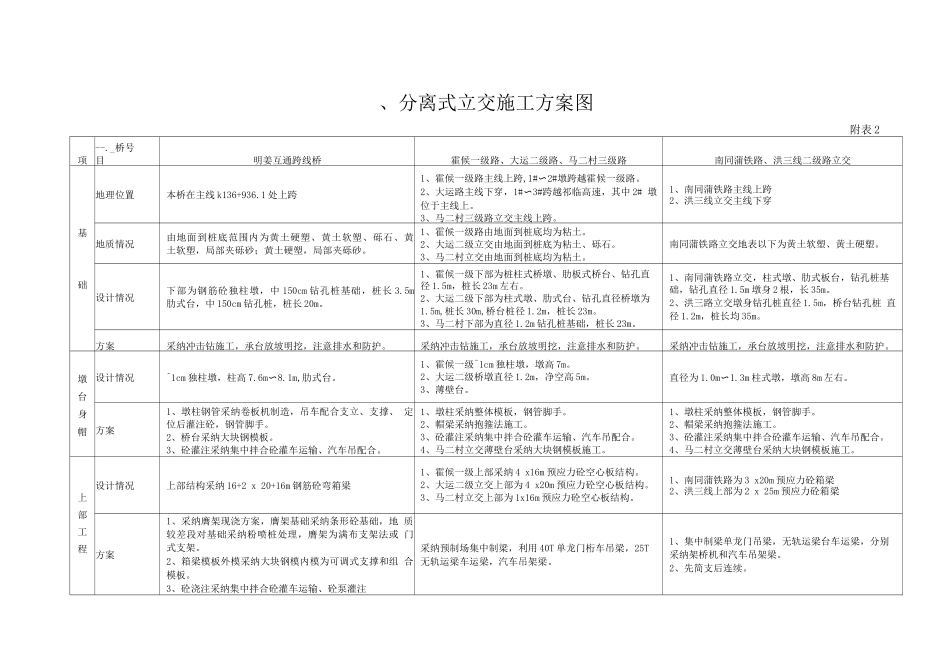

一、桥梁工程施工方案表附表 1'**、、桥号 项目'马牧汾河特大桥马牧南涧河大桥马一北涧河中桥基础地理位置9#〜15#墩位于河堤内,其中 10#〜11#位于主河 槽,多为浅滩,0#〜8#和 17#〜22#均在堤外。1#〜2#墩位于主河槽,3#墩位于浅滩,0#、4# 台位于堤岸。1#、2#墩位于主河槽,0#、3#台位于堤岸。地质情况由地表到桩底范围内为亚粘土、卵石、砾石、 黄土由地面到桩底范围内为亚粘土砾石由地表到桩底范围内为亚粘土、砾石设计情况钻孔桩基础,桩径除 0#台为中 150cm 外,其余 均为中 120cm,钻孔桩各墩台均 6 根,分左右幅, 桩长 20〜24m,承台底面深 3m 左右。桥墩基础为直径 1.5m 钻孔桩,每墩 3 根,桩 长46m,桥台桩基为直径 1.2m,每台 6 根,桩 长 32m。墩身钻孔桩直径为 1.5m,每墩 3 根,桩长分 别为 38m 和 47m,桥台桩径 1.5m,每墩 6 根, 桩长 31m,系梁埋深 2.5m 左右。方 案1、10#、11#墩按编织袋围堰筑岛,再按干处钻 孔桩施工,枯水期施工。2、其余墩台按干处钻孔桩施工,其中 9#〜15# 枯水期施工。3、承台采纳放坡明挖,并注意基础排水,8#、 16#墩施工会对河堤有扰动,施工完毕应将河堤 及时恢复原状。1、1#、2#墩按编织袋围堰筑岛,再按干处钻 孔施工。2、承台系梁 1#〜3#墩枯水期施工,采纳放坡 明挖,并注意基坑排水,坑深超过 3m 设支护。1、1#、2#墩按编织袋围堰筑岛,再按干处 钻孔施工。2、承台系梁 1#〜3#墩枯水期施工,采纳放 坡明挖,并注意基坑排水,坑深超过 3m 设 支护。墩 台 身 帽设计情况直径 1.4m,圆柱式桥墩、板式台、墩高 10m 左 右单排三桩三柱式墩身,肋式台,墩高 14m 左右, 墩身圆柱直径为 1.4m。柱式墩,圆柱直径为 1.3m,墩高 10、12m, 肋式台。方 案1、钢管脚手整体钢模,高度 6m 以内一次支立, 高度大于 6m 分二次支立。2、帽梁采纳抱箍法施工3、砼灌注采纳砼灌车运输、汽车吊配合。1、钢管脚手,整体模板,模板分二次支立。2、帽梁采纳抱箍法施工。3、砼灌注采纳砼灌车运输、汽车吊配合。1、钢管脚手,整体模板,模板分二次支立。2、帽梁采纳抱箍法施工。3、砼灌注采纳砼灌车运输、汽车吊配合。上 部 工程设计情况25m 预应力砼先简支后连续空心、板梁,中部为 5 x25 米一联,边部为 6x25 米一联,共四联。本桥上部为 4 孔 25m 先简支后连续空心板本桥上部为 3 孔 25m 先简支后连续空心、板梁方...
