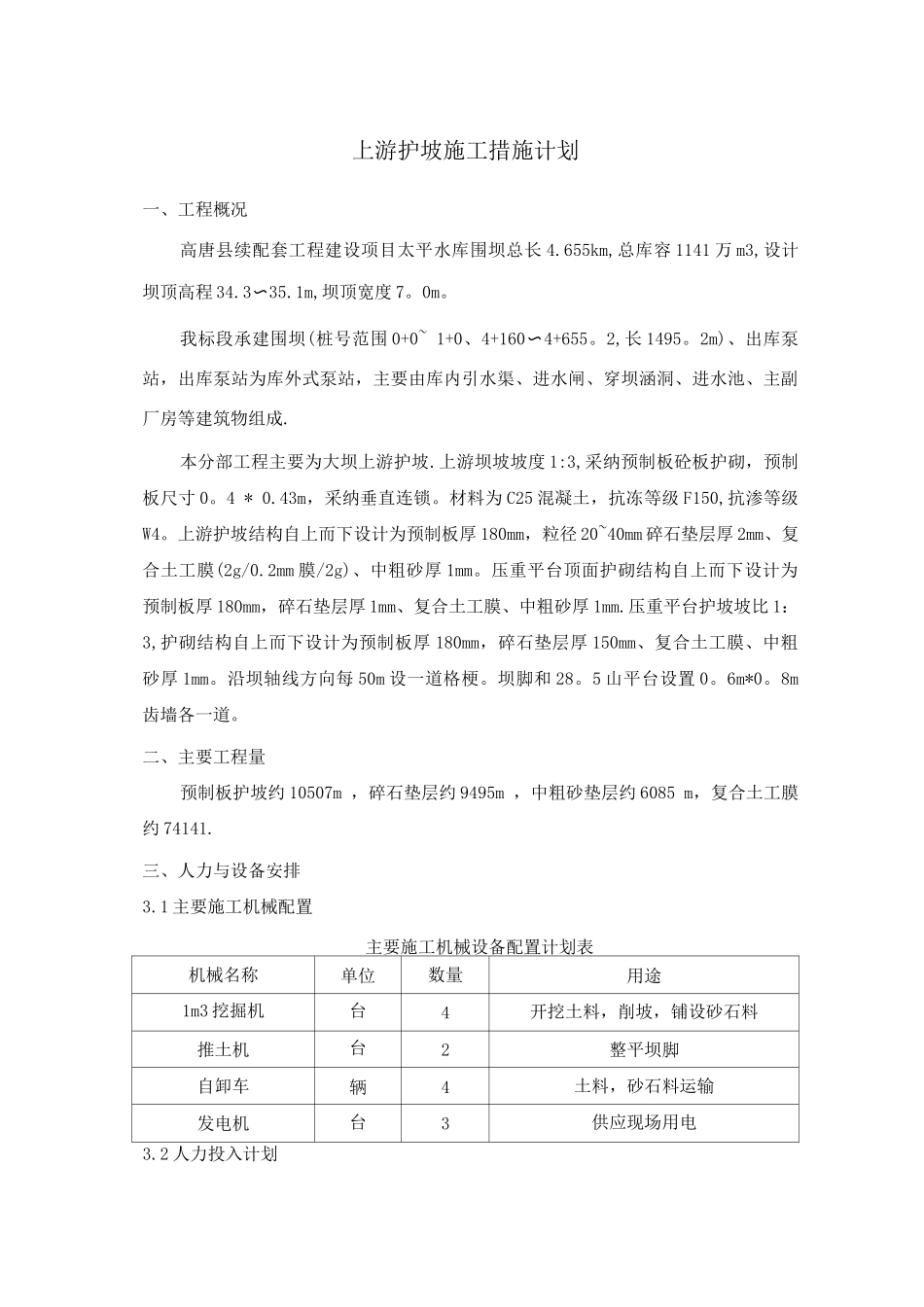

上游护坡施工措施计划一、工程概况高唐县续配套工程建设项目太平水库围坝总长 4
655km,总库容 1141 万 m3,设计坝顶高程 34
1m,坝顶宽度 7
我标段承建围坝(桩号范围 0+0~ 1+0、4+160〜4+655
2,长 1495
2m)、出库泵站,出库泵站为库外式泵站,主要由库内引水渠、进水闸、穿坝涵洞、进水池、主副厂房等建筑物组成
本分部工程主要为大坝上游护坡
上游坝坡坡度 1:3,采纳预制板砼板护砌,预制板尺寸 0
43m,采纳垂直连锁
材料为 C25 混凝土,抗冻等级 F150,抗渗等级W4
上游护坡结构自上而下设计为预制板厚 180mm,粒径 20~40mm 碎石垫层厚 2mm、复合土工膜(2g/0
2mm 膜/2g)、中粗砂厚 1mm
压重平台顶面护砌结构自上而下设计为预制板厚 180mm,碎石垫层厚 1mm、复合土工膜、中粗砂厚 1mm
压重平台护坡坡比 1: 3,护砌结构自上而下设计为预制板厚 180mm,碎石垫层厚 150mm、复合土工膜、中粗砂厚 1mm
沿坝轴线方向每 50m 设一道格梗
坝脚和 28
5 山平台设置 0
8m齿墙各一道
二、主要工程量预制板护坡约 10507m ,碎石垫层约 9495m ,中粗砂垫层约 6085 m,复合土工膜约 74141

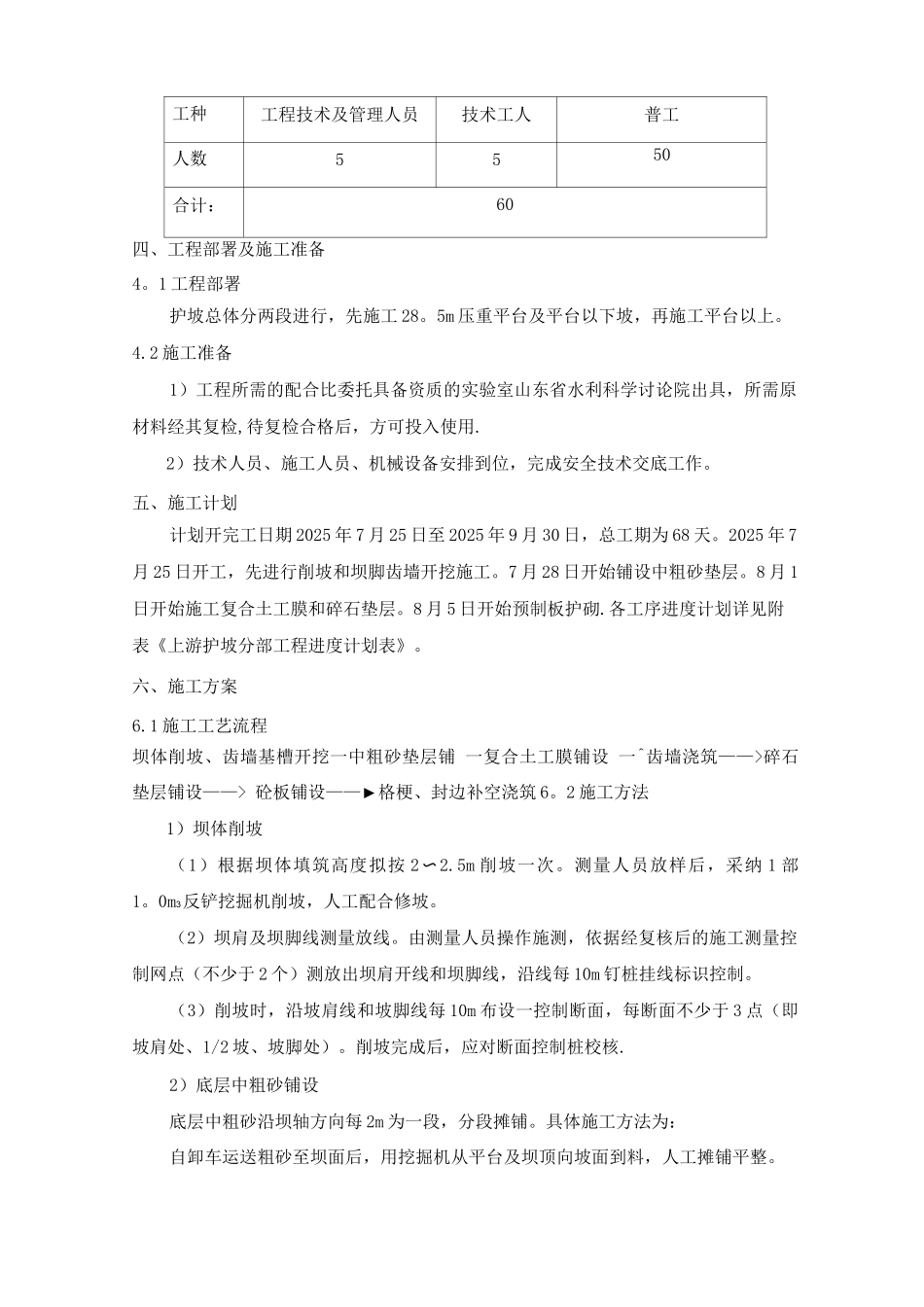

三、人力与设备安排3
1 主要施工机械配置主要施工机械设备配置计划表机械名称单位数量用途1m3 挖掘机台4开挖土料,削坡,铺设砂石料推土机台2整平坝脚自卸车辆4土料,砂石料运输发电机台3供应现场用电3
2 人力投入计划工种工程技术及管理人员技术工人普工人数5550合计:60四、工程部署及施工准备4
1 工程部署护坡总体分两段进行,先施工 28
5m 压重平台及平台以下坡,再施工平台以上
2 施工准备1)工程所需的配合比委托具备资质的实验室山东省
