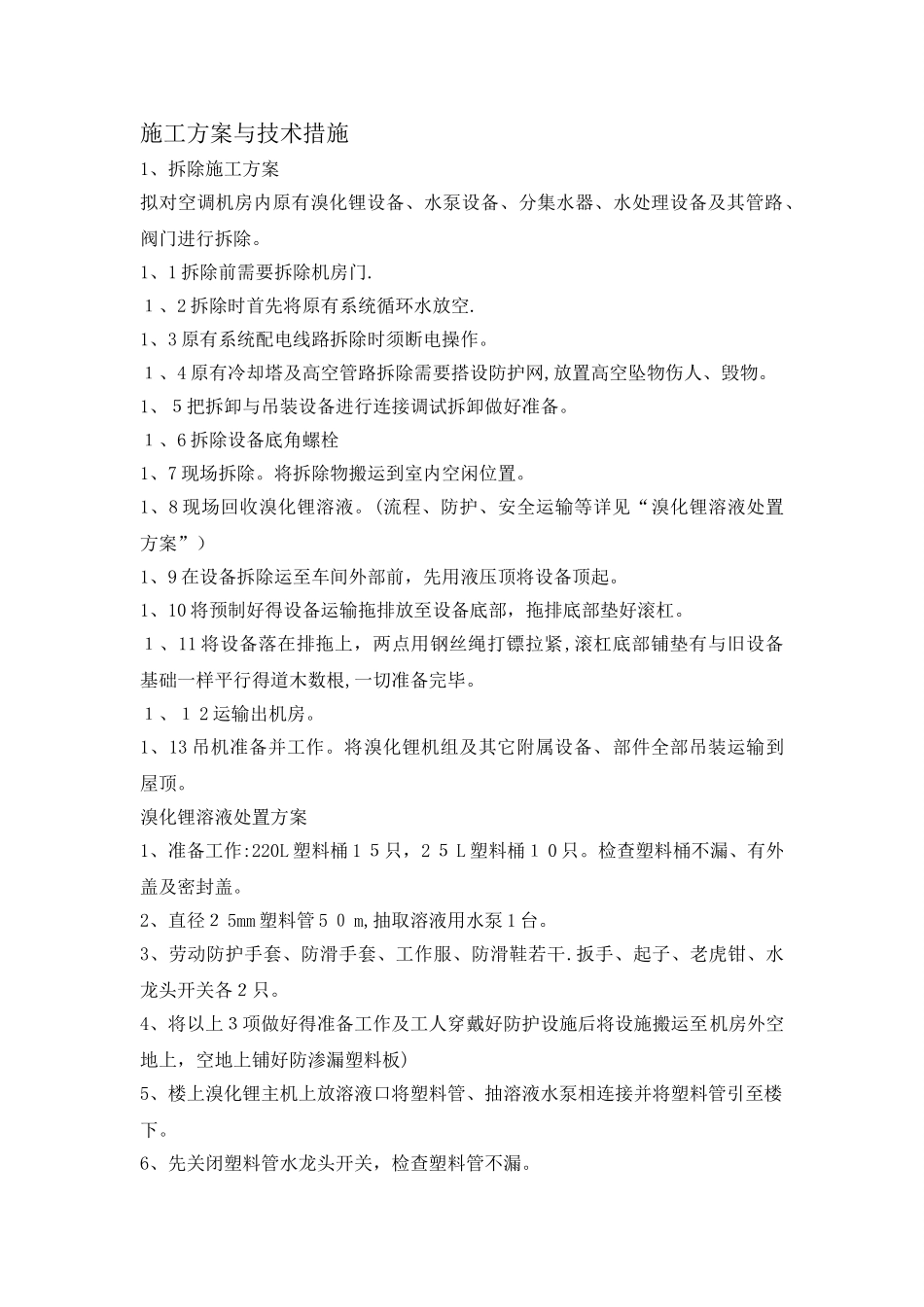

施工方案与技术措施1、拆除施工方案拟对空调机房内原有溴化锂设备、水泵设备、分集水器、水处理设备及其管路、阀门进行拆除
1、1 拆除前需要拆除机房门
1、2 拆除时首先将原有系统循环水放空
1、3 原有系统配电线路拆除时须断电操作
1、4 原有冷却塔及高空管路拆除需要搭设防护网,放置高空坠物伤人、毁物
1、5把拆卸与吊装设备进行连接调试拆卸做好准备
1、6 拆除设备底角螺栓1、7 现场拆除
将拆除物搬运到室内空闲位置
1、8 现场回收溴化锂溶液
(流程、防护、安全运输等详见“溴化锂溶液处置方案”)1、9 在设备拆除运至车间外部前,先用液压顶将设备顶起
1、10 将预制好得设备运输拖排放至设备底部,拖排底部垫好滚杠
1、11 将设备落在排拖上,两点用钢丝绳打镖拉紧,滚杠底部铺垫有与旧设备基础一样平行得道木数根,一切准备完毕
1、1 2 运输出机房
1、13 吊机准备并工作
将溴化锂机组及其它附属设备、部件全部吊装运输到屋顶
溴化锂溶液处置方案1、准备工作:220L 塑料桶 1 5只,2 5 L 塑料桶1 0 只
检查塑料桶不漏、有外盖及密封盖
2、直径2 5mm 塑料管 5 0 m,抽取溶液用水泵 1 台
3、劳动防护手套、防滑手套、工作服、防滑鞋若干
扳手、起子、老虎钳、水龙头开关各2只
4、将以上3项做好得准备工作及工人穿戴好防护设施后将设施搬运至机房外空地上,空地上铺好防渗漏塑料板)5、楼上溴化锂主机上放溶液口将塑料管、抽溶液水泵相连接并将塑料管引至楼下
6、先关闭塑料管水龙头开关,检查塑料管不漏
7、排放溴化锂机组真空后打开溶液排放口并启动抽取溶液水泵
8、分别灌装至 2 2 0 L大塑料桶内
(注意:塑料桶内溶液装至离桶口 30cm)9、溶液装好后,目测检查溶液桶不渗漏
桶盖完全密封
10、将装满溶液塑料桶人工装上运输车辆上运出

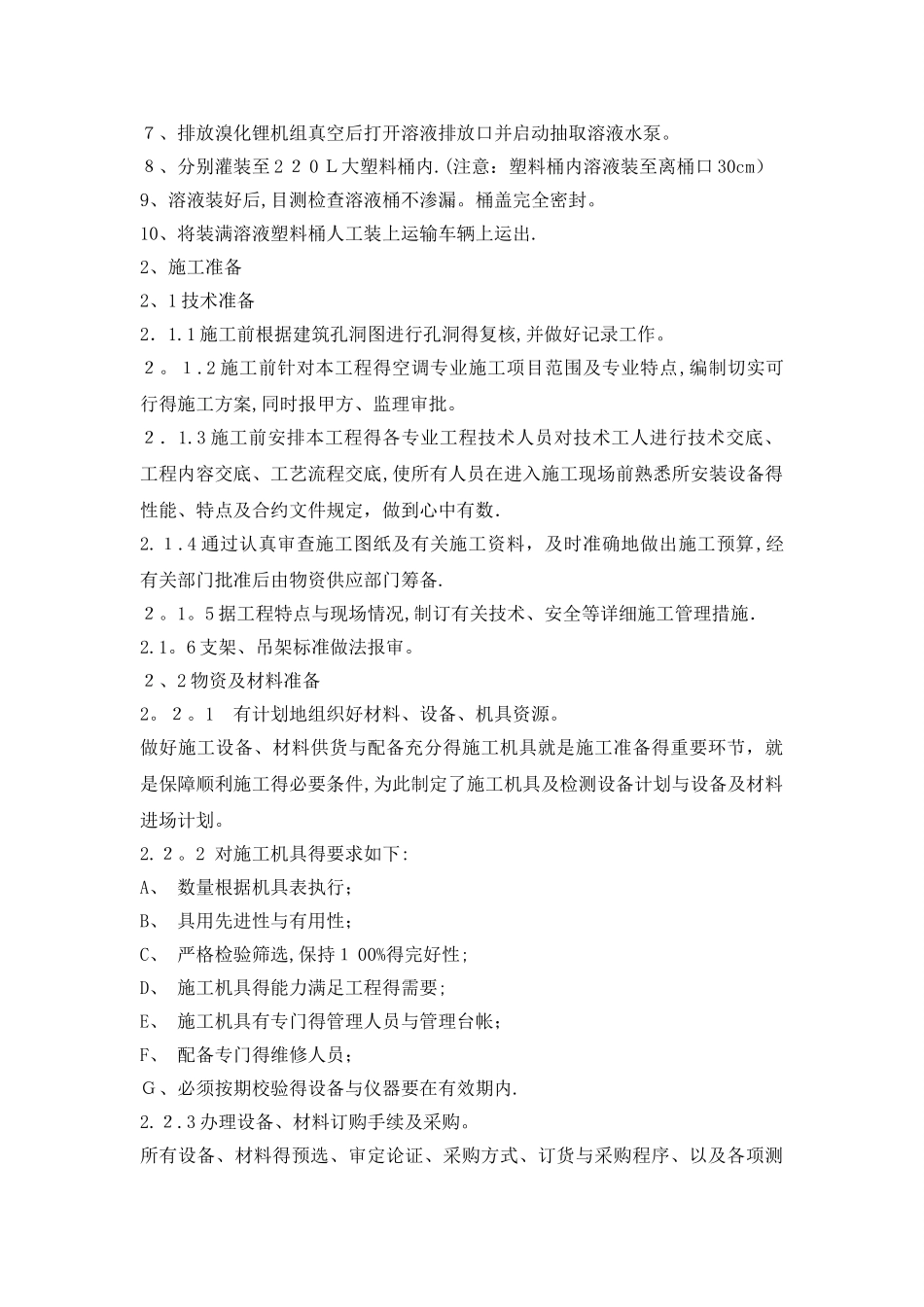

2、施工准备2、1 技术准备2.1
