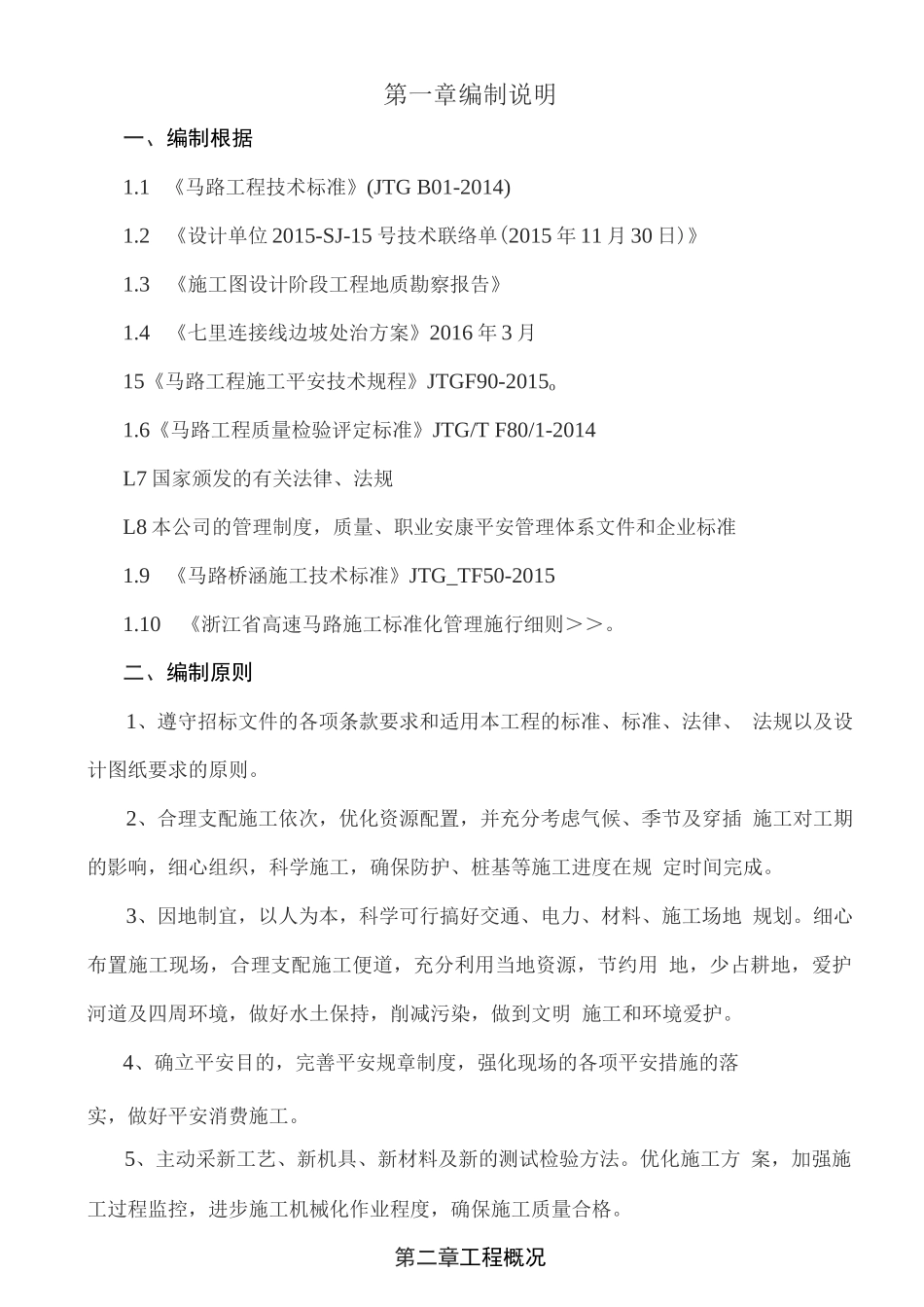

第一章编制说明一、编制根据1
1 《马路工程技术标准》(JTG B01-2014)1
2《设计单位 2015-SJ-15 号技术联络单(2015 年 11 月 30 日)》1
3《施工图设计阶段工程地质勘察报告》1
4《七里连接线边坡处治方案》2016 年 3 月15《马路工程施工平安技术规程》JTGF90-2015o1
6《马路工程质量检验评定标准》JTG/T F80/1-2014L7 国家颁发的有关法律、法规L8 本公司的管理制度,质量、职业安康平安管理体系文件和企业标准1
9《马路桥涵施工技术标准》JTG_TF50-20151
10《浙江省高速马路施工标准化管理施行细则>>
二、编制原则1、遵守招标文件的各项条款要求和适用本工程的标准、标准、法律、 法规以及设计图纸要求的原则
2、合理支配施工依次,优化资源配置,并充分考虑气候、季节及穿插 施工对工期的影响,细心组织,科学施工,确保防护、桩基等施工进度在规 定时间完成
3、因地制宜,以人为本,科学可行搞好交通、电力、材料、施工场地 规划
细心布置施工现场,合理支配施工便道,充分利用当地资源,节约用 地,少占耕地,爱护河道及四周环境,做好水土保持,削减污染,做到文明 施工和环境爱护
4、确立平安目的,完善平安规章制度,强化现场的各项平安措施的落实,做好平安消费施工
5、主动采新工艺、新机具、新材料及新的测试检验方法
优化施工方 案,加强施工过程监控,进步施工机械化作业程度,确保施工质量合格

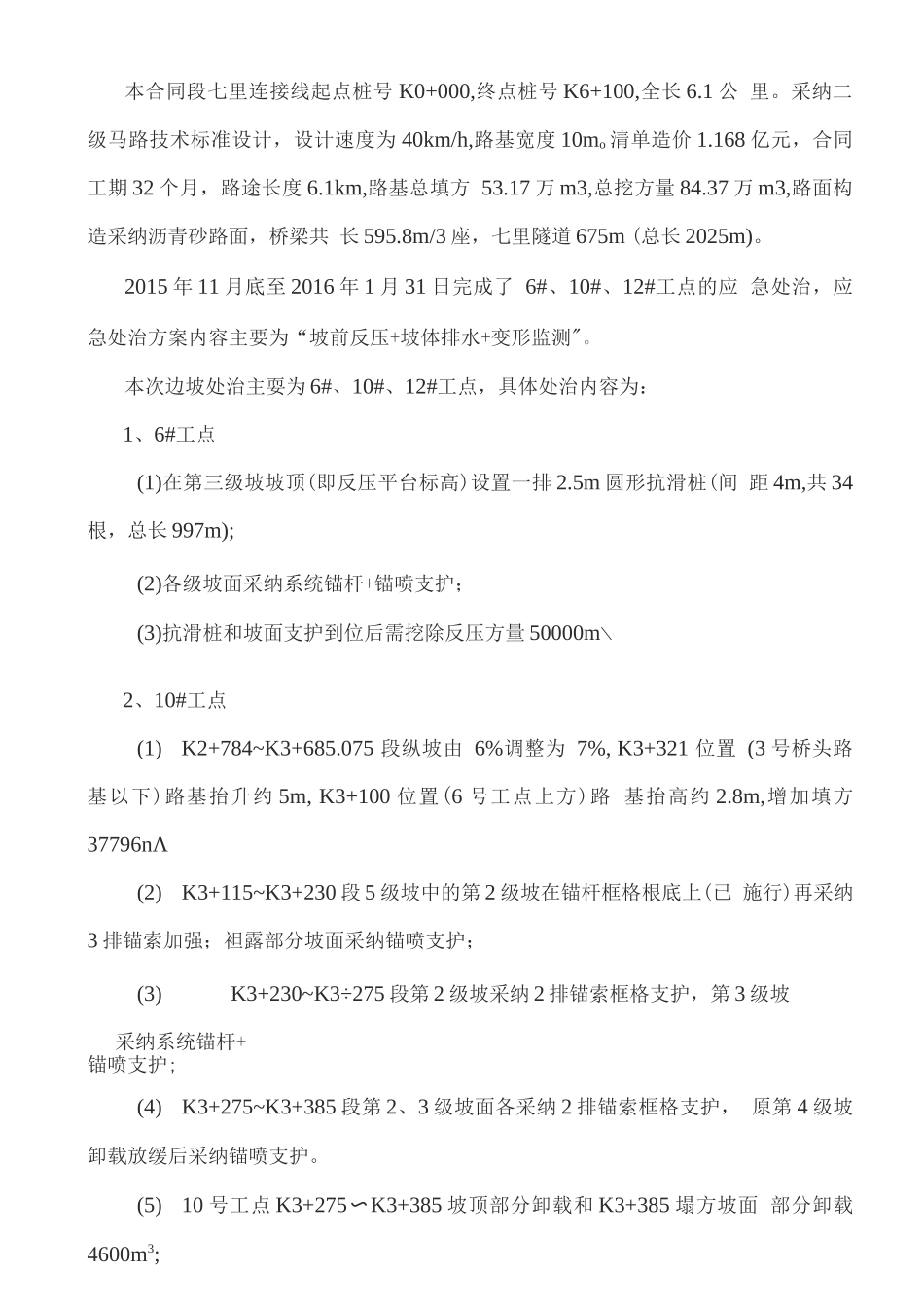

第二章工程概况本合同段七里连接线起点桩号 K0+000,终点桩号 K6+100,全长 6
采纳二级马路技术标准设计,设计速度为 40km/h,路基宽度 10mo 清单造价 1
168 亿元,合同工期 32 个月,路途长度 6
1km,路基总填方 53
17 万 m3,总挖方量 84
37 万 m3,路面构造采纳沥青砂路面,
