临时水仓施工安全技术措施一、工程概况:庞庞塔煤矿 2 号副斜井 750 轨道大巷
随着工作面的掘进,750轨道大巷部分地点出现有渗漏水现象
为满足施工排水需求,经设计单位、建设单位、监理单位同意,决定在 3#、4#交叉点之间施工一临时水仓,全长 60
为了进一步保证下阶段顺利施工,特编制本措施
二、断面设计及支护方式(1)断面设计附图:临时水仓的平、剖面及支护断面图
支护方式1)临时支护放炮后先进行敲帮问顶,找掉顶板及两帮浮石活矸,然后喷射30~50mm 厚 C20 砼作为临时支护,封闭围岩
2)永久支护永久支护采纳锚网喷联合支护

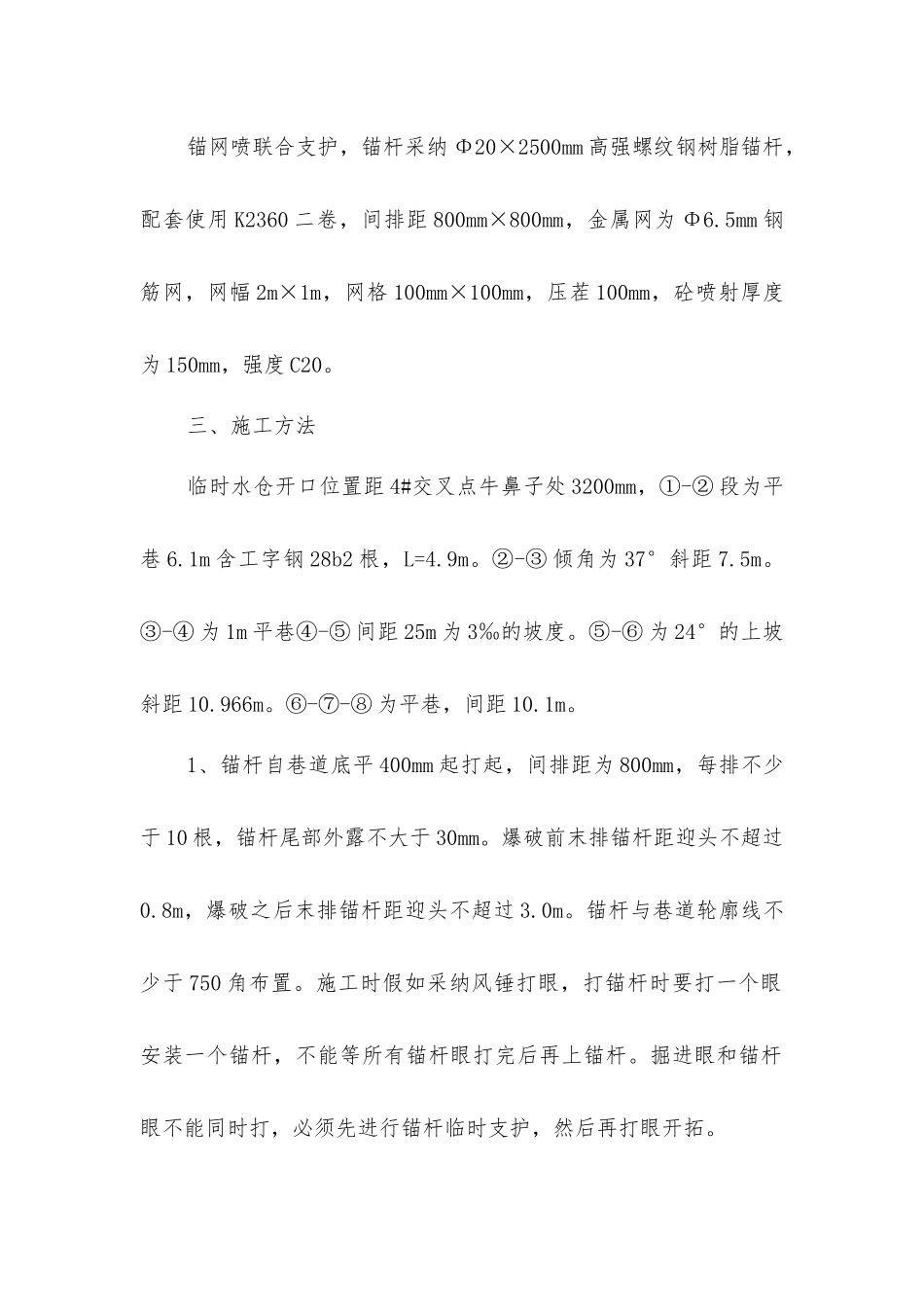

锚网喷联合支护,锚杆采纳 Φ20×2500mm 高强螺纹钢树脂锚杆,配套使用 K2360 二卷,间排距 800mm×800mm,金属网为 Φ6
5mm 钢筋网,网幅 2m×1m,网格 100mm×100mm,压茬 100mm,砼喷射厚度为 150mm,强度 C20
三、施工方法临时水仓开口位置距 4#交叉点牛鼻子处 3200mm,①-② 段为平巷 6
1m 含工字钢 28b2 根,L=4
②-③ 倾角为 37°斜距 7
③-④ 为 1m 平巷④-⑤ 间距 25m 为 3‰的坡度
⑤-⑥ 为 24°的上坡斜距 10
⑥-⑦-⑧ 为平巷,间距 10
1、锚杆自巷道底平 400mm 起打起,间排距为 800mm,每排不少于 10 根,锚杆尾部外露不大于 30mm
爆破前末排锚杆距迎头不超过0
8m,爆破之后末排锚杆距迎头不超过 3
锚杆与巷道轮廓线不少于 750 角布置
施工时假如采纳风锤打眼,打锚杆时要打一个眼安装一个锚杆,不能等所有锚杆眼打完后再上锚杆
掘进眼和锚杆眼不能同时打,必须先进行锚杆临时支护,然后再打眼开拓

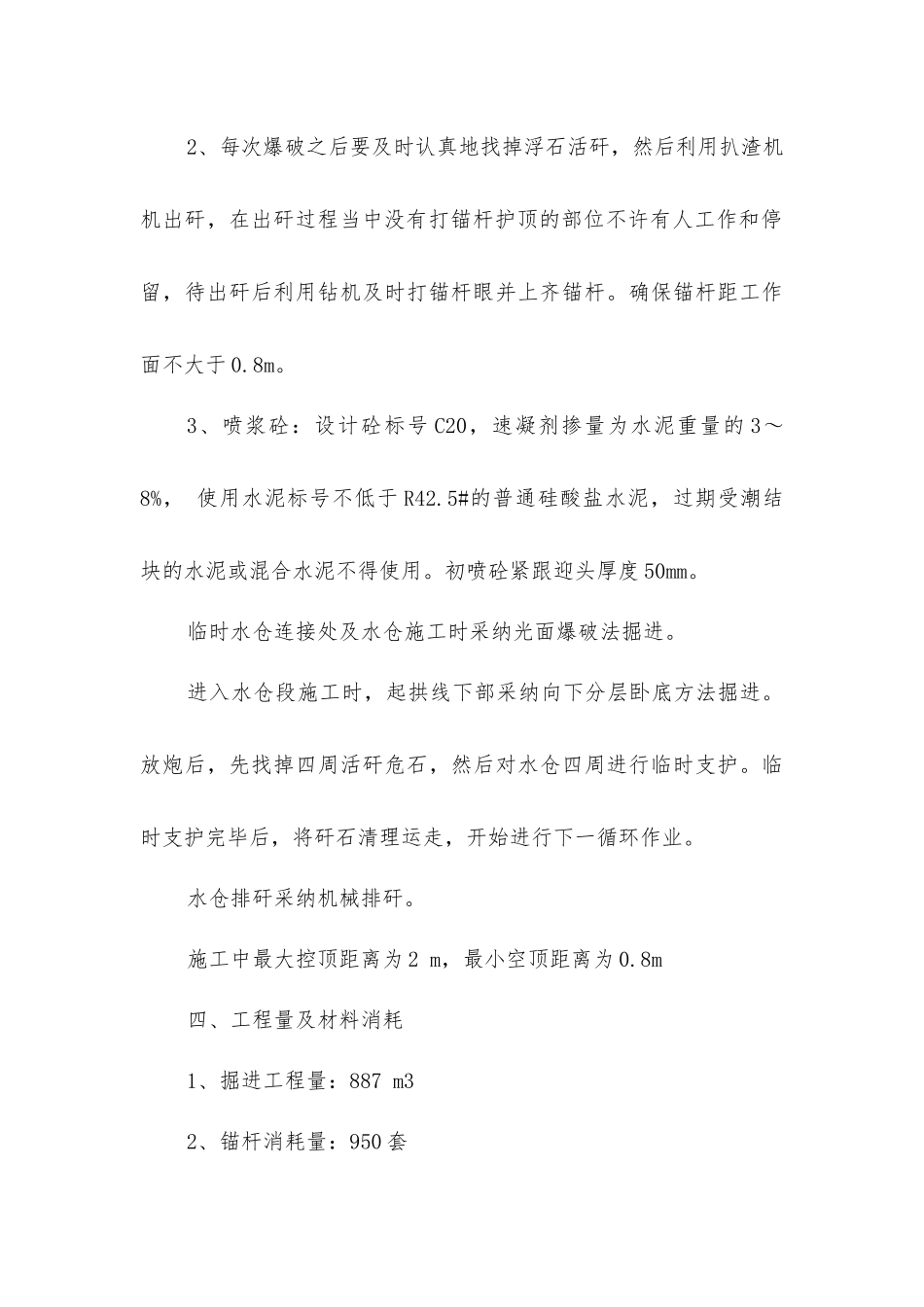

2、每次爆破之后要及时认真地找掉浮石活矸,然后利用扒渣机机出矸,在出矸过程当中没有打锚杆护顶
