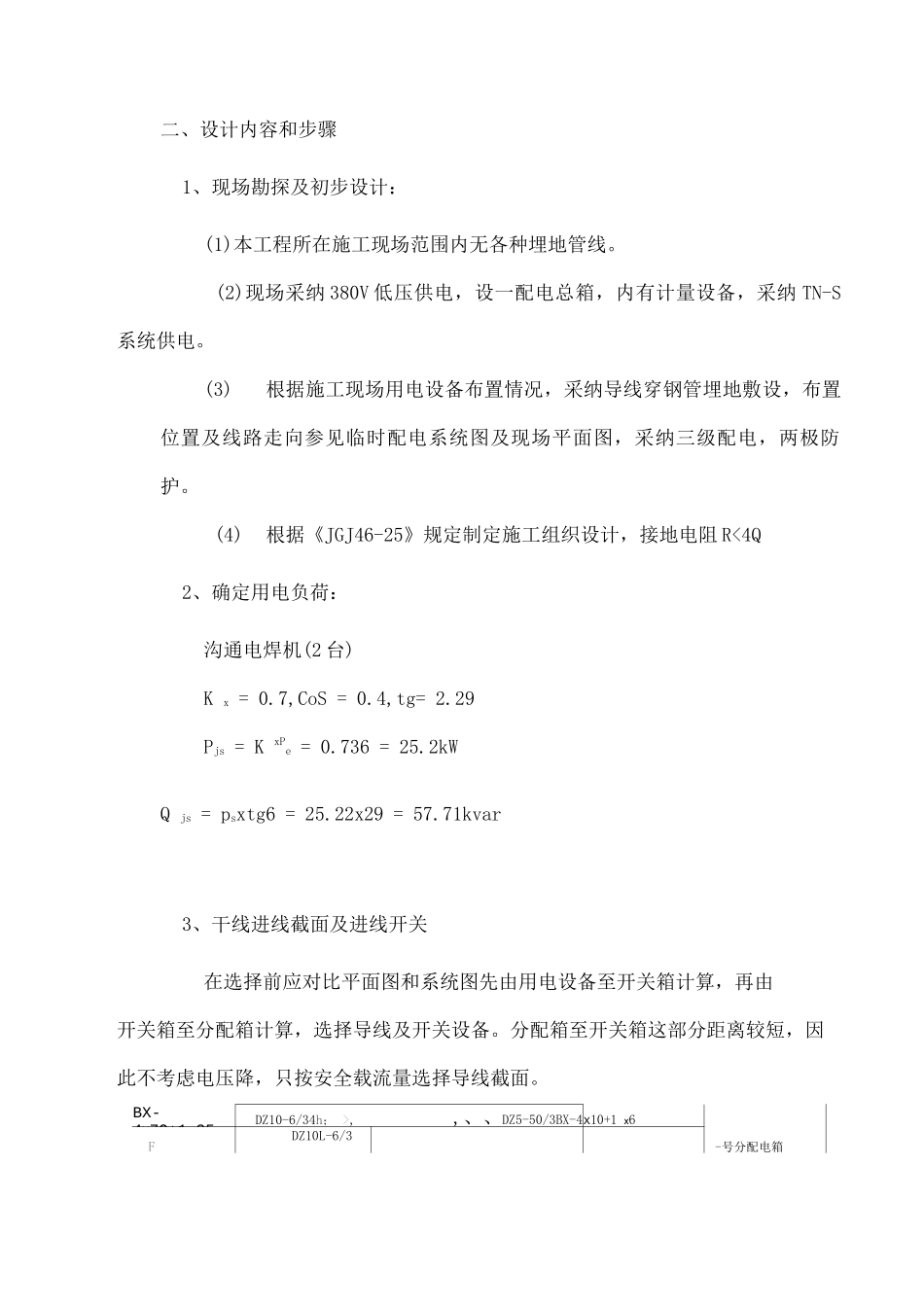

临时用电专项施工方案计算依据及原则:(1)严格根据现行国家标准法律规范并依据中国建筑工业出版社出版的《低压配电设计法律规范》GB5 54-95《建筑工程施工现场供电安全法律规范》GB50194-93、《通用用电设备配电设计法律规范》GB555-93、《供配电系统设计法律规范》 GB552-95 中国建筑工业出版社、《施工现场临时用电安全技术法律规范》JGJ46-25 等的规定,做到统一标准、法律规范编制。(2)遵循总施工组织设计文件、法律规范的原则,在编制项目施工方案中,严格按施工现场的实际要求,执行现行的法律规范及验收标准,优化施工方案,正确组织施工,确保临时用电安全。一、施工条件施工现场用电量统计表序机械名称型号单位数量单机功率总功率1电焊机DH -10台20.51.02电锤38个40.20.8卷扬机/1.54.53台34磨光机/台10.0150.01556789101112二、设计内容和步骤1、现场勘探及初步设计:(1)本工程所在施工现场范围内无各种埋地管线。(2)现场采纳 380V 低压供电,设一配电总箱,内有计量设备,采纳 TN-S系统供电。(3)根据施工现场用电设备布置情况,采纳导线穿钢管埋地敷设,布置位置及线路走向参见临时配电系统图及现场平面图,采纳三级配电,两极防护。(4)根据《JGJ46-25》规定制定施工组织设计,接地电阻 R<4Q2、确定用电负荷:沟通电焊机(2 台)K x = 0.7,CoS = 0.4,tg= 2.29Pjs = K xPe = 0.736 = 25.2kWQ js = psxtg6 = 25.22x29 = 57.71kvar3、干线进线截面及进线开关在选择前应对比平面图和系统图先由用电设备至开关箱计算,再由开关箱至分配箱计算,选择导线及开关设备。分配箱至开关箱这部分距离较短,因此不考虑电压降,只按安全载流量选择导线截面。BX-4X7Q+1»35DZ10-6/34h; >,,、、DZ5-50/3BX-4X10+1 x6F DZ10L-6/3-号分配电箱、DZ10-250/3BX-4x25+1 x 161 i 号分配电箱总配电箱绘制临时供电施工图BX-4 x 10+1 x 6Hk1-15/3DZ10L-1/3| >BX-4 x10+1 x6.: 照明镝灯照明镝灯开关箱沟通电焊机开关箱四、安全用电技术措施安全用电技术措施包括两个方向的内容:一是安全用电在技术上所实行的措施;二是为了保证安全用电和供电的可靠性在组织上所实行的各种措施,它包括各种制度的建立、组织管理等一系列内容。安全用电措施应包括下列内容:(一)安全用电技术措施1. 保护接地是指将电气设备不带电的金属外壳与接地极之间做可靠的电气连接。它的作用是当电气设备的金属外壳带电时,假如人体触及此外壳时...
