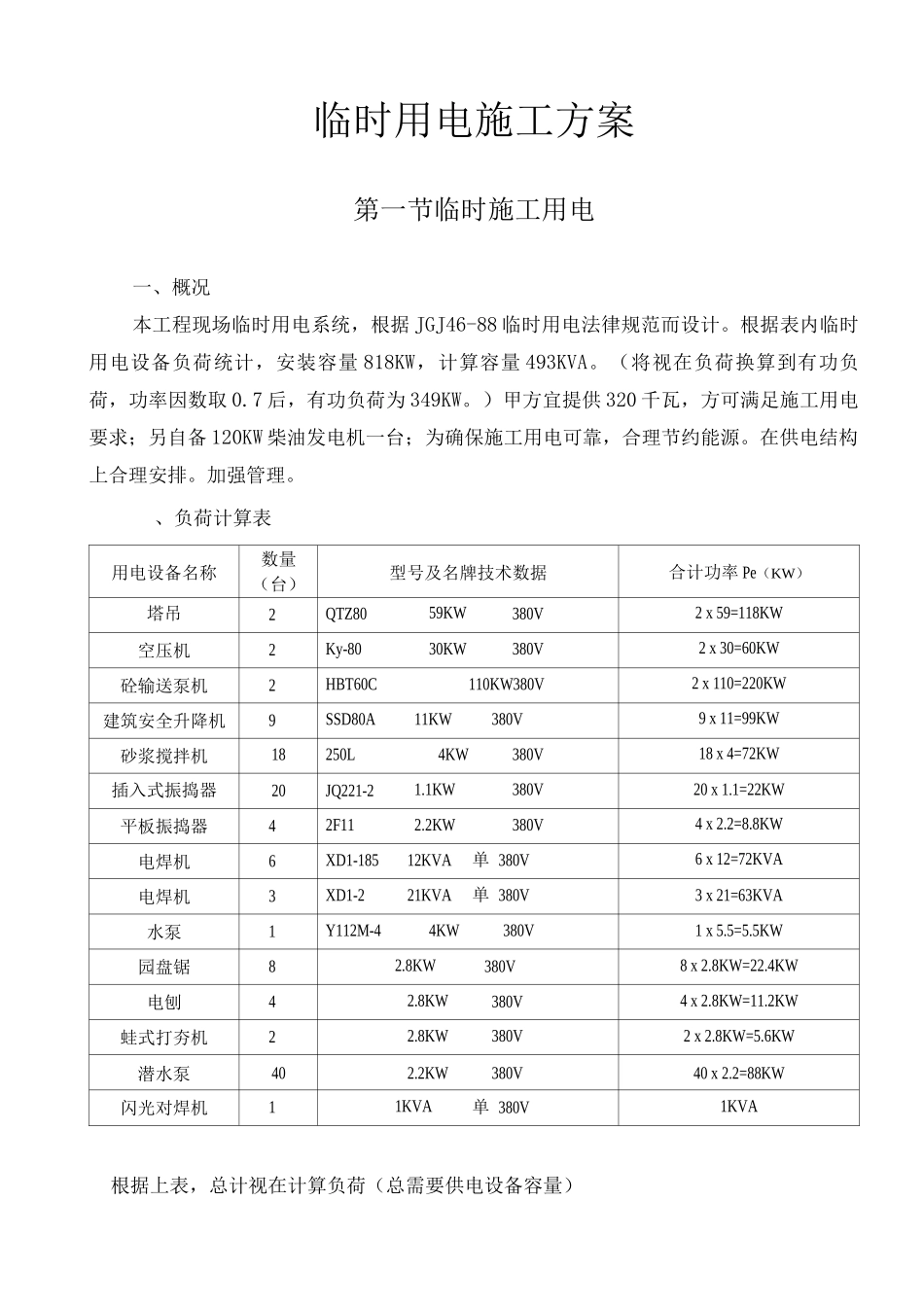

临时用电施工方案第一节临时施工用电一、概况本工程现场临时用电系统,根据 JGJ46-88 临时用电法律规范而设计
根据表内临时用电设备负荷统计,安装容量 818KW,计算容量 493KVA
(将视在负荷换算到有功负荷,功率因数取 0
7 后,有功负荷为 349KW
)甲方宜提供 320 千瓦,方可满足施工用电要求;另自备 120KW 柴油发电机一台;为确保施工用电可靠,合理节约能源
在供电结构上合理安排
、负荷计算表用电设备名称数量(台)型号及名牌技术数据合计功率 Pe(KW)塔吊2QTZ8059KW380V2 x 59=118KW空压机2Ky-8030KW380V2 x 30=60KW砼输送泵机2HBT60C110KW380V2 x 110=220KW建筑安全升降机9SSD80A11KW380V9 x 11=99KW砂浆搅拌机18250L4KW380V18 x 4=72KW插入式振捣器20JQ221-21
1KW380V20 x 1
1=22KW平板振捣器42F112
2KW380V4 x 2
8KW电焊机6XD1-18512KVA单 380V6 x 12=72KVA电焊机3XD1-221KVA单 380V3 x 21=63KVA水泵1Y112M-44KW380V1 x 5
5KW园盘锯82
8KW380V8 x 2
8KW=22
4KW电刨42
8KW380V4 x 2
8KW=11
2KW蛙式打夯机22
8KW380V2 x 2
6KW潜水泵402
2KW380V40 x 2

2=88KW闪光对焊机11KVA单 380V1KVA根据上表,总计视在计算负荷(总需要供电设备容量)PPS=1
10(K _L-+ K大一 + KS )j1 cos2cos3 e357
4220S=1
4 x+ 0
65 x_一 + 0
