主井、运输大巷整修安全技术措施一、工程概况 由于原主井断面过小,不满足过渡生产的需要,根据矿领导安排,由采煤队二组负责进行整修,主要工程包括,刷扩 517m3,进行混合支护(下部砌墙,上部架 11 号工字梁),共计 115m
二、人员组织安排 由生产科成立专门的主井运输大巷整修技术组进行专项负责 组长: 师向鹏 成员:王远良、李江水、王景华、沈强(安全员) 现场施工由采煤队跟班副队长安排具体实施,通防科、安全科负责配备每班的瓦斯员、安全员,负责现场瓦斯检查和安全生产
估计整个工程从 10
15 开始,工期估计为 15 天
生产科在此期间不定期进行现场验收
三、工程施工方法及质量标准 刷扩顺序为:从主井口由外向里逐步施工,并进行支护作业
巷道刷扩起底采纳钻眼爆破法,分别向两帮刷扩约 0
55m(视实际情况),炮眼全部倾斜布置
高度不足处先进行起底作业,起底大约0
刷扩起底后巷道应满足,全宽 3
6m,全高 3
巷道采纳混合支护(下部砌墙,上部架 11 号工字梁)
支护后应满足净宽 3
6m,净高 3m
详见巷道断面图和炮眼布置图

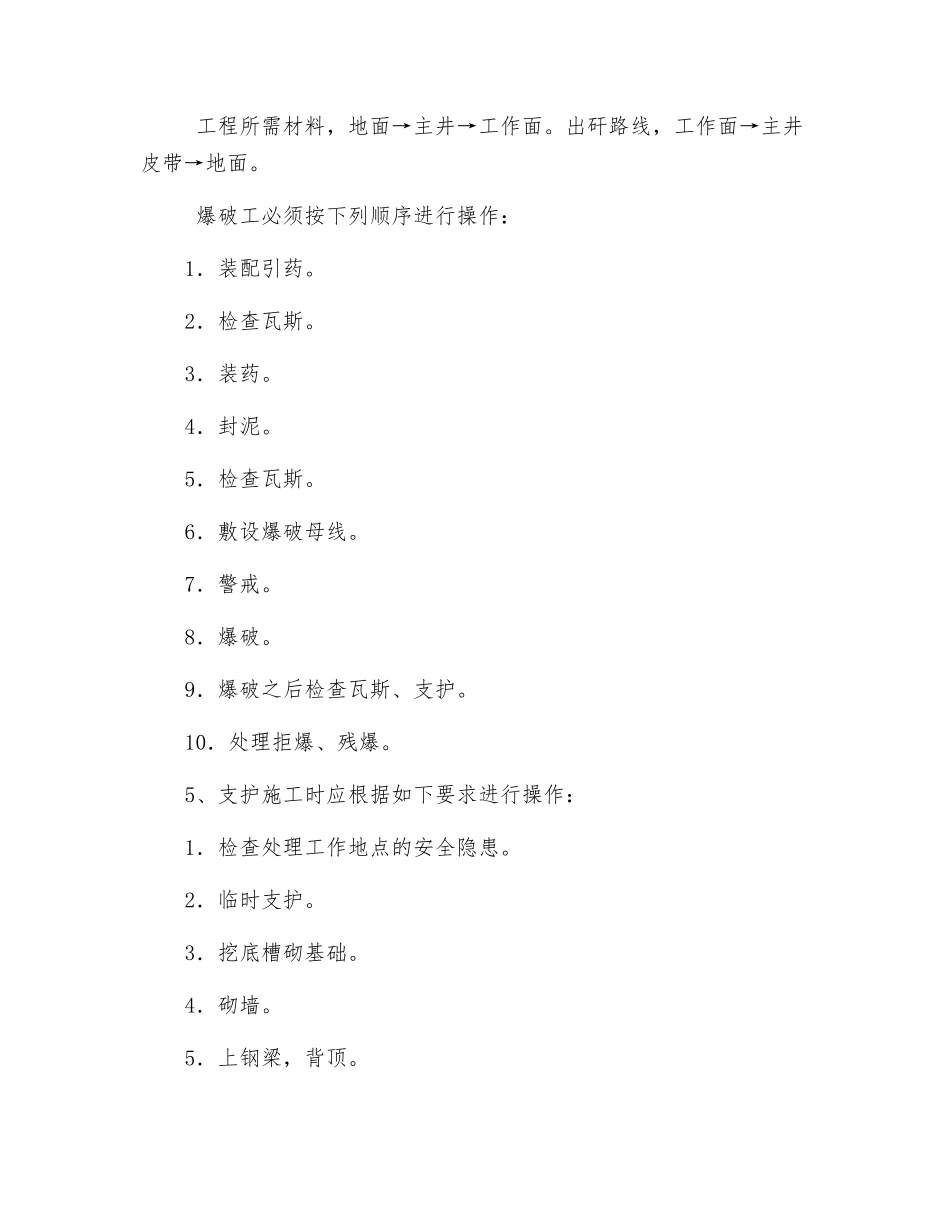

四、工程施工细则: 工程所需材料,地面→主井→工作面
出矸路线,工作面→主井皮带→地面
爆破工必须按下列顺序进行操作:1.装配引药
2.检查瓦斯
5.检查瓦斯
6.敷设爆破母线
9.爆破之后检查瓦斯、支护
10.处理拒爆、残爆
5、支护施工时应根据如下要求进行操作:1.检查处理工作地点的安全隐患
2.临时支护
3.挖底槽砌基础
5.上钢梁,背顶
6.检查质量,清理现场

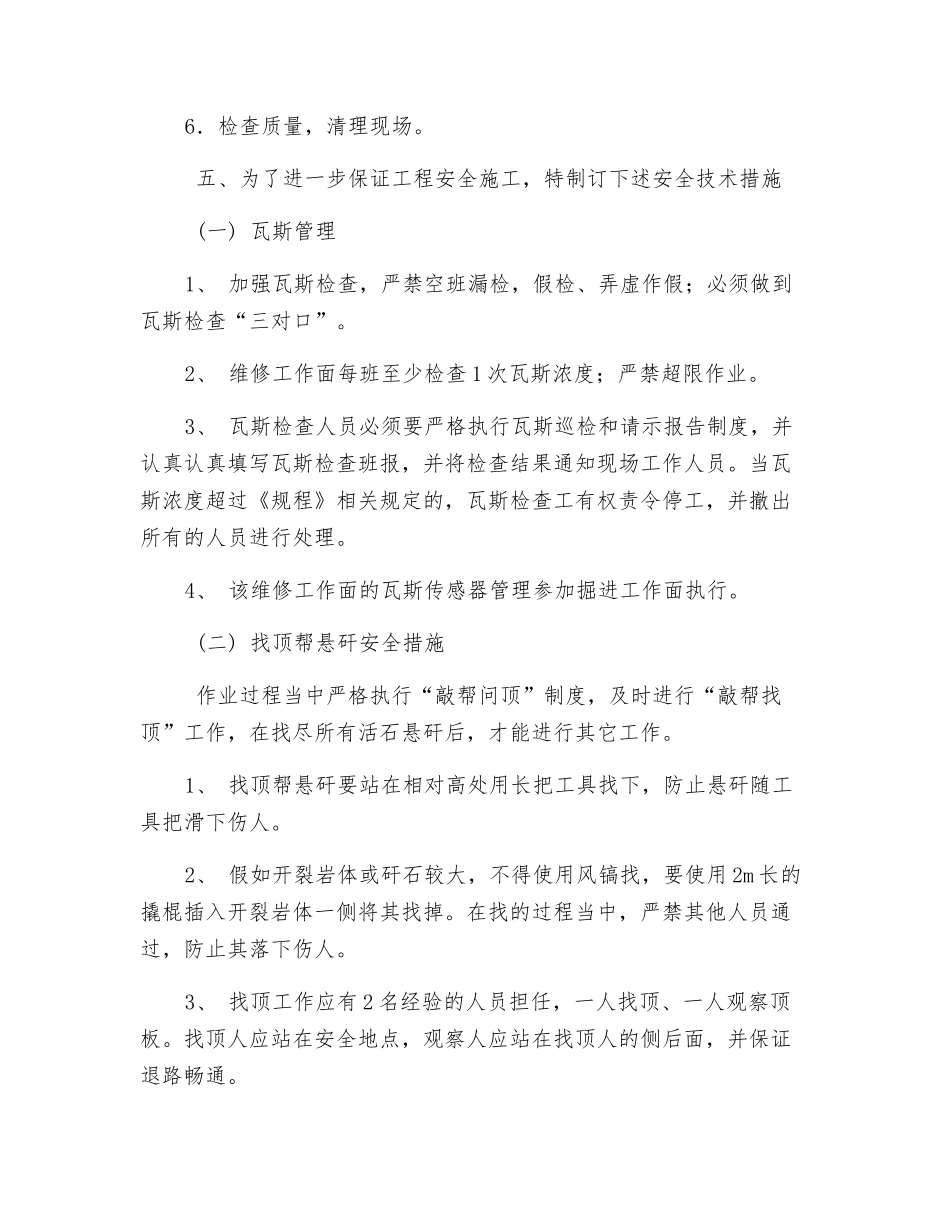

五、为了进一步保证工程安全施工,特制订下述安全技术措施 (一) 瓦斯管理1、 加强瓦斯检查,严禁空班漏检,假检、弄虚作假;必须做到瓦斯检查“三对口”
2、 维修工作面每班至少检查 1 次瓦斯浓度;严禁超限作业
