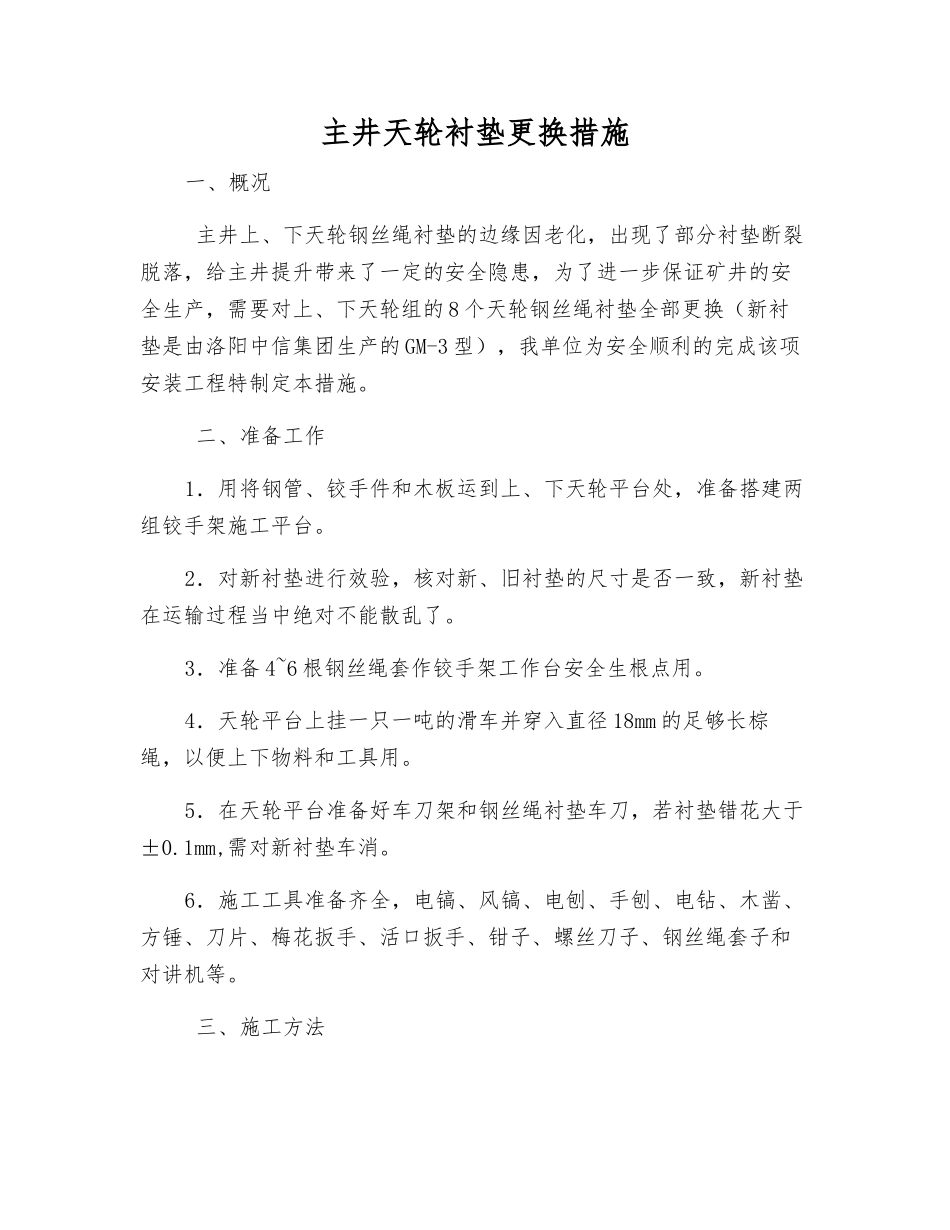

主井天轮衬垫更换措施一、概况 主井上、下天轮钢丝绳衬垫的边缘因老化,出现了部分衬垫断裂脱落,给主井提升带来了一定的安全隐患,为了进一步保证矿井的安全生产,需要对上、下天轮组的 8 个天轮钢丝绳衬垫全部更换(新衬垫是由洛阳中信集团生产的 GM-3 型),我单位为安全顺利的完成该项安装工程特制定本措施
二、准备工作1.用将钢管、铰手件和木板运到上、下天轮平台处,准备搭建两组铰手架施工平台
2.对新衬垫进行效验,核对新、旧衬垫的尺寸是否一致,新衬垫在运输过程当中绝对不能散乱了
3.准备 4~6 根钢丝绳套作铰手架工作台安全生根点用
4.天轮平台上挂一只一吨的滑车并穿入直径 18mm 的足够长棕绳,以便上下物料和工具用
5.在天轮平台准备好车刀架和钢丝绳衬垫车刀,若衬垫错花大于±0
1mm,需对新衬垫车消
6.施工工具准备齐全,电镐、风镐、电刨、手刨、电钻、木凿、方锤、刀片、梅花扳手、活口扳手、钳子、螺丝刀子、钢丝绳套子和对讲机等

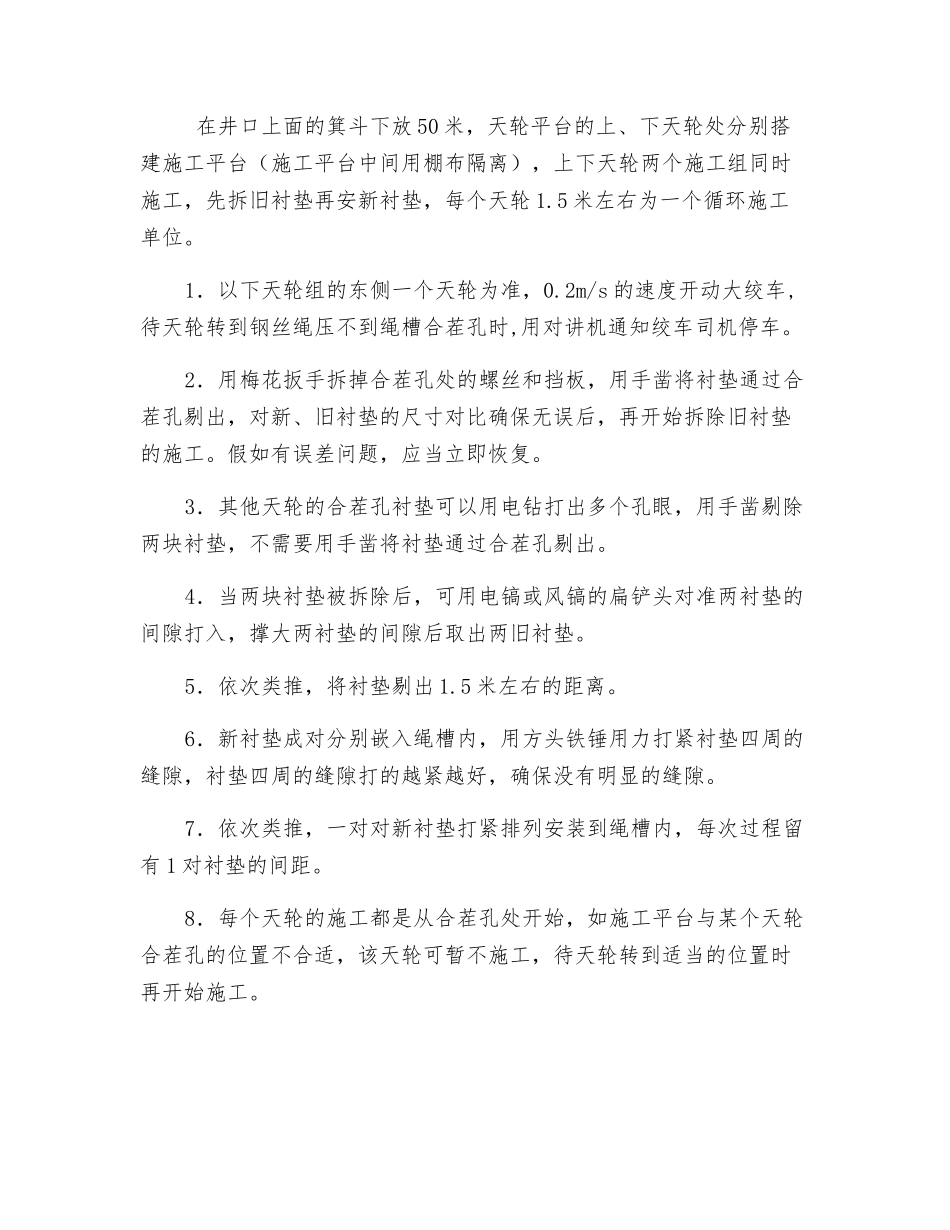

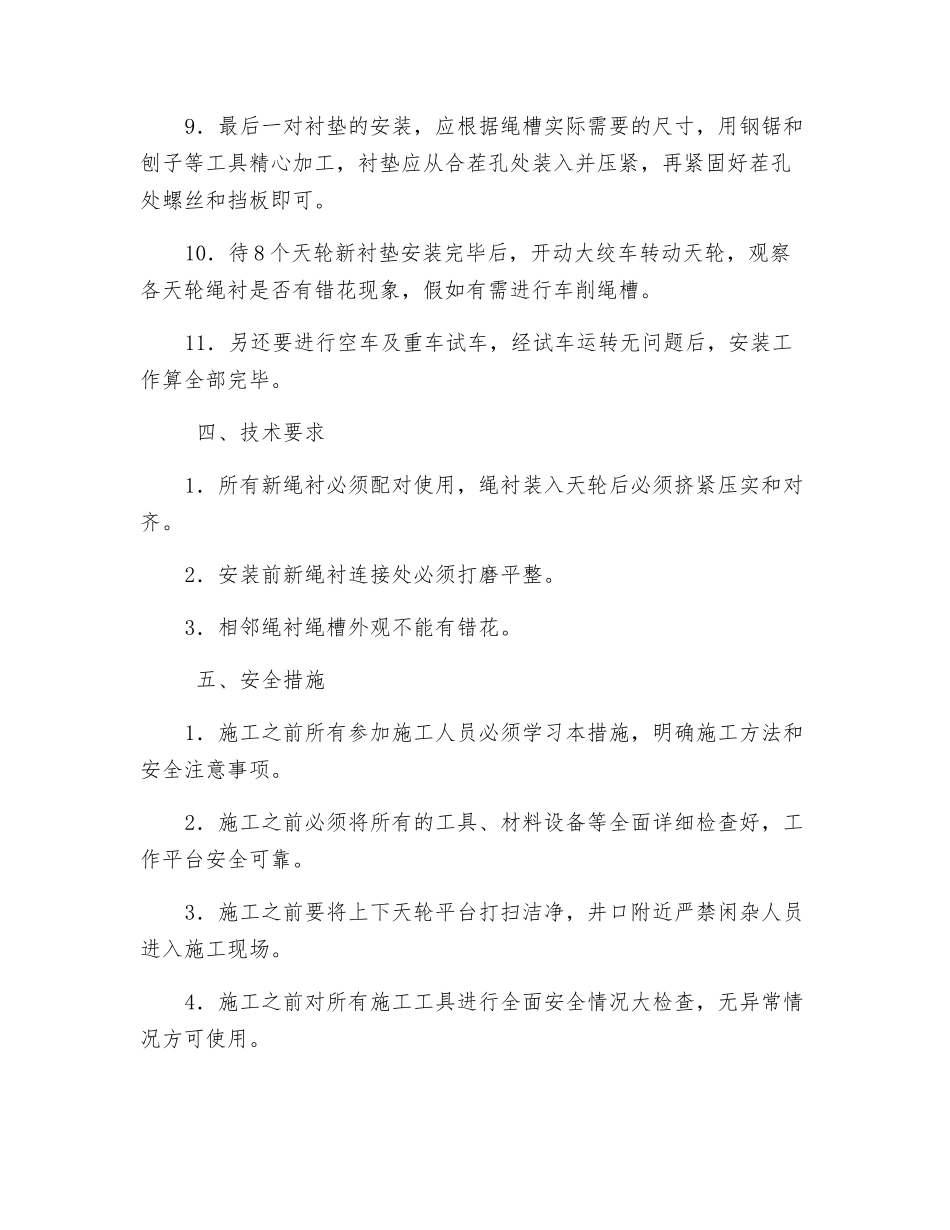

三、施工方法 在井口上面的箕斗下放 50 米,天轮平台的上、下天轮处分别搭建施工平台(施工平台中间用棚布隔离),上下天轮两个施工组同时施工,先拆旧衬垫再安新衬垫,每个天轮 1
5 米左右为一个循环施工单位
1.以下天轮组的东侧一个天轮为准,0
2m/s 的速度开动大绞车,待天轮转到钢丝绳压不到绳槽合茬孔时,用对讲机通知绞车司机停车
2.用梅花扳手拆掉合茬孔处的螺丝和挡板,用手凿将衬垫通过合茬孔剔出,对新、旧衬垫的尺寸对比确保无误后,再开始拆除旧衬垫的施工
假如有误差问题,应当立即恢复
3.其他天轮的合茬孔衬垫可以用电钻打出多个孔眼,用手凿剔除两块衬垫,不需要用手凿将衬垫通过合茬孔剔出
4.当两块衬垫被拆除后,可用电镐或风镐的扁铲头对准两衬垫的间隙打入,撑大两衬垫的间隙后取出两旧衬垫
5.依次类推,将衬垫剔出 1
5 米左右的距离
6.新衬垫成对分别嵌
