主井底更换给煤机安全技术措施主井底给煤机运转两年多,底板、帮板磨损严重,近期放炮清堵对给煤机的损坏更为严重,维修已经无法维持给煤机的正常使用,严重威胁矿井正常生产任务的完成
为了进一步保证矿井生产,同时也为明年生产任务的完成打基础,现必须更换主井底给煤机
为了让更换给煤机工作顺利进行,特制定本措施
一、工作安排 工作任务:更换主井底给煤机 工作负责人:黄玉增 二、施工内容及所需时间1、清理煤仓,需用时间 8 小时2、检查及维护维修煤仓底与给煤机的法兰部件,需用时间 2 小时
3、拆除旧给煤机,运输新给煤机,需用时间 6 小时4、更换新给煤机并调试,需用时间 8 小时 施工共计需要 24 小时 三、工作纪律 工作开始前,召集更换給煤机的所有工作人员开会,宣读本安全措施,按工作程序进行人员分配,并按要求签字

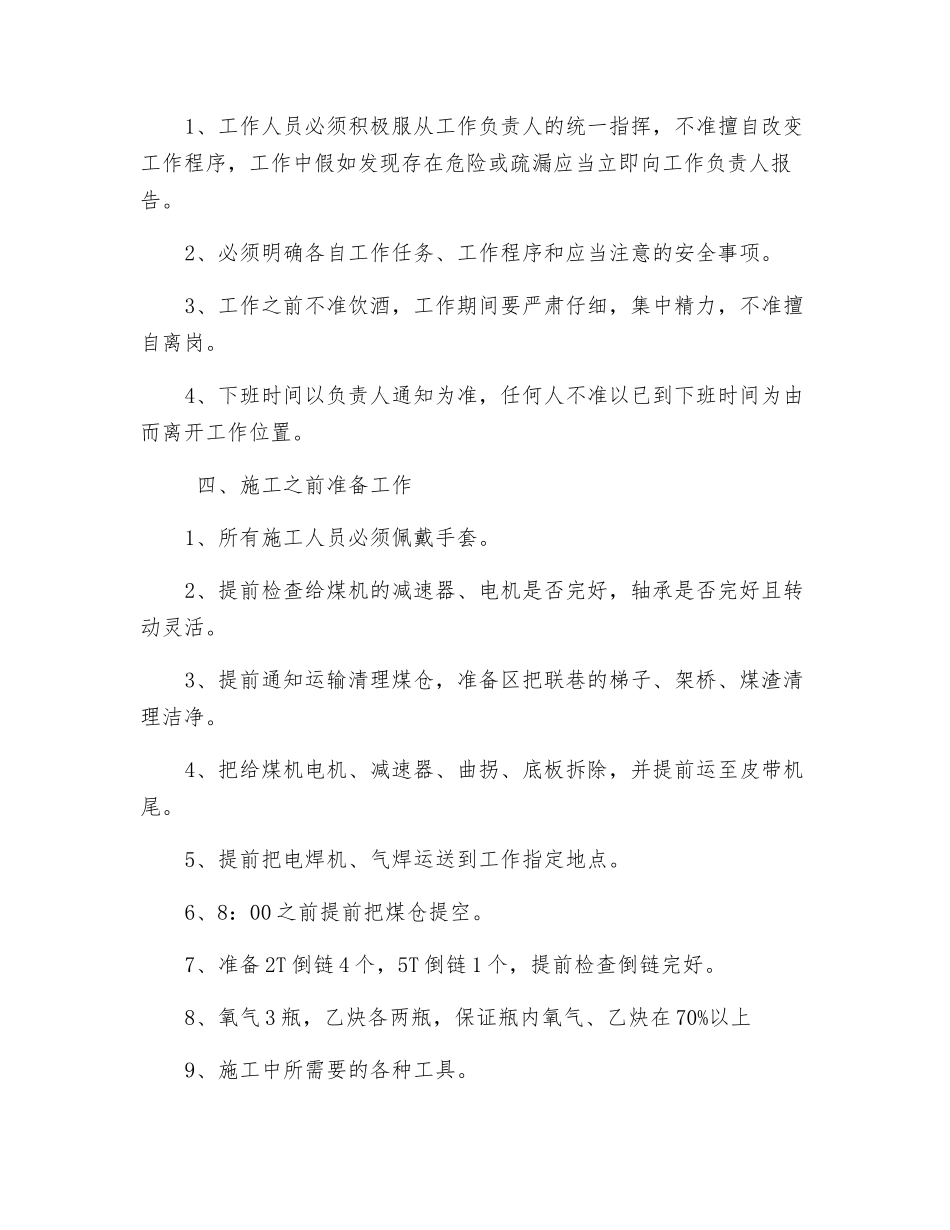

1、工作人员必须积极服从工作负责人的统一指挥,不准擅自改变工作程序,工作中假如发现存在危险或疏漏应当立即向工作负责人报告
2、必须明确各自工作任务、工作程序和应当注意的安全事项
3、工作之前不准饮酒,工作期间要严肃仔细,集中精力,不准擅自离岗
4、下班时间以负责人通知为准,任何人不准以已到下班时间为由而离开工作位置
四、施工之前准备工作1、所有施工人员必须佩戴手套
2、提前检查给煤机的减速器、电机是否完好,轴承是否完好且转动灵活

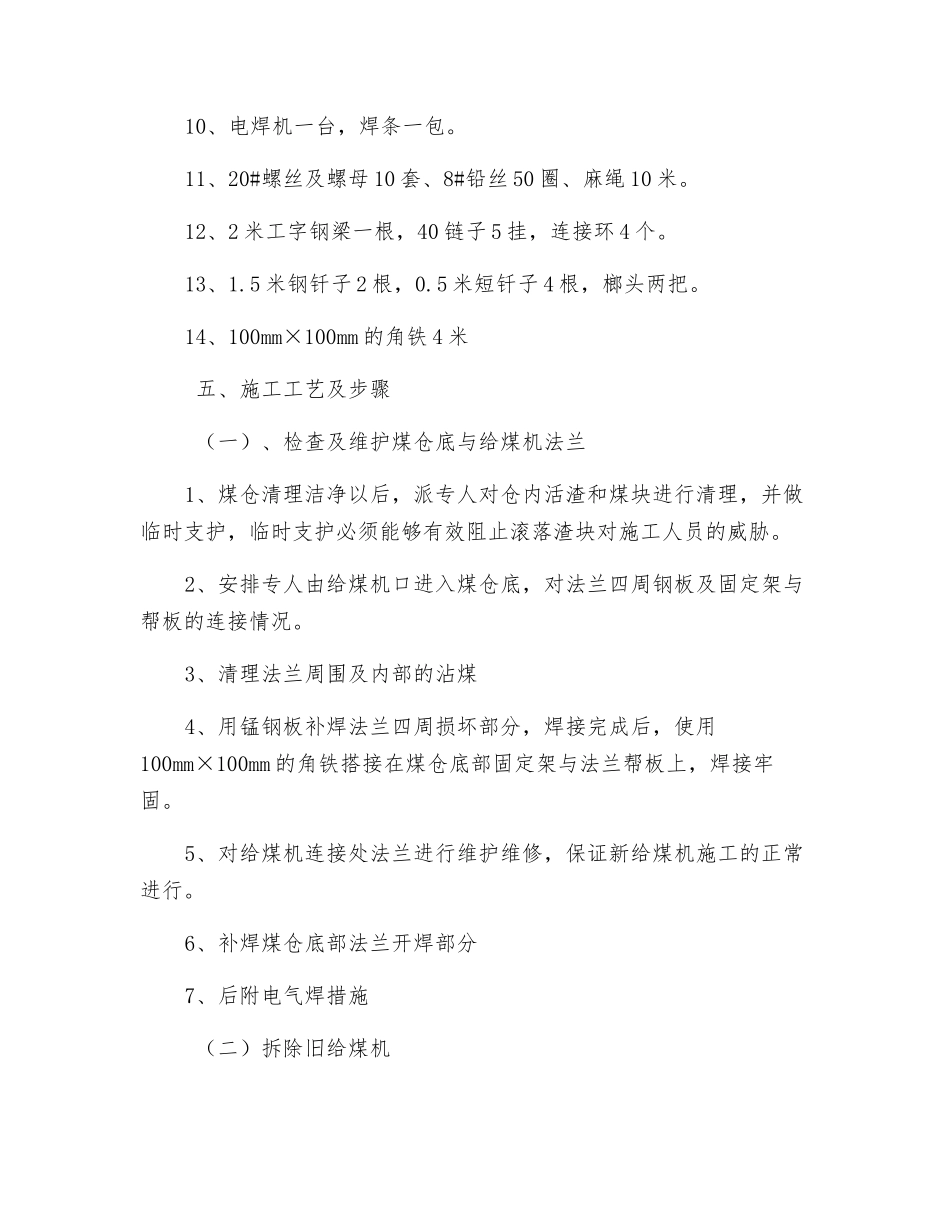

3、提前通知运输清理煤仓,准备区把联巷的梯子、架桥、煤渣清理洁净
4、把给煤机电机、减速器、曲拐、底板拆除,并提前运至皮带机尾
5、提前把电焊机、气焊运送到工作指定地点
6、8:00 之前提前把煤仓提空
7、准备 2T 倒链 4 个,5T 倒链 1 个,提前检查倒链完好
8、氧气 3 瓶,乙炔各两瓶,保证瓶内氧气、乙炔在 70%以上9、施工中所需要的各种工具
10、电焊机一台,焊条一包
11、20#螺丝及螺母 10 套、8#铅丝 50 圈、麻绳
