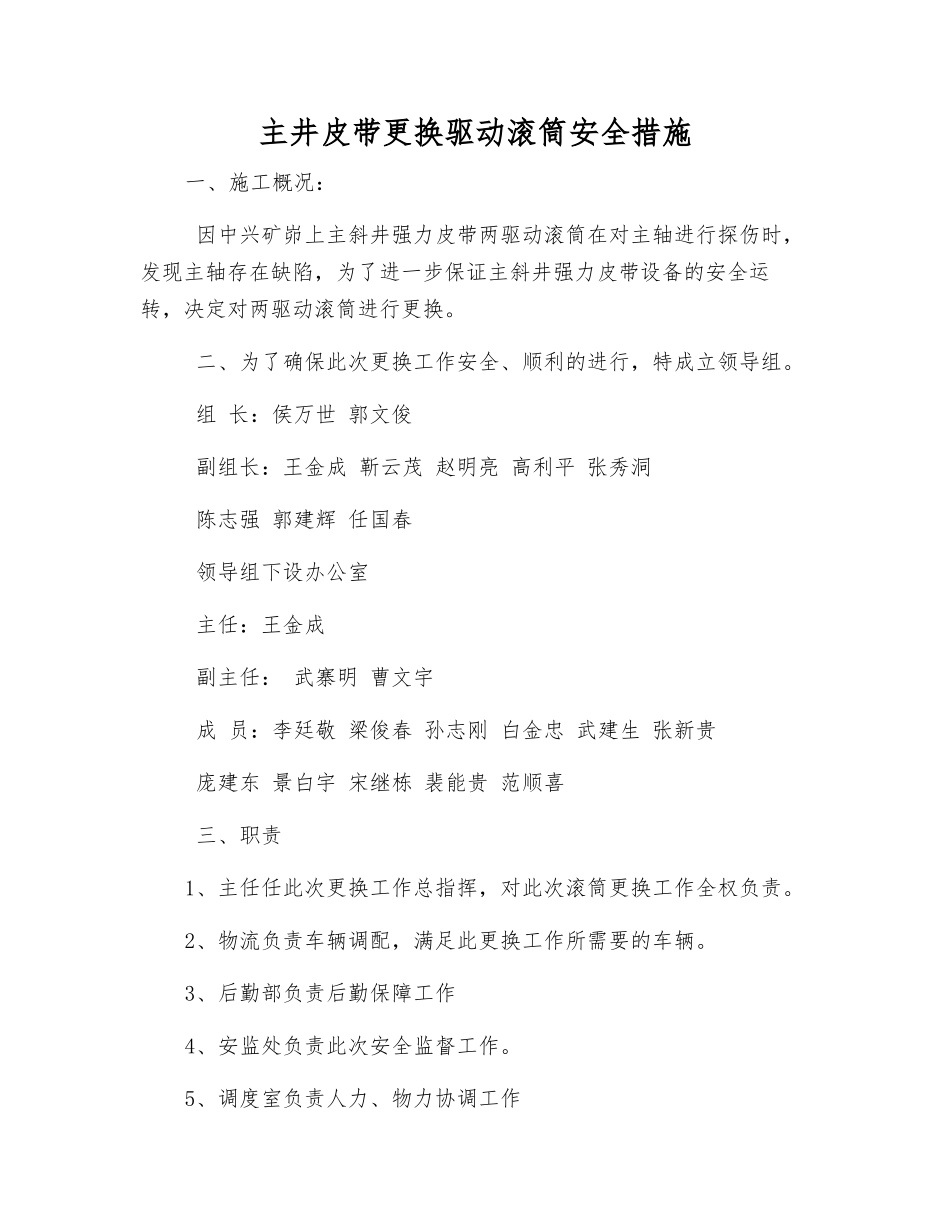

主井皮带更换驱动滚筒安全措施一、施工概况: 因中兴矿峁上主斜井强力皮带两驱动滚筒在对主轴进行探伤时,发现主轴存在缺陷,为了进一步保证主斜井强力皮带设备的安全运转,决定对两驱动滚筒进行更换
二、为了确保此次更换工作安全、顺利的进行,特成立领导组
组 长:侯万世 郭文俊 副组长:王金成 靳云茂 赵明亮 高利平 张秀洞 陈志强 郭建辉 任国春 领导组下设办公室 主任:王金成 副主任: 武寨明 曹文宇 成 员:李廷敬 梁俊春 孙志刚 白金忠 武建生 张新贵 庞建东 景白宇 宋继栋 裴能贵 范顺喜 三、职责1、主任任此次更换工作总指挥,对此次滚筒更换工作全权负责
2、物流负责车辆调配,满足此更换工作所需要的车辆
3、后勤部负责后勤保障工作4、安监处负责此次安全监督工作

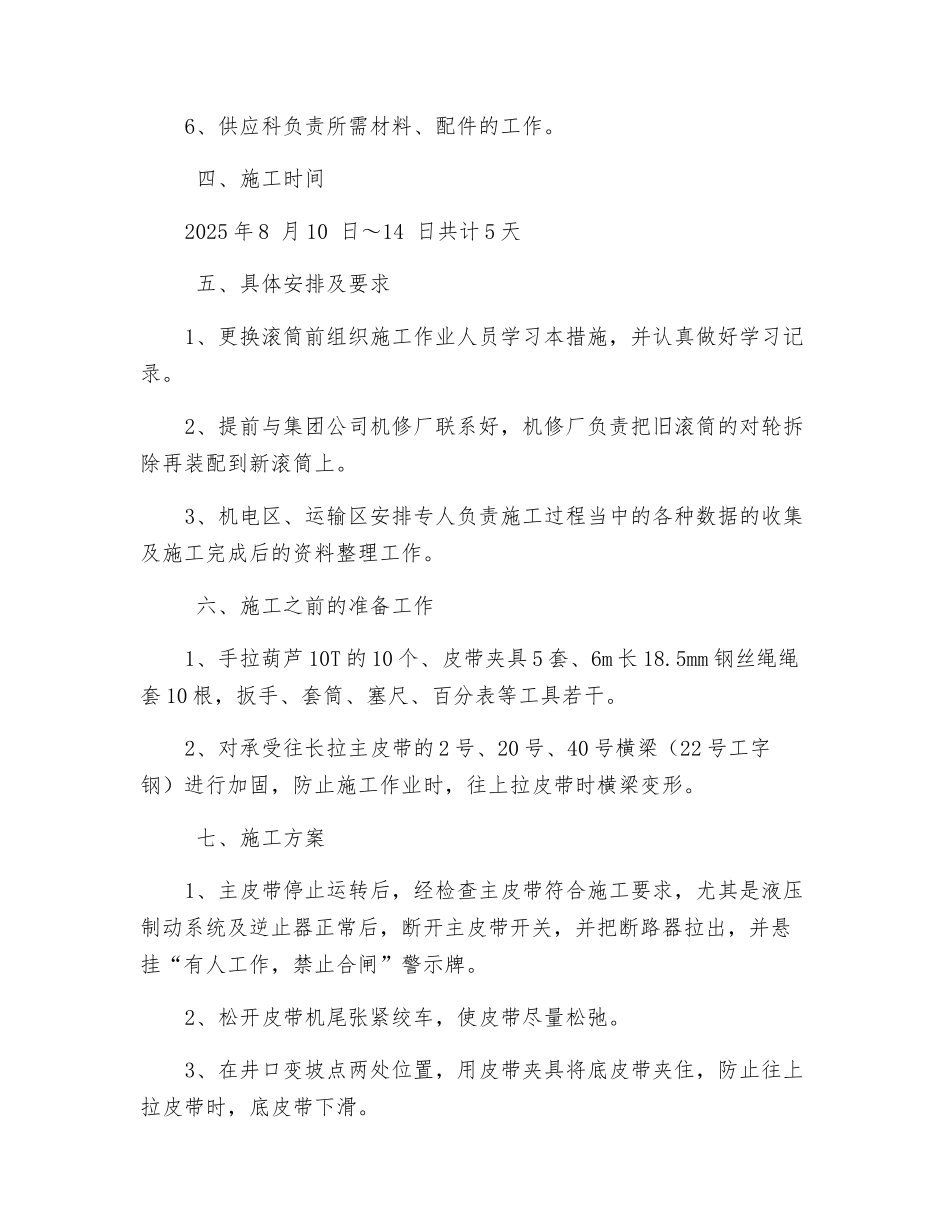

5、调度室负责人力、物力协调工作6、供应科负责所需材料、配件的工作
四、施工时间2025 年 8 月 10 日~14 日共计 5 天 五、具体安排及要求1、更换滚筒前组织施工作业人员学习本措施,并认真做好学习记录
2、提前与集团公司机修厂联系好,机修厂负责把旧滚筒的对轮拆除再装配到新滚筒上
3、机电区、运输区安排专人负责施工过程当中的各种数据的收集及施工完成后的资料整理工作
六、施工之前的准备工作1、手拉葫芦 10T 的 10 个、皮带夹具 5 套、6m 长 18
5mm 钢丝绳绳套 10 根,扳手、套筒、塞尺、百分表等工具若干
2、对承受往长拉主皮带的 2 号、20 号、40 号横梁(22 号工字钢)进行加固,防止施工作业时,往上拉皮带时横梁变形
七、施工方案1、主皮带停止运转后,经检查主皮带符合施工要求,尤其是液压制动系统及逆止器正常后,断开主皮带开关,并把断路器拉出,并悬挂“有人工作,禁止合闸”警示牌
2、松开皮带机尾张紧绞车,使皮带尽量松弛

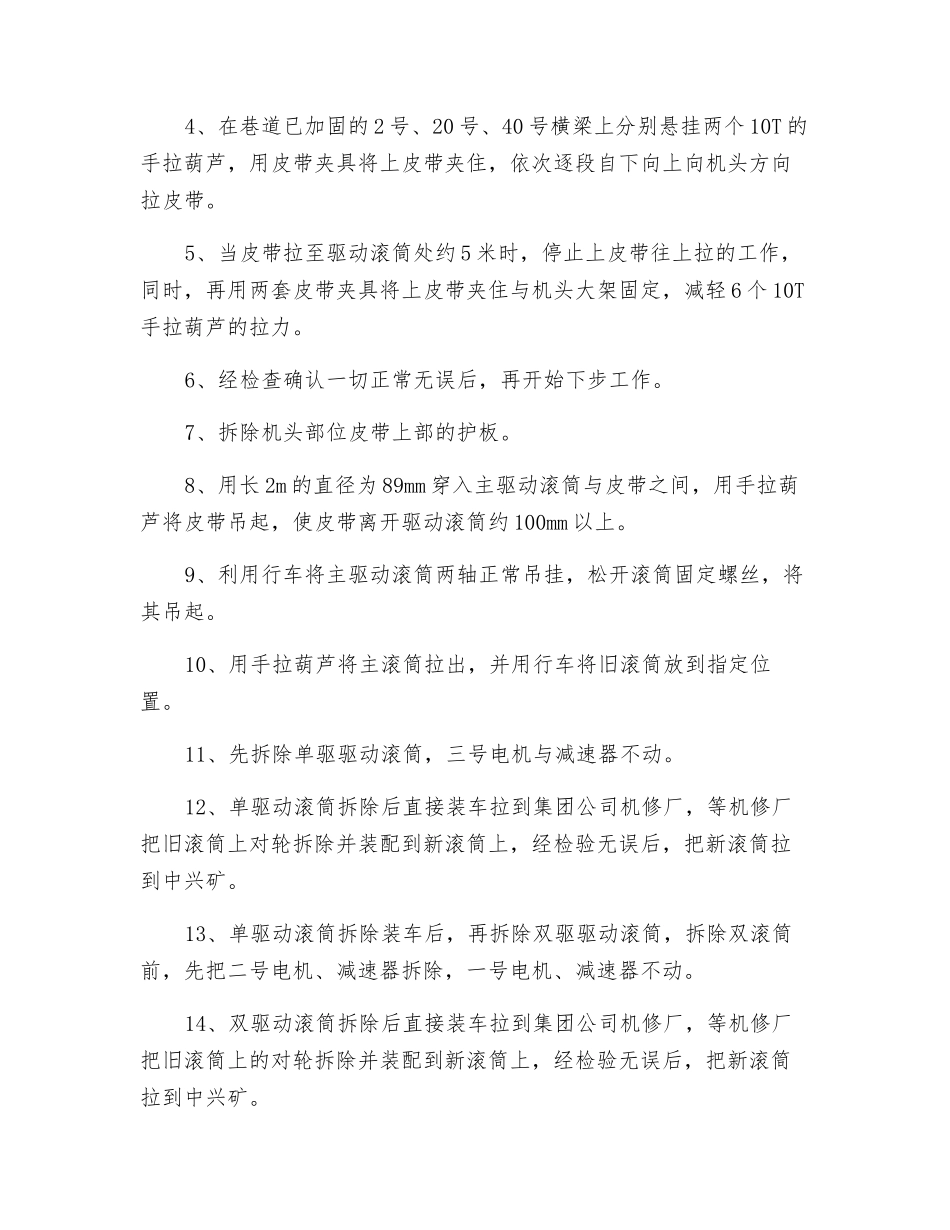

3、在井口变坡点两处位置,用皮带夹具将底皮带夹住,防止往上拉
