主井更换天轮衬垫安全技术措施一、工程概述: 由于主井提升机天轮衬垫长期使用,磨损量已经超出了《煤矿安全规程》中第四百二十二条的有关规定,为保障主井提升系统的正常运转,需对其进行更换, 为了进一步保证施工的安全进行,特制定如下措施
二、施工人员组织: 施工负责人: 安全负责人: 技术负责人: 三、施工之前准备:1、施工材料的准备 准备卡绳器 4 付,40#工字钢 L=5m 的 2 根,连接 40#工字钢的螺栓 2 只,U 型卡(φ20 圆钢)4 件,风镐 4 部(含风镐钎 7 个)
准备20T 的手拉葫芦 3 只,5T 的手拉葫芦 2 只、2T 的手拉葫芦 6 只,7 分绳鼻子 2m、4m 各 4 根,4 分绳鼻子 1
5m 的 8 根、6m 和 8m 各 2 根,5 分绳鼻子 6m8 根,3T 卸扣 2 个,36-41 扳手 4 把,18 寸扳手 4 把,手锤 4 把,钢锯弓 1 把,自制扁铲 4 个,大板 15 块,对讲机 4 部,铝包带一盘,洁净塑料桶一个,编织带 30 个,彩条带 20m,N46#机械油 50kg
打压机1 台、保险带 15 付,16#铁丝若干

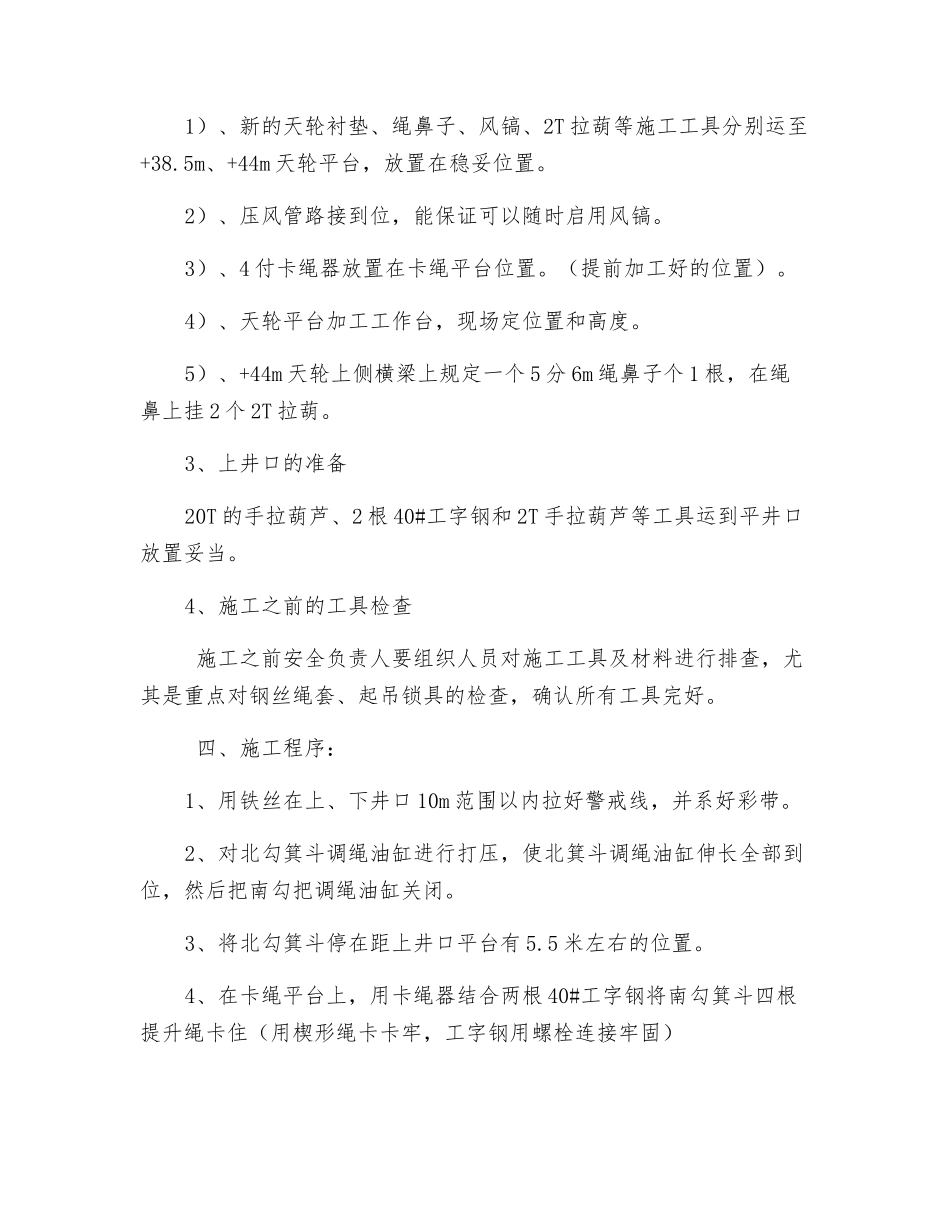

2、天轮平台的准备1)、新的天轮衬垫、绳鼻子、风镐、2T 拉葫等施工工具分别运至+38
5m、+44m 天轮平台,放置在稳妥位置
2)、压风管路接到位,能保证可以随时启用风镐
3)、4 付卡绳器放置在卡绳平台位置
(提前加工好的位置)
4)、天轮平台加工工作台,现场定位置和高度
5)、+44m 天轮上侧横梁上规定一个 5 分 6m 绳鼻子个 1 根,在绳鼻上挂 2 个 2T 拉葫
3、上井口的准备20T 的手拉葫芦、2 根 40#工字钢和 2T 手拉葫芦等工具运到平井口放置妥当
4、施工之前的工具检查 施工之前安全负责人要组织人员对施工工具及材料进行排查,尤其是重点对钢丝绳套、起吊锁具的检查,确认所有工具完好
