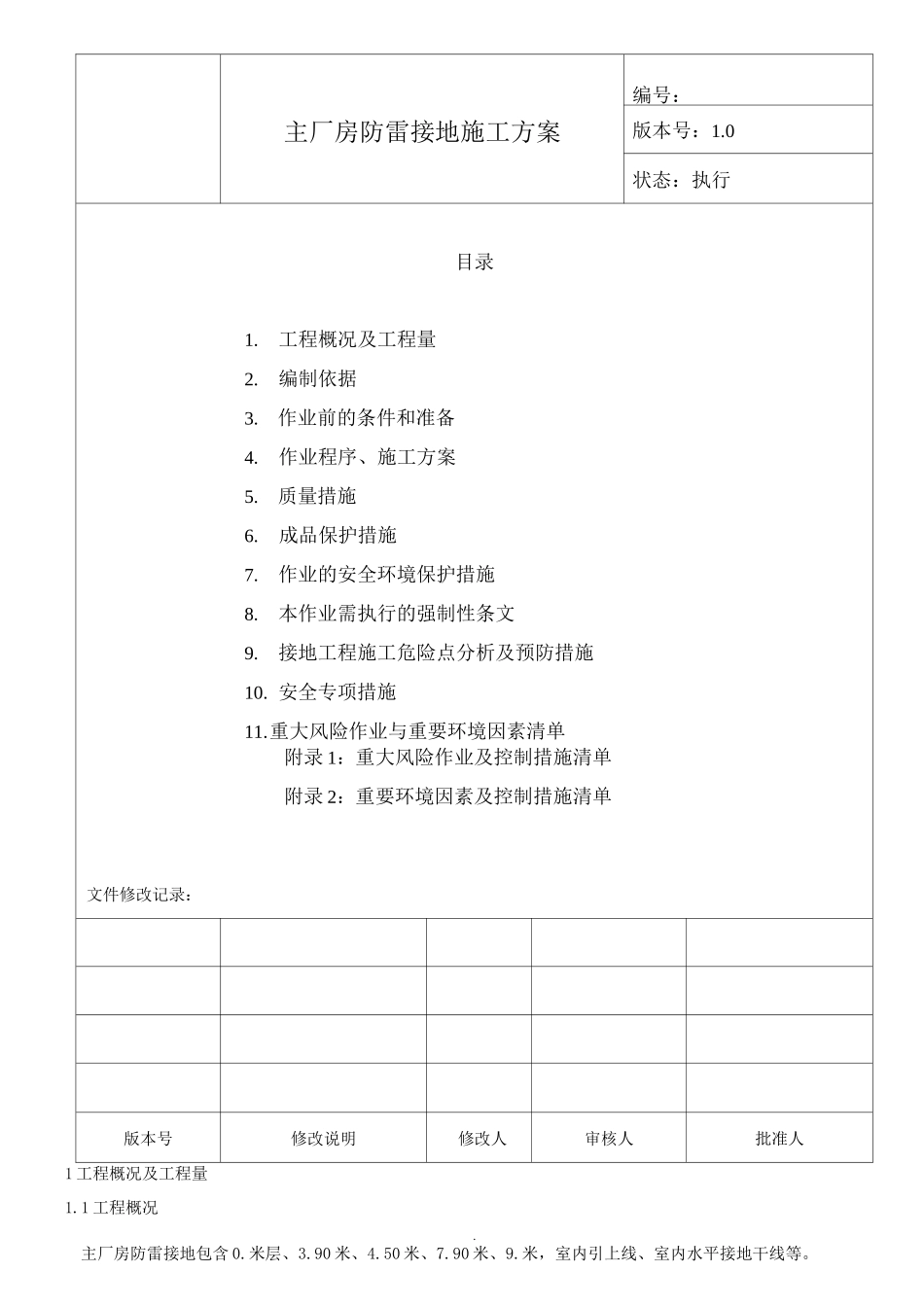

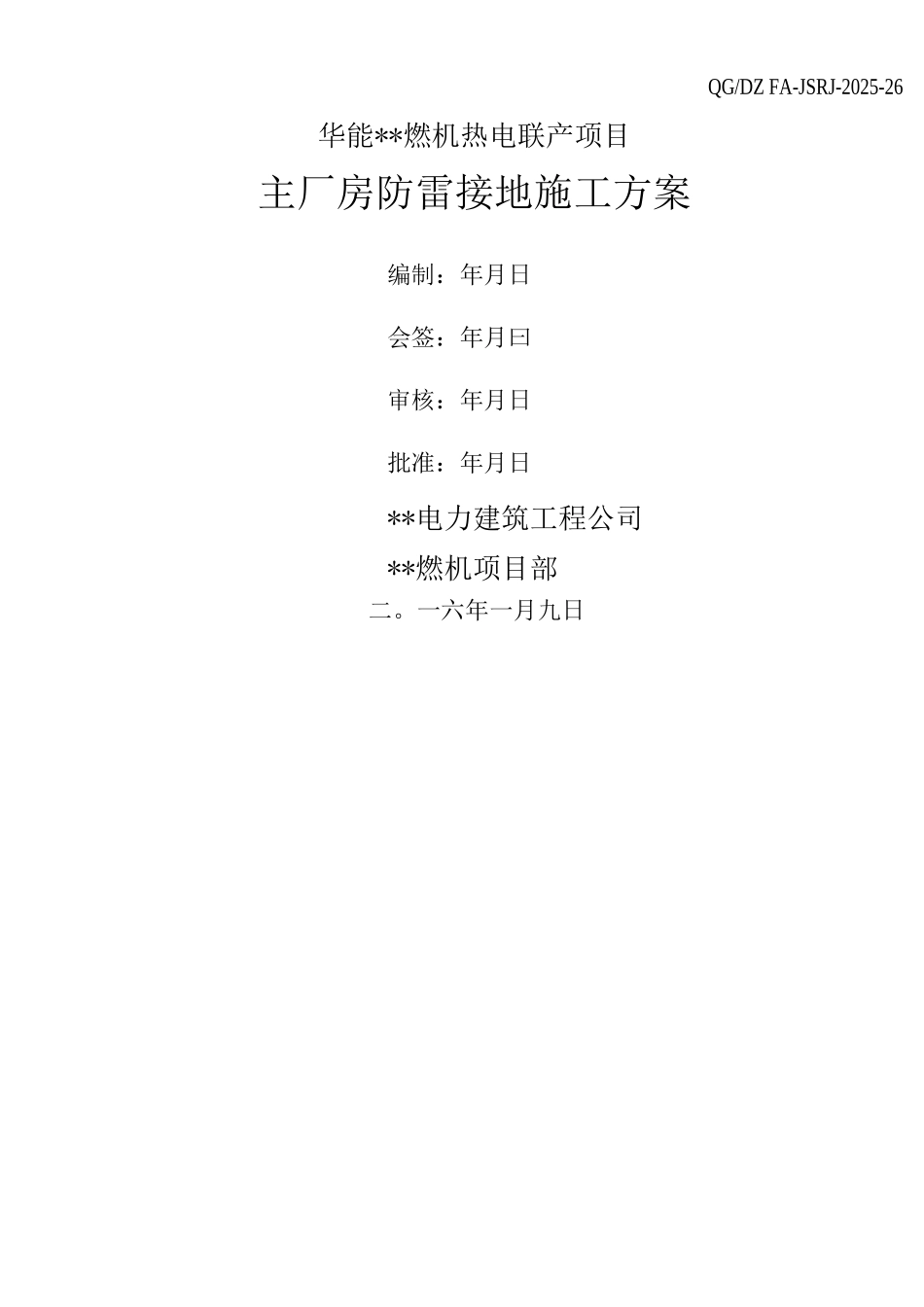

QG/DZ FA-JSRJ-2025-26华能**燃机热电联产项目主厂房防雷接地施工方案编制:年月日会签:年月曰审核:年月日批准:年月日**电力建筑工程公司**燃机项目部二。一六年一月九日主厂房防雷接地施工方案编号:版本号:1.0状态:执行目录1.工程概况及工程量2.编制依据3.作业前的条件和准备4.作业程序、施工方案5.质量措施6.成品保护措施7.作业的安全环境保护措施8.本作业需执行的强制性条文9.接地工程施工危险点分析及预防措施10. 安全专项措施11.重大风险作业与重要环境因素清单附录 1:重大风险作业及控制措施清单附录 2:重要环境因素及控制措施清单文件修改记录:版本号修改说明修改人审核人批准人1 工程概况及工程量1.1 工程概况.主厂房防雷接地包含 0.米层、3.90 米、4.50 米、7.90 米、9.米,室内引上线、室内水平接地干线等。由于现场施工条件限制,施工阶段首先施工 0.米层,再施工 3.90 米、4.50 米、7.90 米、9.米。先施工引上线再安装室内水平接地干线。主厂房防雷接地水平接地线采纳-60*8 热镀锌扁钢,垂直接地极采纳 L50*50*5 L=25 热镀锌角钢;引上线部分接地干线及接地引上线采纳-60*8 热镀锌扁钢:接地体穿道路、楼面采纳 DN80 热镀锌钢管保护。1.2 工程量和工期主要工程量序号名称规格单位数量备注1接地极50*50*5 长度=25mm根30热镀锌角钢2扁钢-60*8m4670热镀锌扁钢3接地端子不锈钢套41不锈钢螺母4扁钢-40*5m9热镀锌扁钢5钢管DN80m160热镀锌扁钢施工工期主厂房防雷接地施工计划从 2025 年 12 月 30 日开始施工至 2025 年 07 月 30 日前完成。2.编制依据2.1 经会审的施工图纸《主厂房防雷接地施工图》2.2 图纸会审纪要及有关的设计变更单2.3《电力建设施工质量验收及评定规程第 1 部分土建工程》(DL/T 5210.1-2025)2.4《电气装置安装工程接地装置施工及验收规*》GB50169-262.5 建筑工程专业组织设计3 作业前的条件和准备3.1 技术准备主厂房防雷接地施工方案已审批并交底;进场材料的合格证及出厂质量证明已报审;3.2 施工现场施工道路及临时道路畅通;施工材料已进场,分类堆放并标识清楚。掌握气象资料;3.3 作业人员配置及资格序号人员人数人员资格职责1工程负责人*余东:1 人有组织协调能力,有现场管理经验。1.负责组织安排施工人力,物力。严格根据施工方案的施工工艺要求、质量要求和安全环境要求进行施工。全面负责质量、安全工作。2.施工过程中,图纸不清楚不施工,材料不合格...
